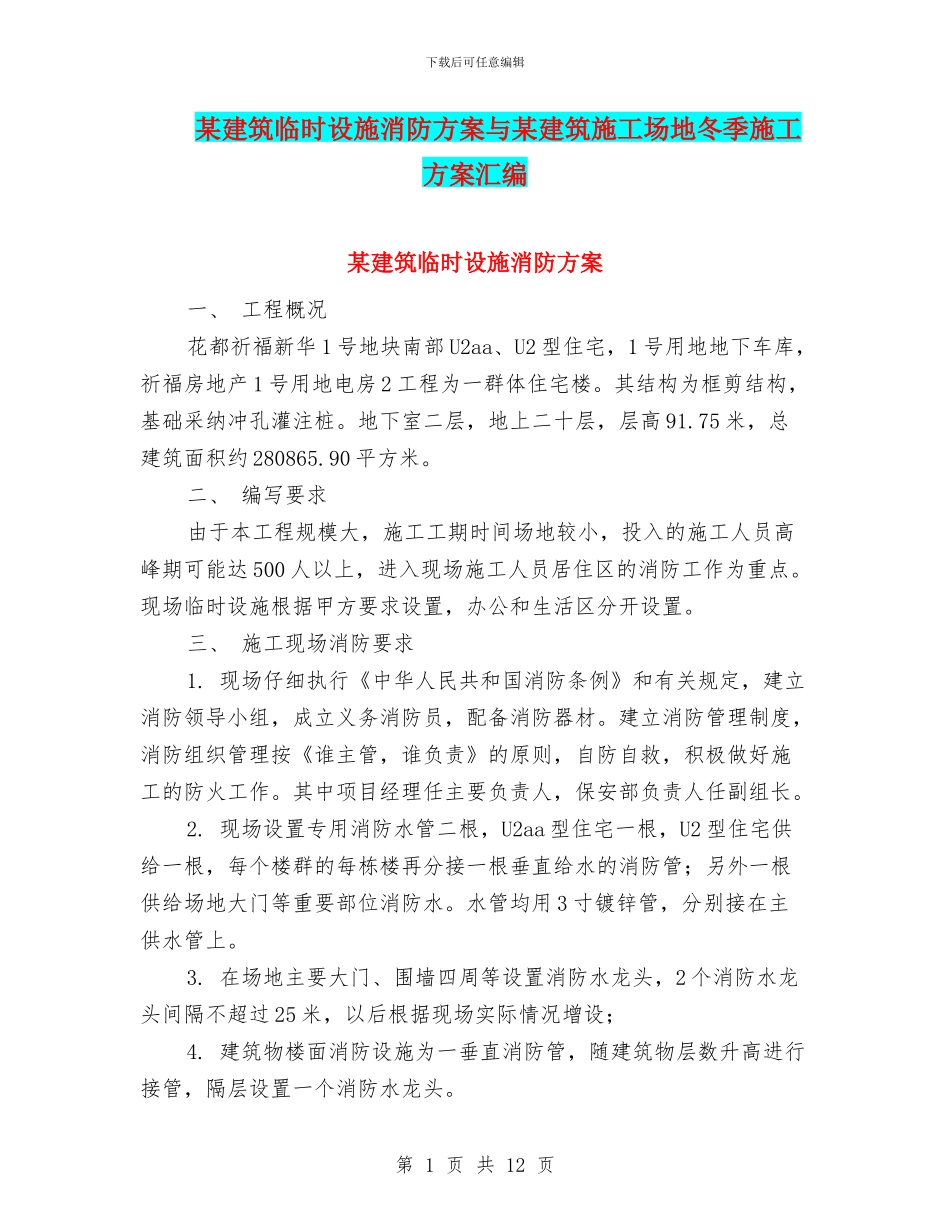

下载后可任意编辑某建筑临时设施消防方案与某建筑施工场地冬季施工方案汇编某建筑临时设施消防方案一、 工程概况花都祈福新华 1 号地块南部 U2aa、U2 型住宅,1 号用地地下车库,祈福房地产 1 号用地电房 2 工程为一群体住宅楼
其结构为框剪结构,基础采纳冲孔灌注桩
地下室二层,地上二十层,层高 91
75 米,总建筑面积约 280865

90 平方米
二、 编写要求由于本工程规模大,施工工期时间场地较小,投入的施工人员高峰期可能达 500 人以上,进入现场施工人员居住区的消防工作为重点
现场临时设施根据甲方要求设置,办公和生活区分开设置
三、 施工现场消防要求1
现场仔细执行《中华人民共和国消防条例》和有关规定,建立消防领导小组,成立义务消防员,配备消防器材
建立消防管理制度,消防组织管理按《谁主管,谁负责》的原则,自防自救,积极做好施工的防火工作
其中项目经理任主要负责人,保安部负责人任副组长
现场设置专用消防水管二根,U2aa 型住宅一根,U2 型住宅供给一根,每个楼群的每栋楼再分接一根垂直给水的消防管;另外一根供给场地大门等重要部位消防水
水管均用 3 寸镀锌管,分别接在主供水管上

在场地主要大门、围墙四周等设置消防水龙头,2 个消防水龙头间隔不超过 25 米,以后根据现场实际情况增设;4
建筑物楼面消防设施为一垂直消防管,随建筑物层数升高进行接管,隔层设置一个消防水龙头
第 1 页 共 12 页下载后可任意编辑5
每个消防水龙头处设置一个消防箱,内设置 20 米水带和水枪
购置一批手提干粉灭火器或泡沫式灭火器,灭火器放置原则:显眼、易取的地方
建立 10 立方米临时消防水池,水池确保一定的水量,随时保持池水清洁,且保持消防车能到达,水池处应有回车施工场地
层层建立和落实各自防火责任制,从项目经理到负责某一岗位的操作工人,均需
