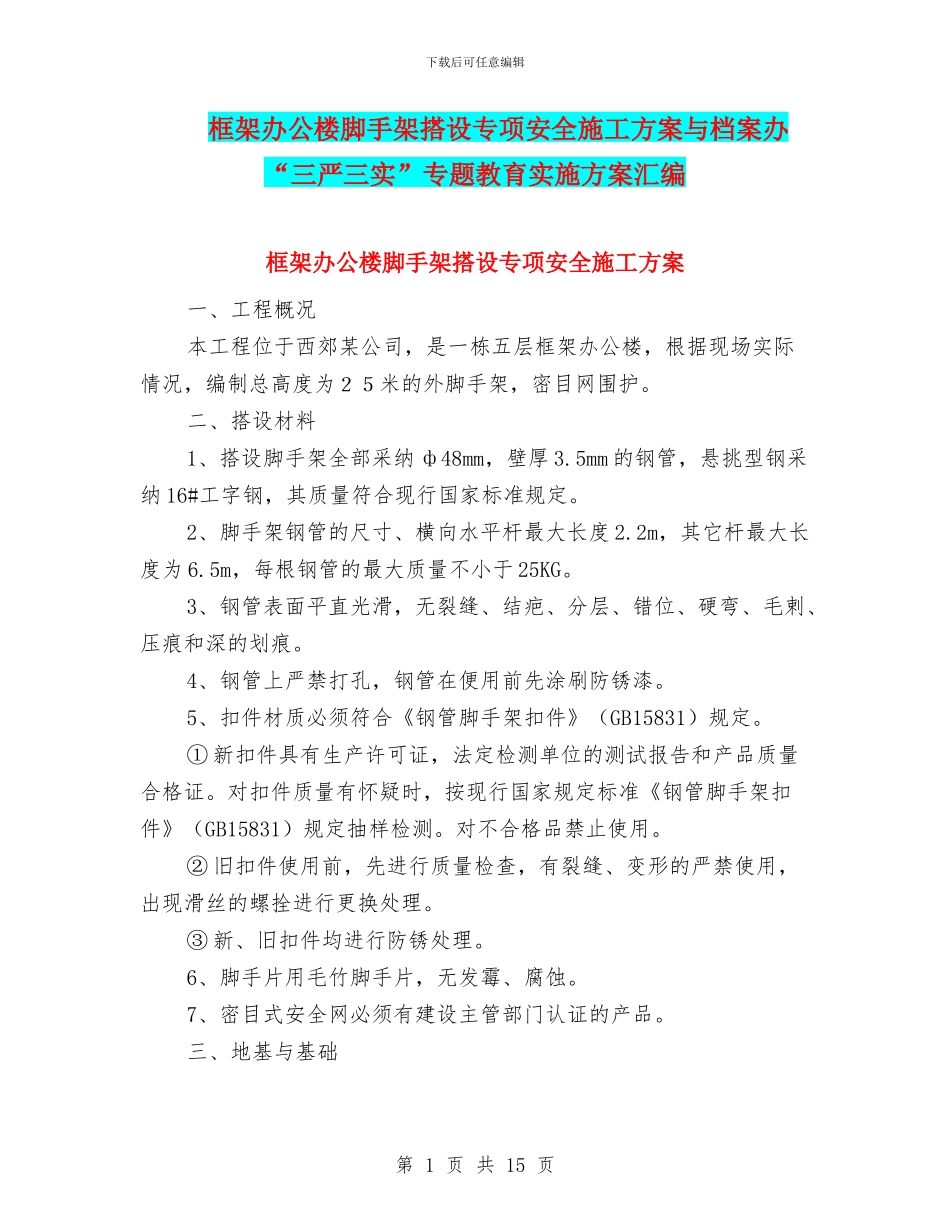

下载后可任意编辑框架办公楼脚手架搭设专项安全施工方案与档案办“三严三实”专题教育实施方案汇编框架办公楼脚手架搭设专项安全施工方案一、工程概况本工程位于西郊某公司,是一栋五层框架办公楼,根据现场实际情况,编制总高度为25米的外脚手架,密目网围护
二、搭设材料1、搭设脚手架全部采纳 ф48mm,壁厚 3
5mm 的钢管,悬挑型钢采纳 16#工字钢,其质量符合现行国家标准规定
2、脚手架钢管的尺寸、横向水平杆最大长度 2
2m,其它杆最大长度为 6
5m,每根钢管的最大质量不小于 25KG
3、钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕
4、钢管上严禁打孔,钢管在便用前先涂刷防锈漆
5、扣件材质必须符合《钢管脚手架扣件》(GB15831)规定
① 新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831)规定抽样检测
对不合格品禁止使用
② 旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理
③ 新、旧扣件均进行防锈处理
6、脚手片用毛竹脚手片,无发霉、腐蚀
7、密目式安全网必须有建设主管部门认证的产品

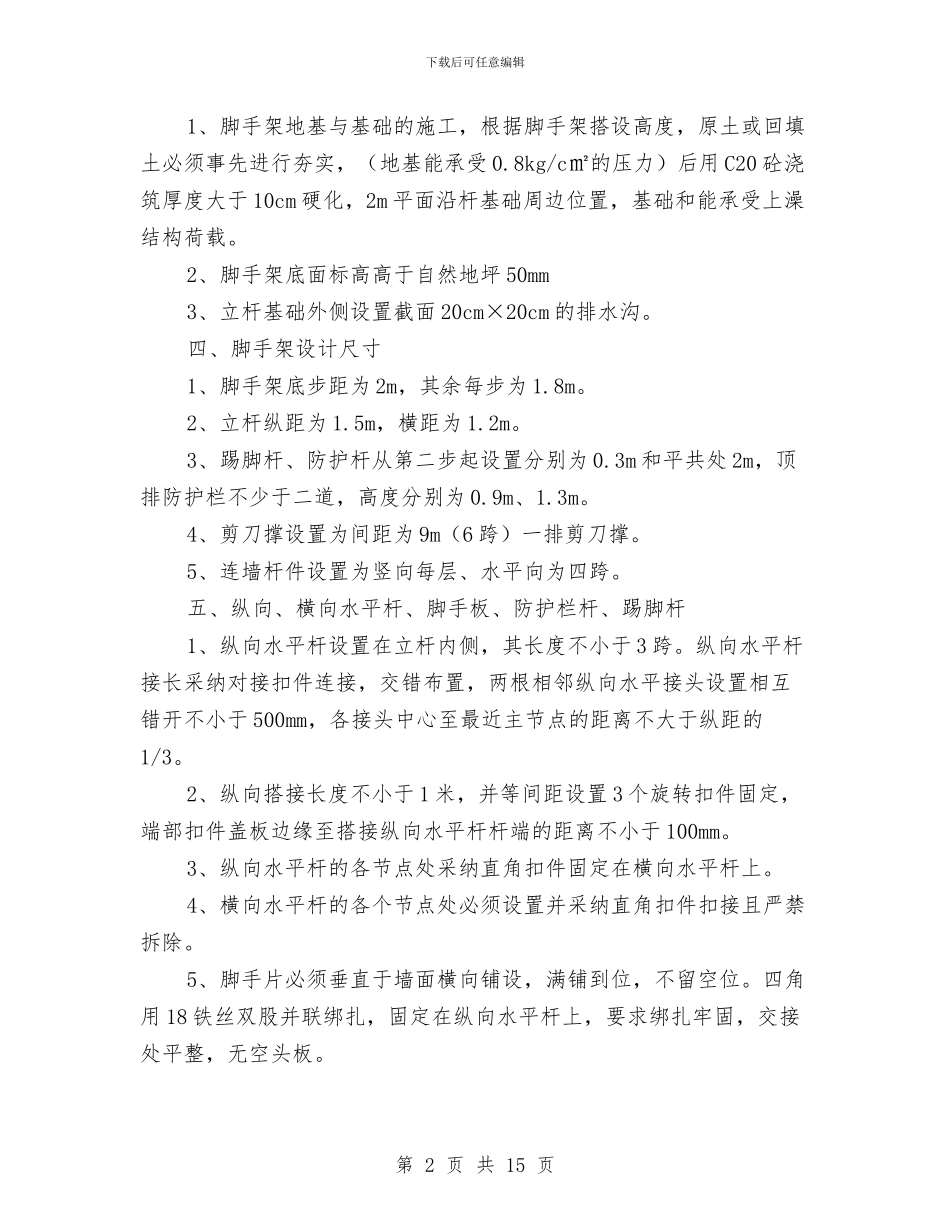

三、地基与基础第 1 页 共 15 页下载后可任意编辑1、脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实,(地基能承受 0
8kg/c㎡的压力)后用 C20 砼浇筑厚度大于 10cm 硬化,2m 平面沿杆基础周边位置,基础和能承受上澡结构荷载
2、脚手架底面标高高于自然地坪 50mm3、立杆基础外侧设置截面 20cm×20cm 的排水沟

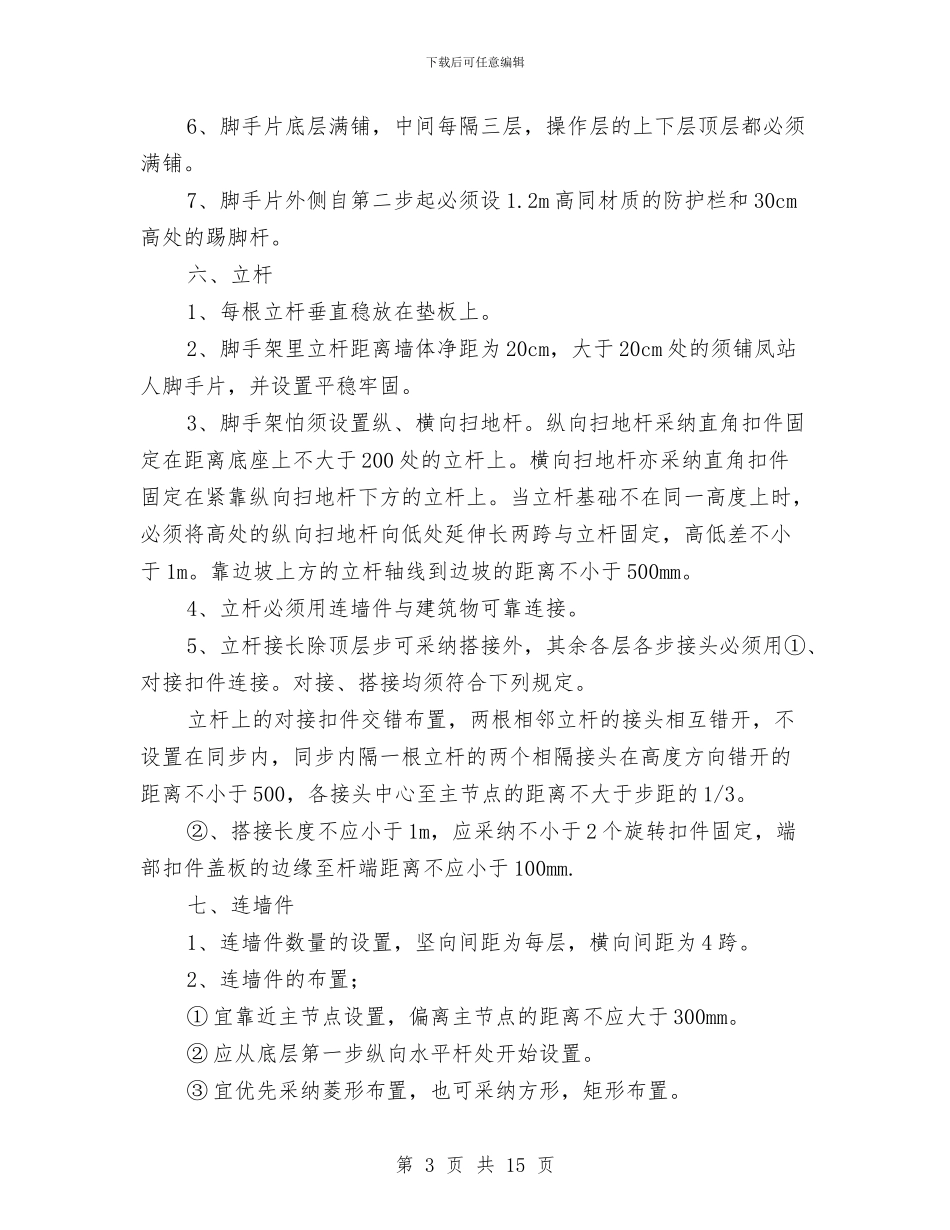

四、脚手架设计尺寸1、脚手架底步距为 2m,其余每步为 1
2、立杆纵距为 1
5m,横距为 1
3、踢脚杆、防护杆从第二步起设置分别为 0
3m 和平共处 2m,顶排防护栏
