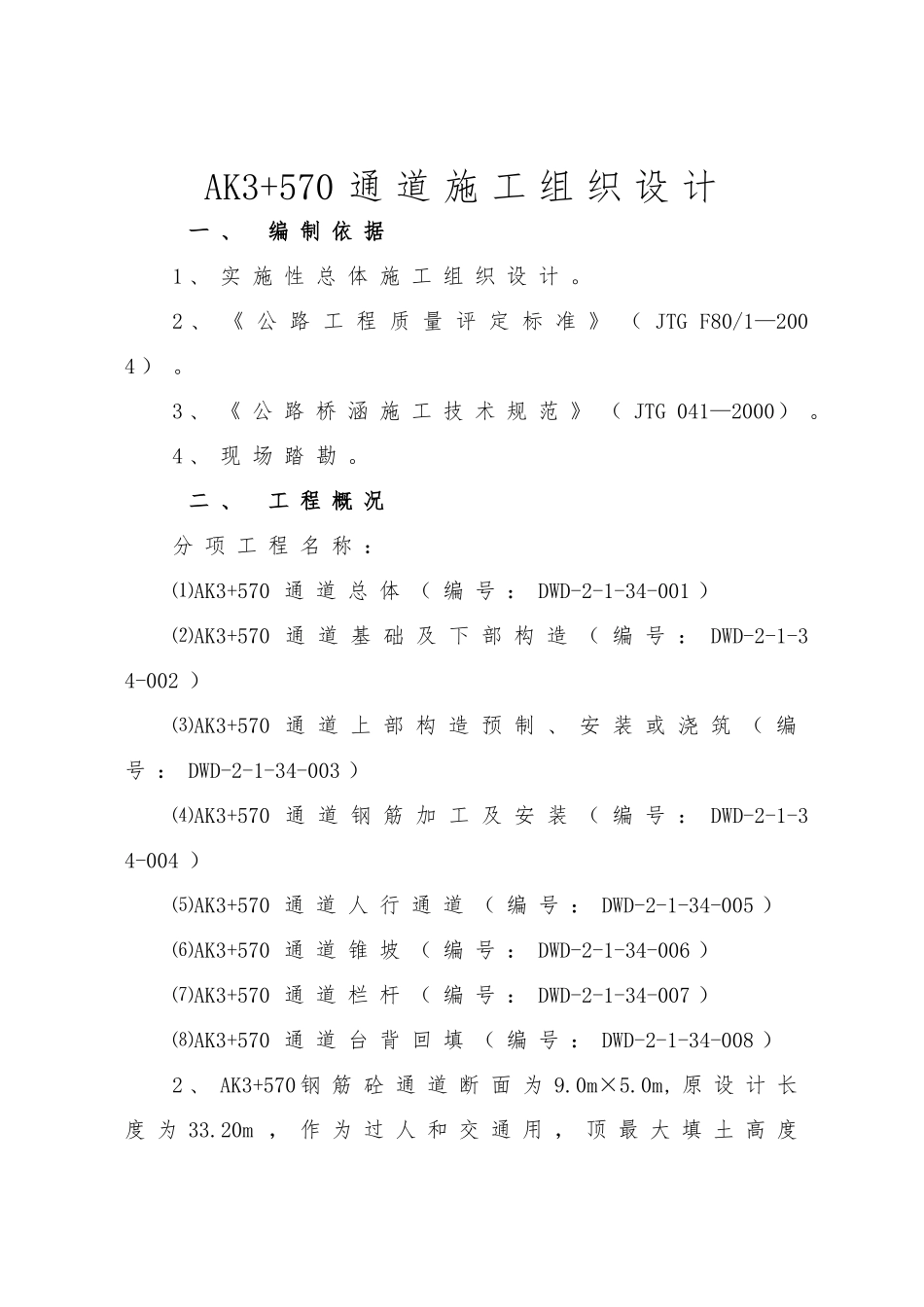

AK3+570 通 道 施 工 组 织 设 计一 、编 制 依 据1 、 实 施 性 总 体 施 工 组 织 设 计
2 、 《 公 路 工 程 质 量 评 定 标 准 》 ( JTG F80/1—2004 )
3 、 《 公 路 桥 涵 施 工 技 术 规 范 》 ( JTG 041—2000)
4 、 现 场 踏 勘
二 、工 程 概 况分 项 工 程 名 称 :⑴AK3+570 通 道 总 体 ( 编 号 : DWD-2-1-34-001 )⑵AK3+570 通 道 基 础 及 下 部 构 造 ( 编 号 : DWD-2-1-34-002 )⑶AK3+570 通 道 上 部 构 造 预 制 、 安 装 或 浇 筑 ( 编号 : DWD-2-1-34-003 )⑷AK3+570 通 道 钢 筋 加 工 及 安 装 ( 编 号 : DWD-2-1-34-004 )⑸AK3+570 通 道 人 行 通 道 ( 编 号 : DWD-2-1-34-005 )⑹AK3+570 通 道 锥 坡 ( 编 号 : DWD-2-1-34-006 )⑺AK3+570 通 道 栏 杆 ( 编 号 : DWD-2-1-34-007 )⑻AK3+570 通 道 台 背 回 填 ( 编 号 : DWD-2-1-34-008 )2 、 AK3+570 钢 筋 砼 通 道 断 面 为 9

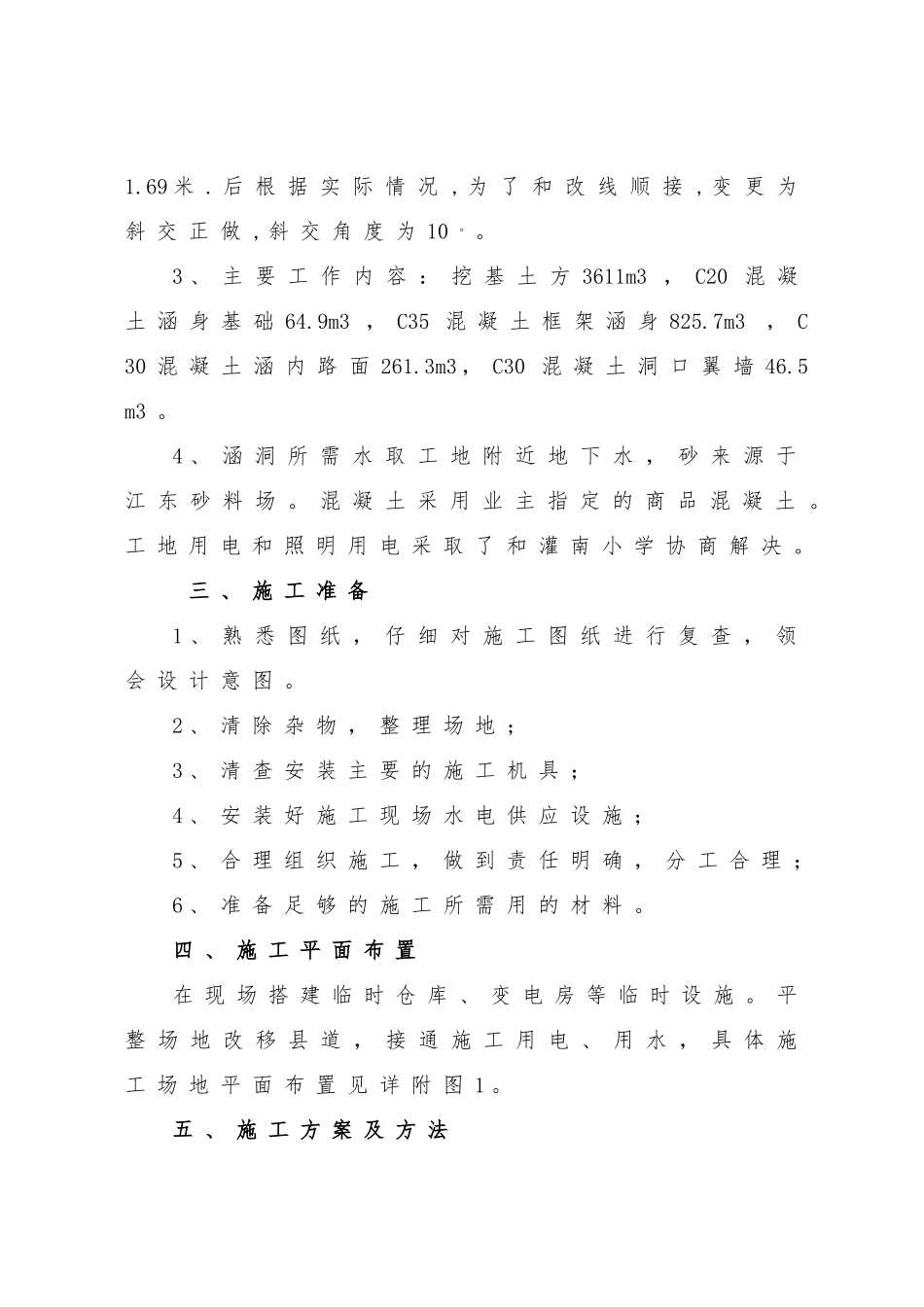

0m, 原 设 计 长度 为 33
20m , 作 为 过 人 和 交 通 用 , 顶 最 大 填 土 高 度1
后 根 据 实 际 情 况 , 为 了 和 改 线 顺 接 , 变 更 为斜 交 正 做 , 斜 交 角 度 为 10
3 、 主 要 工 作 内 容 : 挖 基 土 方 3611m3 , C20 混 凝土 涵 身 基 础 64

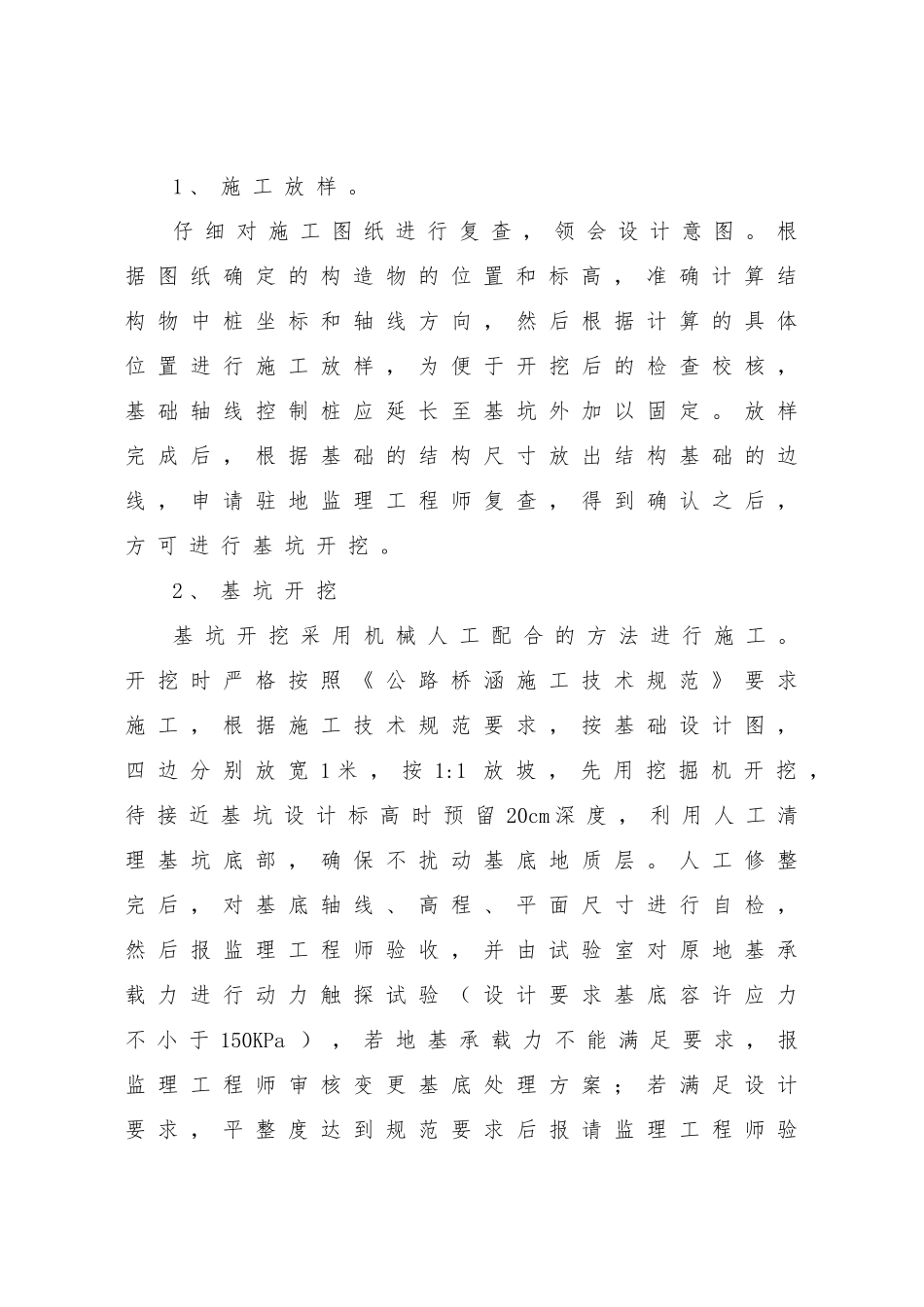

9m3 , C35 混 凝 土 框 架
