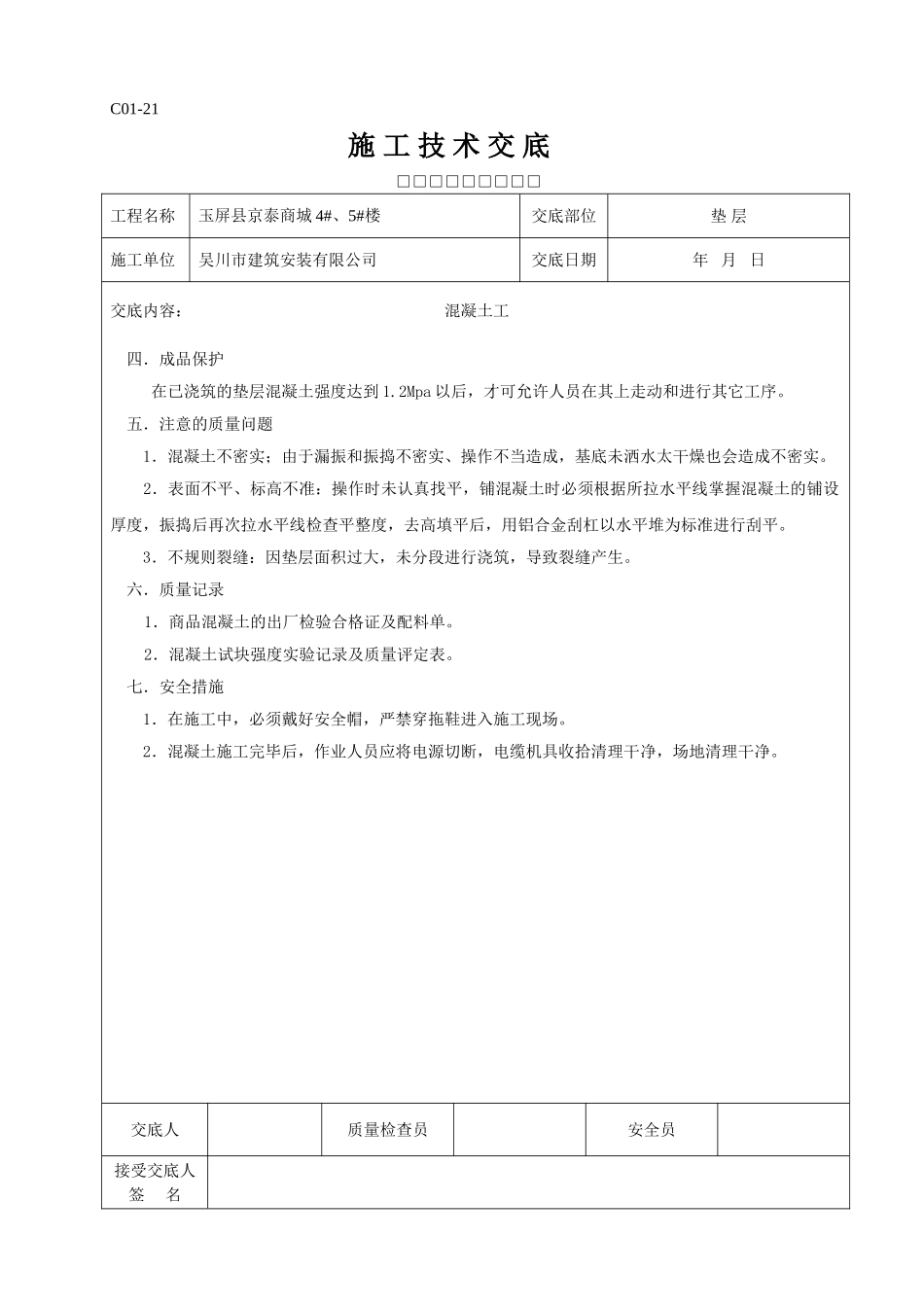

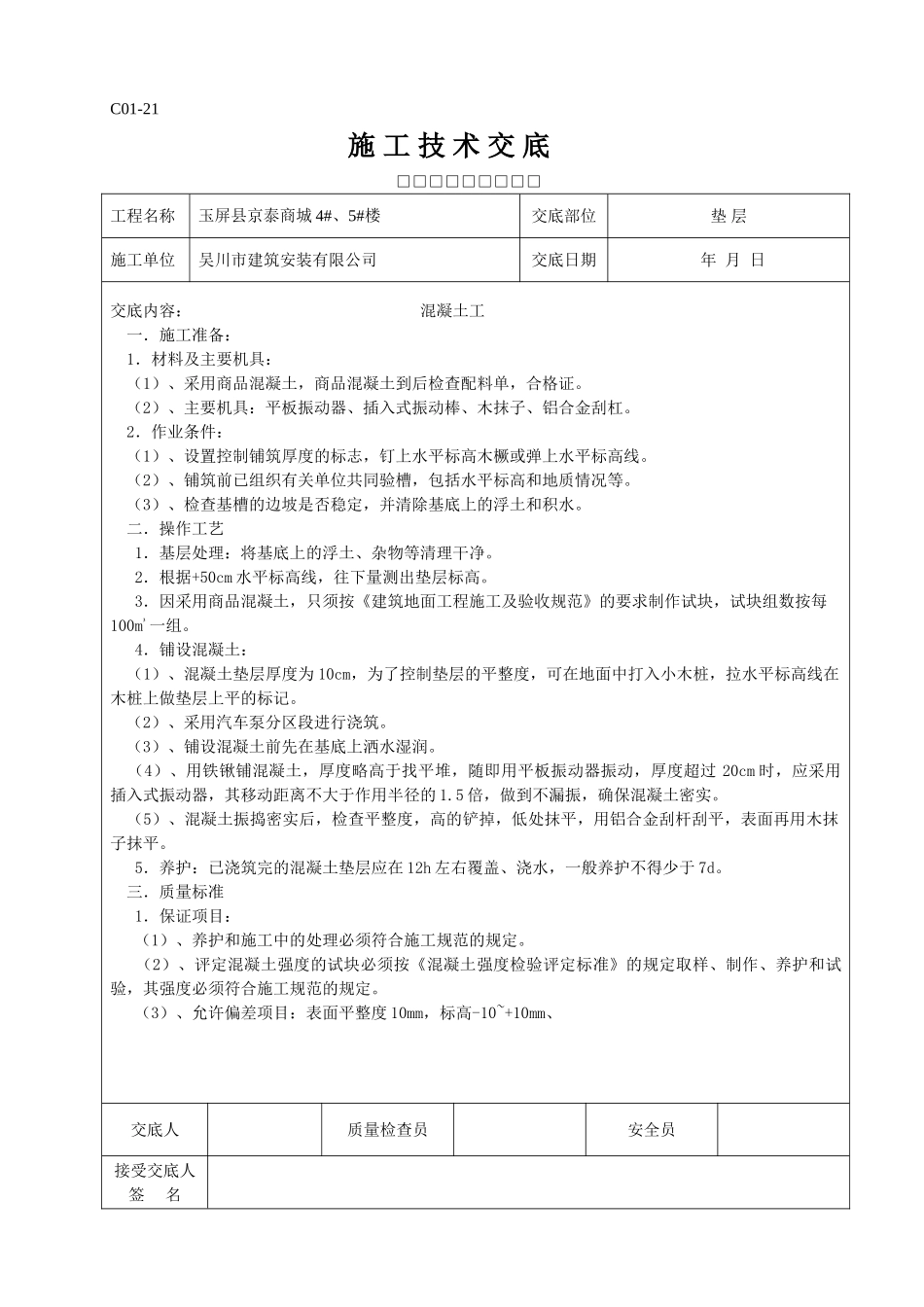

C01-21施 工 技 术 交 底 □□□□□□□□□工程名称玉屏县京泰商城 4#、5#楼交底部位垫 层施工单位吴川市建筑安装有限公司交底日期 年 月 日交底内容: 混凝土工一.施工准备:1.材料及主要机具:(1)、采用商品混凝土,商品混凝土到后检查配料单,合格证。(2)、主要机具:平板振动器、插入式振动棒、木抹子、铝合金刮杠。2.作业条件:(1)、设置控制铺筑厚度的标志,钉上水平标高木橛或弹上水平标高线。 (2)、铺筑前已组织有关单位共同验槽,包括水平标高和地质情况等。 (3)、检查基槽的边坡是否稳定,并清除基底上的浮土和积水。 二.操作工艺 1.基层处理:将基底上的浮土、杂物等清理干净。 2.根据+50cm 水平标高线,往下量测出垫层标高。 3.因采用商品混凝土,只须按《建筑地面工程施工及验收规范》的要求制作试块,试块组数按每100m³一组。 4.铺设混凝土: (1)、混凝土垫层厚度为 10cm,为了控制垫层的平整度,可在地面中打入小木桩,拉水平标高线在木桩上做垫层上平的标记。 (2)、采用汽车泵分区段进行浇筑。 (3)、铺设混凝土前先在基底上洒水湿润。 (4)、用铁锹铺混凝土,厚度略高于找平堆,随即用平板振动器振动,厚度超过 20cm 时,应采用插入式振动器,其移动距离不大于作用半径的 1.5 倍,做到不漏振,确保混凝土密实。 (5)、混凝土振捣密实后,检查平整度,高的铲掉,低处抹平,用铝合金刮杆刮平,表面再用木抹子抹平。 5.养护:已浇筑完的混凝土垫层应在 12h 左右覆盖、浇水,一般养护不得少于 7d。 三.质量标准 1.保证项目: (1)、养护和施工中的处理必须符合施工规范的规定。 (2)、评定混凝土强度的试块必须按《混凝土强度检验评定标准》的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。 (3)、允许偏差项目:表面平整度 10mm,标高-10~+10mm、交底人质量检查员安全员接受交底人签 名C01-21施 工 技 术 交 底 □□□□□□□□□工程名称玉屏县京泰商城 4#、5#楼交底部位垫 层施工单位吴川市建筑安装有限公司交底日期年 月 日交底内容: 混凝土工四.成品保护 在已浇筑的垫层混凝土强度达到 1.2Mpa 以后,才可允许人员在其上走动和进行其它工序。 五.注意的质量问题 1.混凝土不密实;由于漏振和振捣不密实、操作不当造成,基底未洒水太干燥也会造成不密实。 2.表面不平、标高不准:操作时未认真找平,铺混凝土时必...
