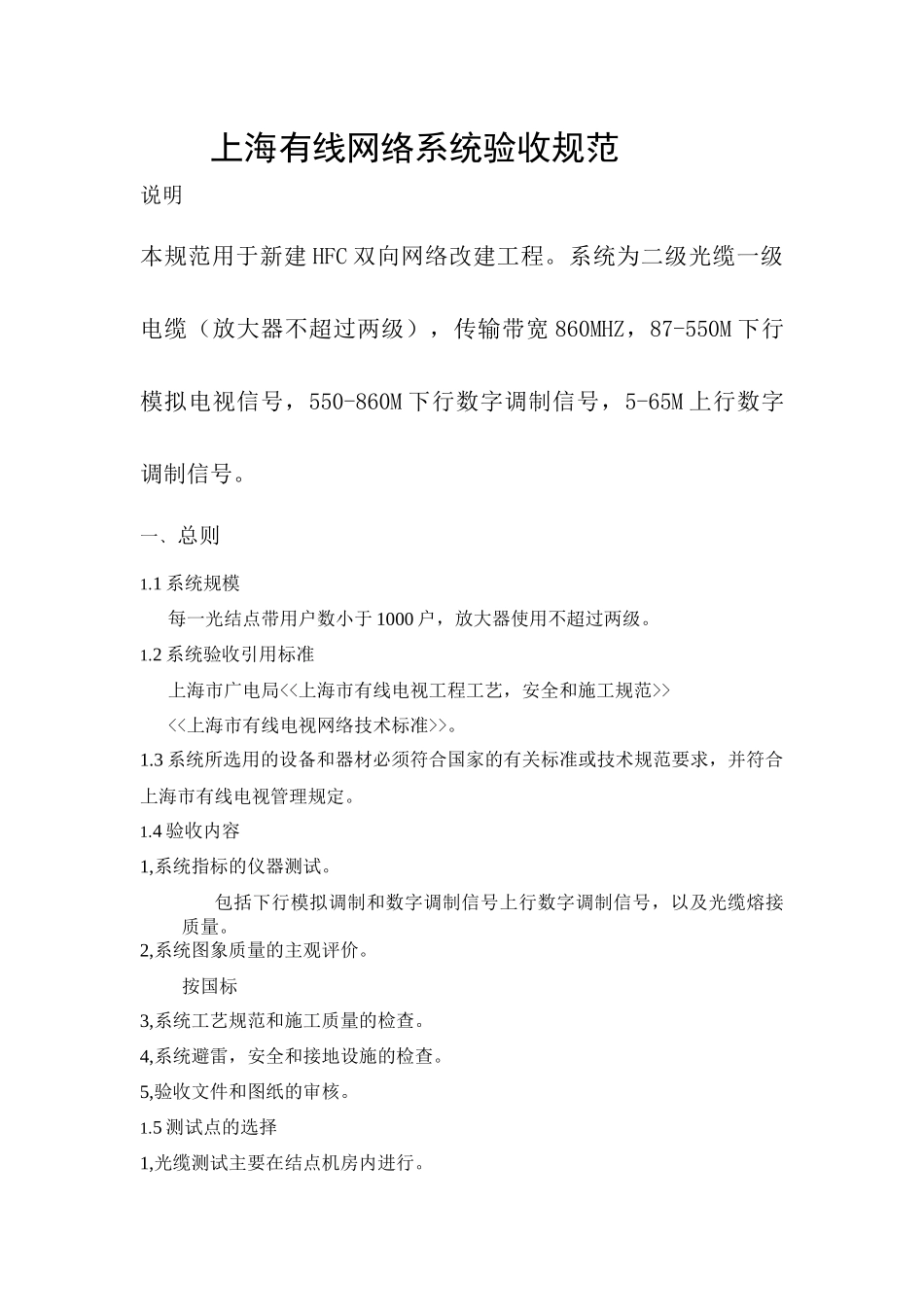

上海有线网络系统验收规范说明本规范用于新建 HFC 双向网络改建工程
系统为二级光缆一级电缆(放大器不超过两级),传输带宽 860MHZ,87-550M 下行模拟电视信号,550-860M 下行数字调制信号,5-65M 上行数字调制信号
1 系统规模每一光结点带用户数小于 1000 户,放大器使用不超过两级
2 系统验收引用标准上海市广电局
3 系统所选用的设备和器材必须符合国家的有关标准或技术规范要求,并符合上海市有线电视管理规定
4 验收内容1,系统指标的仪器测试
包括下行模拟调制和数字调制信号上行数字调制信号,以及光缆熔接质量
2,系统图象质量的主观评价
按国标3,系统工艺规范和施工质量的检查
4,系统避雷,安全和接地设施的检查
5,验收文件和图纸的审核
5 测试点的选择1,光缆测试主要在结点机房内进行
2,测试下行系统指标时,宜挑选最后一个分配器之后,一个小区选一点
3,测试点应仔细选择,应是指标影响最大,外界干扰频率最大的点
4,测试上行系统指标时,应选上行信道满载时进行测试
5,测试用户电平和进行主观评价时,宜每个放大器后选择 1 个用户
6 系统工程竣工运行后第二个月内应由设计施工单位向市验收部门申请验收,并应提交竣工图纸和有关技术文件(以计算机软盘型式)
7 系统验收不合格,设计施工单位应限期改正,三个月内复验
8 在验收前,建设单位应广泛征求用户对收视质量,施工质量方面的意见,并及时将此意见转给验收单位
二﹑上海市 860M 技术标准1, 下行模拟电视信号标准序号项目电视广播调频广播1系 统 输 出 口 电平(dBμν)63~75(模拟信号)45~75 (数字信号)47~70(单声道或立体声)2系统输出口频道间载波电平差任 意 频道间(dB)≤10≤8(任意 60MHZ 内)≤3(VHF)相 邻 频道间(dB)≤2≤
