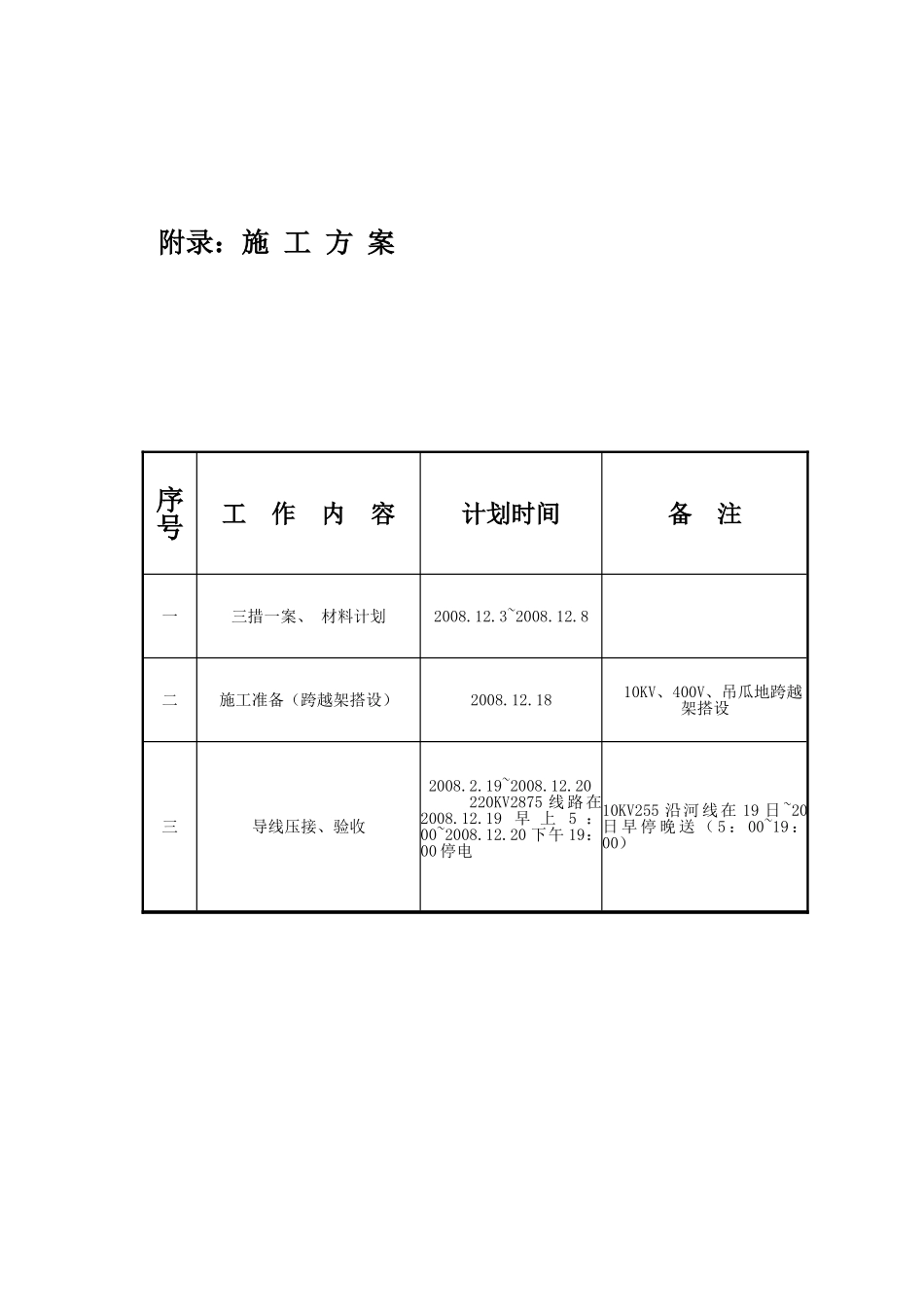

220kV 导线消缺工程施工组织设计公司领导批准:安全部门复审:技术部门复审:主管部门复审:施工单位初审:编制汇总人员: 二 OO 八年十二月八日工程主管部门审核意见: 审核人(签名盖章): 年 月 日生产技术部门审核意见:审核人(签名盖章): 年 月 日安全监督部门审核意见: 审核人(签名盖章): 年 月 日领导批准意见: 批准人(签名盖章): 年 月 日附录:施 工 方 案序号工 作 内 容计划时间备 注一三措一案、 材料计划2008.12.3~2008.12.8二施工准备(跨越架搭设)2008.12.18 10KV、400V、吊瓜地跨越架搭设三导线压接、验收2008.2.19~2008.12.20220KV2875 线路在2008.12.19 早 上 5 :00~2008.12.20 下午 19:00 停电10KV255 沿河线在 19 日~20日 早 停 晚 送 ( 5 : 00~19 :00)220KV 导线消缺施工跨越示意图:500KVXX 变220KVXX 变108#111#112#113#114#116#117#118#119#220KV01#接地线220KV02#接地线10KV400V400V土马路吊瓜地127#128#钻 500KV施 工 进 度 计 划 安 排 表二 00 八年十二月38181920材料计划、三措一案施工准备(跨越架搭设)导线压接,放紧线时间段 别220KV A 相导线消缺施工示意图:113#A 相导线拉头双钩压接管新换导线 20 米注:由于 113#A 相为边导线,在施工过程中,先将 A 相拆除悬垂线夹,放下边导线,用两把拉头和两只双钩摇紧边导线,将原压接管拆除,中间换用 20 米新导线,并用两只压接管在新导线两头与原导线压接,重新将新导线卡入悬垂线夹,两只压接管与悬垂线夹距离大于 5 米。220KV B 相导线消缺施工平面示意图:108 号耐张113 号直线114 号直线118 号直线119 号耐张地锚平板压接管压接管新接 20 米导线耐 张 临时拉线起 重 钢丝绳机动绞磨滑轮平板注:由于 114#B 相是中导线,114#为猫头塔,不能将中导线直接放下,施工时在 113#塔通过平板往 114#将中导线用地锚铆住,在 119#耐张塔,往 118 号打好临时拉线,将 114#~118#中导线的防震锤拆除,并拆除悬垂线夹,将中导线放入滑轮,在 119#用平板和起重钢丝绳将中导线保住,开动机动绞磨,拉紧中导线,拆下耐张线夹挂钩,这样在 114#中导线通过滑轮松落下来,拆除原压接管,换上 20 米新线并用两只新压接管将新线与老线压接,再将中导线收紧,在 119#将耐张线夹挂上,重新装上防震锤,114#塔的两只压接管与悬垂线夹距离大于 5 米。220Kv ...
