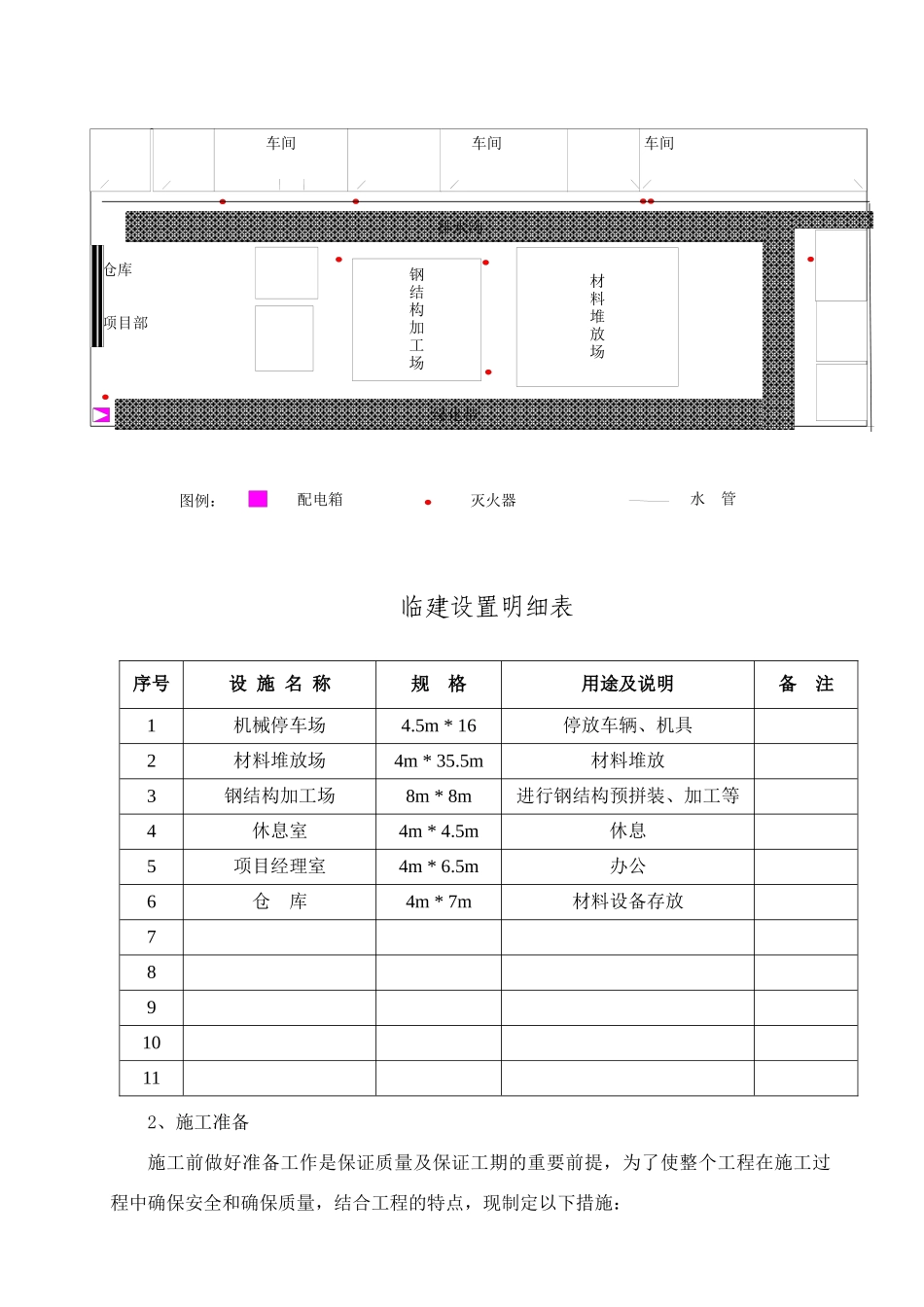

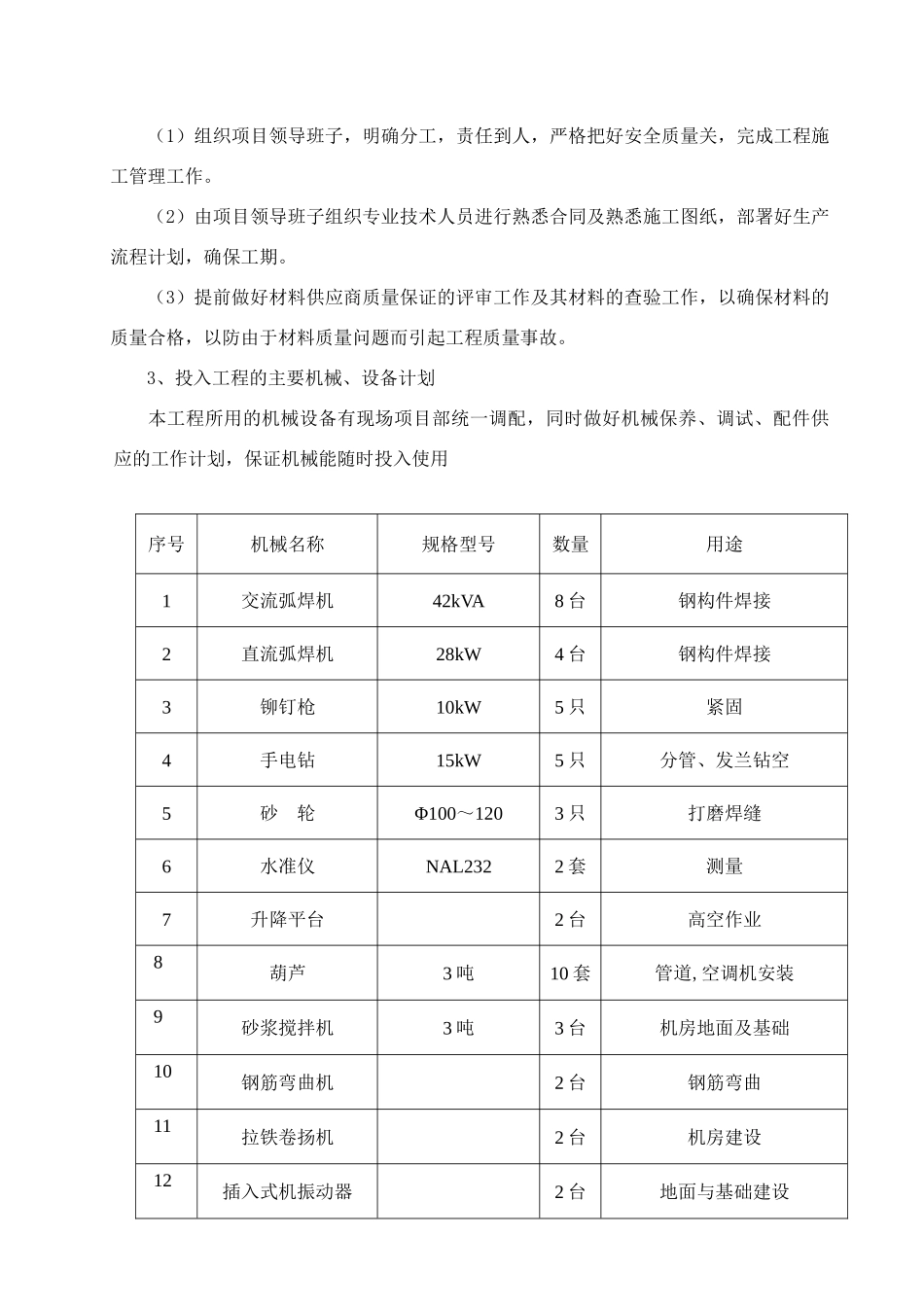

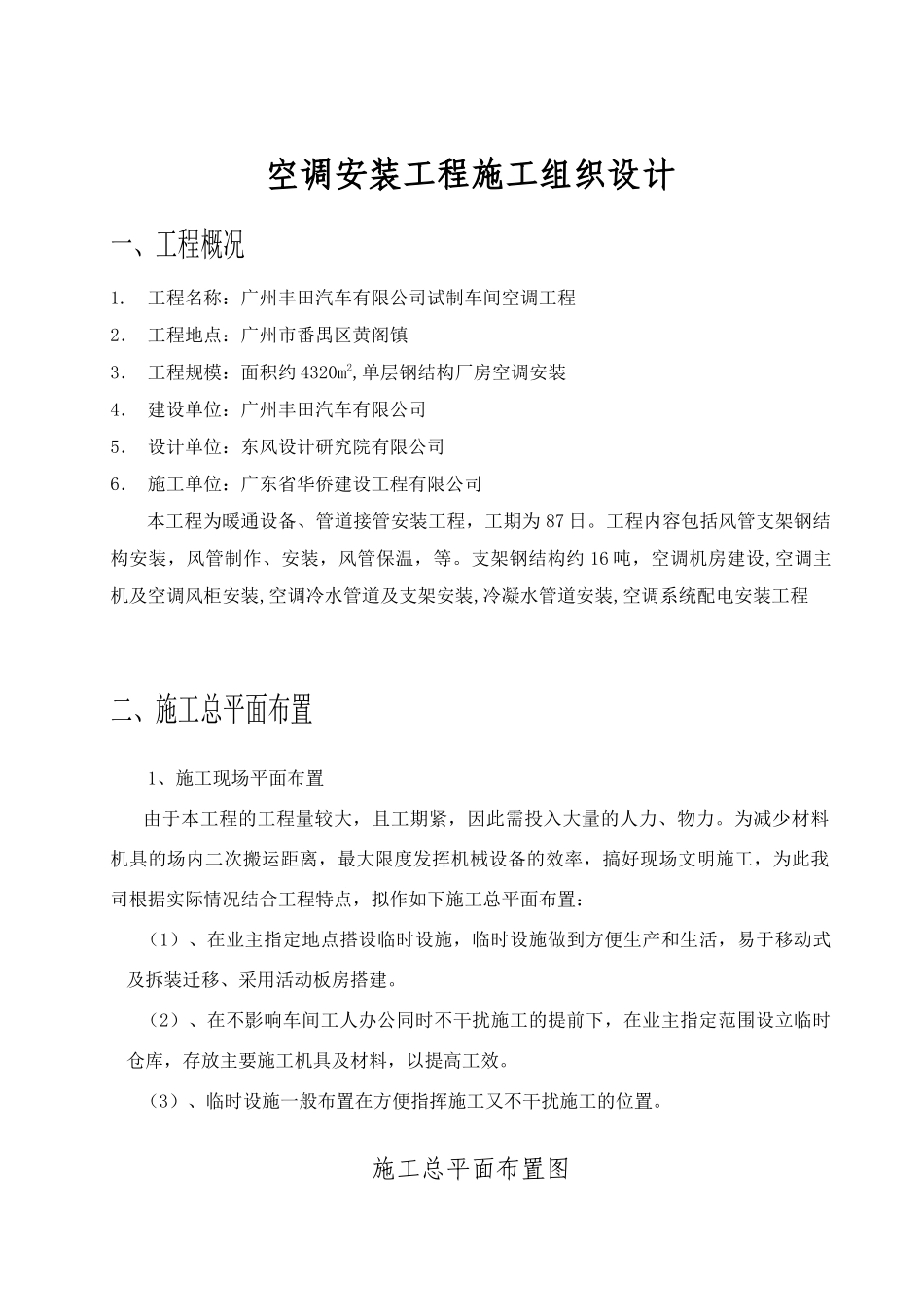

空调安装工程施工组织设计一、工程概况1. 工程名称:广州丰田汽车有限公司试制车间空调工程 2. 工程地点:广州市番禺区黄阁镇3. 工程规模:面积约 4320m2,单层钢结构厂房空调安装4. 建设单位:广州丰田汽车有限公司5. 设计单位:东风设计研究院有限公司6. 施工单位:广东省华侨建设工程有限公司本工程为暖通设备、管道接管安装工程,工期为 87 日。工程内容包括风管支架钢结构安装,风管制作、安装,风管保温,等。支架钢结构约 16 吨,空调机房建设,空调主机及空调风柜安装,空调冷水管道及支架安装,冷凝水管道安装,空调系统配电安装工程二、施工总平面布置1、施工现场平面布置由于本工程的工程量较大,且工期紧,因此需投入大量的人力、物力。为减少材料机具的场内二次搬运距离,最大限度发挥机械设备的效率,搞好现场文明施工,为此我司根据实际情况结合工程特点,拟作如下施工总平面布置:(1)、在业主指定地点搭设临时设施,临时设施做到方便生产和生活,易于移动式及拆装迁移、采用活动板房搭建。(2)、在不影响车间工人办公同时不干扰施工的提前下,在业主指定范围设立临时仓库,存放主要施工机具及材料,以提高工效。(3)、临时设施一般布置在方便指挥施工又不干扰施工的位置。施工总平面布置图 仓库项目部车间钢结构加工场材料堆放场 车间 车间排水沟绿化带配电箱灭火器水 管图例:临建设置明细表2、施工准备施工前做好准备工作是保证质量及保证工期的重要前提,为了使整个工程在施工过程中确保安全和确保质量,结合工程的特点,现制定以下措施:序号设 施 名 称规 格用途及说明备 注1机械停车场4.5m * 16停放车辆、机具2材料堆放场4m * 35.5m材料堆放3钢结构加工场8m * 8m进行钢结构预拼装、加工等4休息室4m * 4.5m休息5项目经理室4m * 6.5m办公6仓 库4m * 7m材料设备存放7891011(1)组织项目领导班子,明确分工,责任到人,严格把好安全质量关,完成工程施工管理工作。(2)由项目领导班子组织专业技术人员进行熟悉合同及熟悉施工图纸,部署好生产流程计划,确保工期。(3)提前做好材料供应商质量保证的评审工作及其材料的查验工作,以确保材料的质量合格,以防由于材料质量问题而引起工程质量事故。3、投入工程的主要机械、设备计划本工程所用的机械设备有现场项目部统一调配,同时做好机械保养、调试、配件供应的工作计划,保证机械能随时投入使用序号机械名称规格型号数量用途1交流弧焊...
