万科景观工程施工详细要求针对景观工程施工过程中施工图深度不能覆盖现场具体做法的问题,特总结了常见的景观元素优秀做法和需避免的问题供景观工程师参考
本《施工要求图解》内容涉及硬景、软景、多元素交接、成品保护等,我们将定期补充完善
万科集团景观工程的地位和作用 景观工程是客户对项目的第一感知

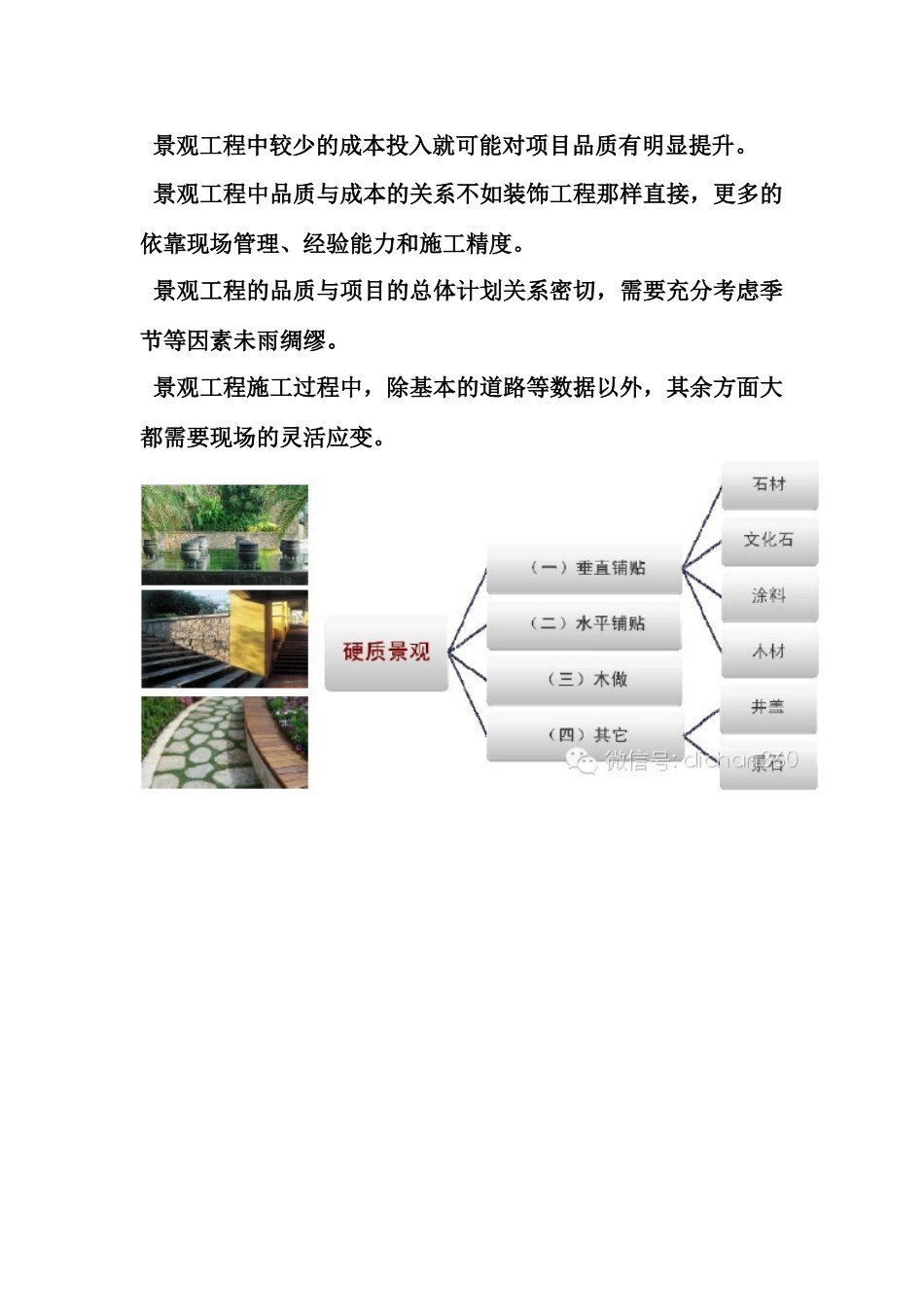

景观工程中较少的成本投入就可能对项目品质有明显提升
景观工程中品质与成本的关系不如装饰工程那样直接,更多的依靠现场管理、经验能力和施工精度
景观工程的品质与项目的总体计划关系密切,需要充分考虑季节等因素未雨绸缪
景观工程施工过程中,除基本的道路等数据以外,其余方面大都需要现场的灵活应变

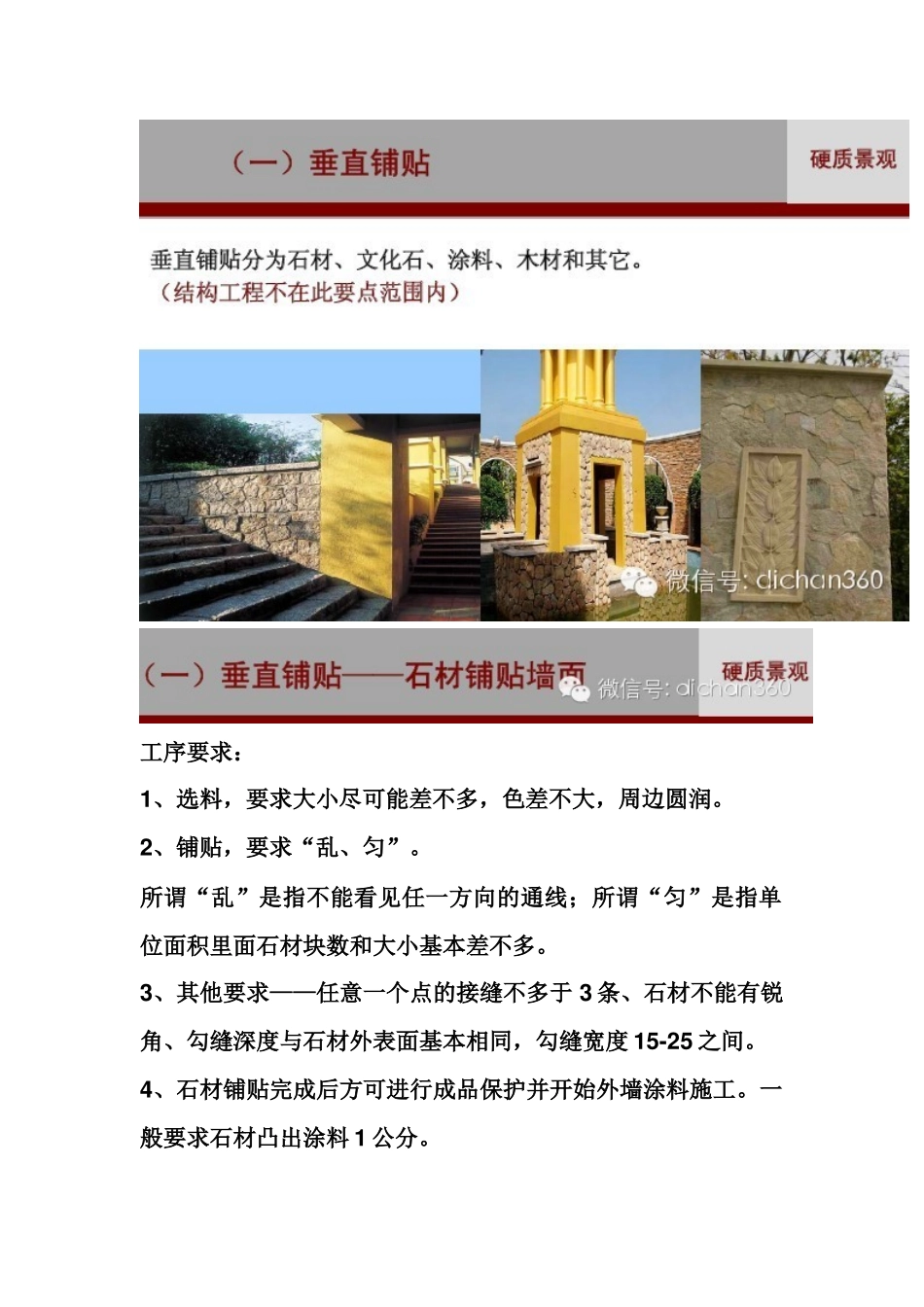

工序要求:1、选料,要求大小尽可能差不多,色差不大,周边圆润
2、铺贴,要求“乱、匀”
所谓“乱”是指不能看见任一方向的通线;所谓“匀”是指单位面积里面石材块数和大小基本差不多
3、其他要求——任意一个点的接缝不多于 3 条、石材不能有锐角、勾缝深度与石材外表面基本相同,勾缝宽度 15-25 之间
4、石材铺贴完成后方可进行成品保护并开始外墙涂料施工
一般要求石材凸出涂料 1 公分
自然面乱拼直边密拼,施工难度大,但品质感高
景墙贴面材料在转角时必须精细施工,文化砖需使用转角砖,石材需对边角进行 45 度切割并且打磨,然后方可进行拼接
乱拼挡墙应避免水平贯通灰缝
墙面泛碱,大幅度降低品质感
应避免在潮湿天气或潮湿基层铺贴,并使用低碱性水泥和勾缝剂
勾缝剂施工完成后应压实使得勾缝剂均匀,并凹进完成面 3㎜左右
施工完成后需要有防雨措施,养护一周后方可见水
钢筋混凝土挡土墙外贴文化石的优秀案例 文化石墙面一般要求三块不通缝,也就是通缝长度不大于三块砖
缝隙均匀程度和勾缝质量对品质感的影响是决定性的
铺贴顺序为左下至右上或右下至左上斜向进行
文化石与凸出墙体线条的交接是施工难点之一,图示为优
