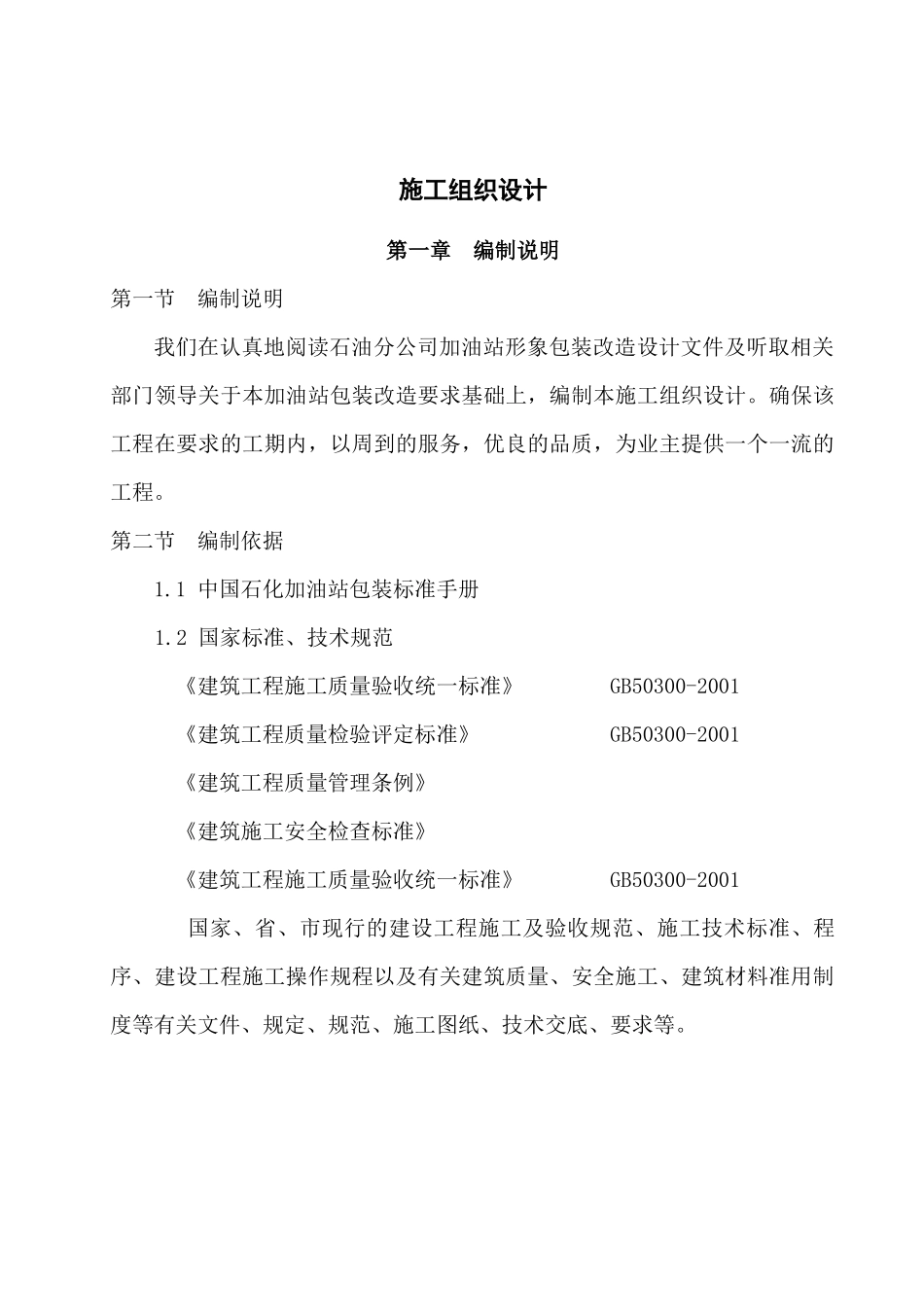

中国石化分公司服务区加油站形象包装装饰工程施工组织设计编制人:编制单位:建设单位:中国石化分公司审核:编制日期:2012-6-9施工组织设计第一章 编制说明第一节 编制说明我们在认真地阅读石油分公司加油站形象包装改造设计文件及听取相关部门领导关于本加油站包装改造要求基础上,编制本施工组织设计。确保该工程在要求的工期内,以周到的服务,优良的品质,为业主提供一个一流的工程。第二节 编制依据 1.1 中国石化加油站包装标准手册1.2 国家标准、技术规范《建筑工程施工质量验收统一标准》 GB50300-2001《建筑工程质量检验评定标准》 GB50300-2001《建筑工程质量管理条例》《建筑施工安全检查标准》《建筑工程施工质量验收统一标准》 GB50300-2001 国家、省、市现行的建设工程施工及验收规范、施工技术标准、程序、建设工程施工操作规程以及有关建筑质量、安全施工、建筑材料准用制度等有关文件、规定、规范、施工图纸、技术交底、要求等。第二章 工程概况序号项目内容1工程名称服务区加油站形象包装装饰工程2工程地址3建设单位4施工单位5工期45 个工作日6质量目标优良7安全目标无安全事故发生8文明施工目标9包装内容详见招标文件及施工图纸 第三章施工综合说明 本施工设计包括施工方案(其中施工程序、施工方法),施工进度计划、主要技术措施、机械、人员配备,质量保证措施,以满足本安装工程的安装质量,达到使用要求。第四章施工方案及技术要求第一节 工程施工总程序1、施工现场布置,组织人力、机具进场、图纸会审、编制事项、材料设备进场验收。2、对加油站包装改造使用的工程材料进行统计定货,公司进行加工生产压克力标识产品。 3、工厂集中化生产模块产品。4、模块化产品安装5、罩棚铝扣板吊顶安装6、便利店室内外装饰7、其它装饰改造8、压克力标识产品安装9、其它 10、 竣工清理组织验收第二节各分部分项工程原则先模块化工厂集中生产,现场安装。第三节 施工方案部署1、进驻的工人分成五个班,即模块化生产班、钢结构焊接班、木工班、安装班、电气安装班,每班分成若干小组随时调整以满足施工需要。2、檐面及立柱铝塑板的制作安装可根据工期要求采取工厂预加工或现场边加工边安装的形式。3、待模块化到现场后再分头安装。4、所有安装结束后进行单机试运转及系统试运转后,交工验收。第四节 施工组织管理4.1 施工组织管理总体思路 本工程要求高,工种多,预先全面系统地进行施工组织及管理,实现工程建设...
