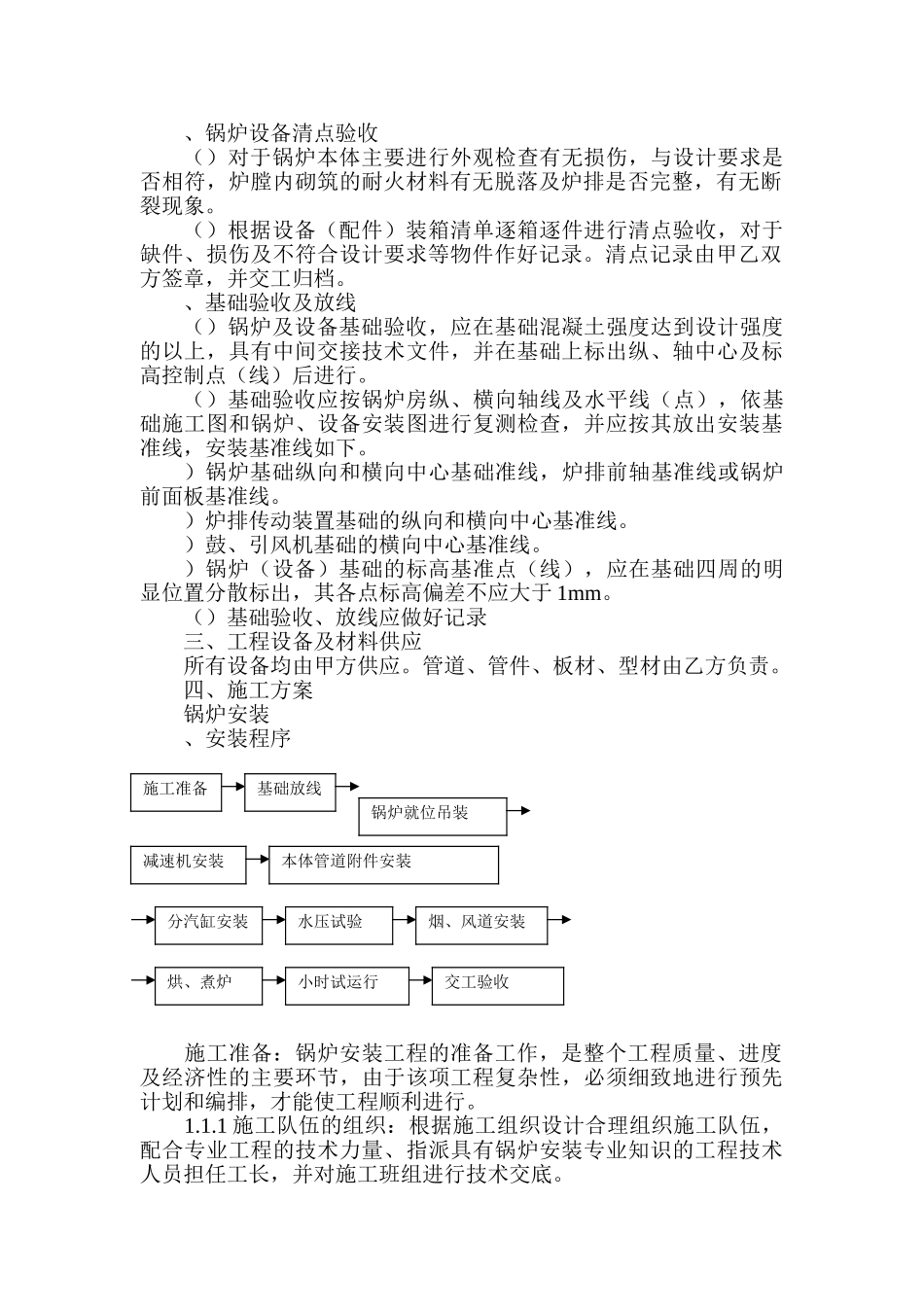

****乳品厂锅炉安装工程施工组织设计编制:***审核:***审批:********建筑工程有限公司设备安装分公司二四年五月二十一日一、工程概况:(一)工程简介、工程名称:****鹿乳品厂锅炉房安装工程、工程地点: 、锅炉房布置:本锅炉房主体为单层布置。(二)工程特点、设备优良、工艺复杂、多系统布置()锅炉选用沈阳清华锅炉有限公司产品Ⅱ锅炉二台。()锅炉给水水质处理选用全自动离子交换器。()消烟除尘:采用冲击式水浴脱硫除尘器。()锅炉上煤机:煤计提升机。()锅炉除渣选用:Ⅲ型链条刮板出渣机。()锅炉辅机:鼓、引风机均由锅炉制造厂提供、炉排电机也由锅炉制造厂提供。、锅炉供货状态:锅炉整体出厂、体积大、重量大。(三)工程主要系统及设备特点、锅炉)额定蒸发量。 )蒸汽温度 193.28℃(饱和))工作压力 )水压实验压力)燃烧方式 炉排层燃 )适用燃料Ⅱ烟煤 )设计效率 )总汽管直径)进水管直径、锅炉给水系统原水进入离子交换器进行水处理,生产软化水至水箱储备,储备软化水由软水泵送入锅炉生产蒸汽。(四)主要工程量序号名称单位数量蒸汽锅炉Ⅱ(快装)台鼓风机*.7.5A台引风机.9C台炉排电机(由锅炉厂供配)台除渣机台烟、风道管、锅炉给水系统序号名称单位数量全自动离子交换器 10m3个软水箱台锅炉给水泵× 6.2m3阀门个钢管米分汽缸 φ× 台二、施工准备、锅炉设备清点验收()对于锅炉本体主要进行外观检查有无损伤,与设计要求是否相符,炉膛内砌筑的耐火材料有无脱落及炉排是否完整,有无断裂现象。()根据设备(配件)装箱清单逐箱逐件进行清点验收,对于缺件、损伤及不符合设计要求等物件作好记录。清点记录由甲乙双方签章,并交工归档。、基础验收及放线()锅炉及设备基础验收,应在基础混凝土强度达到设计强度的以上,具有中间交接技术文件,并在基础上标出纵、轴中心及标高控制点(线)后进行。()基础验收应按锅炉房纵、横向轴线及水平线(点),依基础施工图和锅炉、设备安装图进行复测检查,并应按其放出安装基准线,安装基准线如下。)锅炉基础纵向和横向中心基础准线,炉排前轴基准线或锅炉前面板基准线。)炉排传动装置基础的纵向和横向中心基准线。)鼓、引风机基础的横向中心基准线。)锅炉(设备)基础的标高基准点(线),应在基础四周的明显位置分散标出,其各点标高偏差不应大于 1mm。()基础验收、放线应做好记录三、工程设备及材料供应所有设备均由甲方供应。管道、管件、...
