一、编制依据 1二、工程概况 12
1、项目概况 12
2、地形、地质条件 12
3、气象、水文条件 2三、弃土场设置 2四、防护及排水设施 34
1、Q1-1 弃土场和 Q1-2 弃土场 34
2、Q2 弃土场 34
3、Q3 弃土场 44
4、Q4 弃土场 4五、施工方法 45
1、排水沟 45
2、截水沟 45
3、盲沟 55
4、护脚墙 5六、弃土工作流程 6七、质量保证措施 6八、安全生产保证措施 78
1、总体要求 78
2、具体措施 7九、环境保护措施 89
1、水土流失防治 89
2、植被保护 99
3、防尘降噪 99
4、水污染防治 99

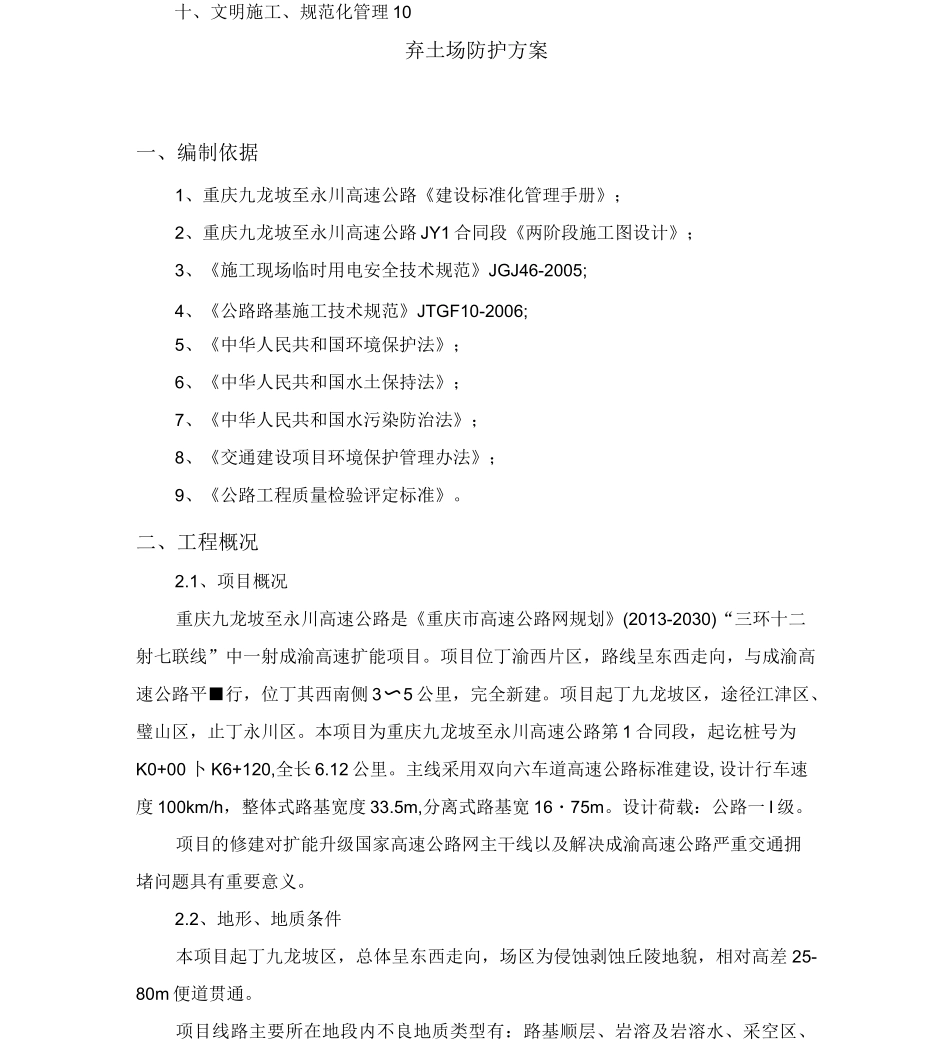

5、其他 9十、文明施工、规范化管理 10弃土场防护方案一、编制依据1、重庆九龙坡至永川高速公路《建设标准化管理手册》;2、重庆九龙坡至永川高速公路 JY1 合同段《两阶段施工图设计》;3、《施工现场临时用电安全技术规范》JGJ46-2005;4、《公路路基施工技术规范》JTGF10-2006;5、《中华人民共和国环境保护法》;6、《中华人民共和国水土保持法》;7、《中华人民共和国水污染防治法》;8、《交通建设项目环境保护管理办法》;9、《公路工程质量检验评定标准》
二、工程概况2
1、项目概况重庆九龙坡至永川高速公路是《重庆市高速公路网规划》(2013-2030)“三环十二射七联线”中一射成渝高速扩能项目
项目位丁渝西片区,路线呈东西走向,与成渝高速公路平■行,位丁其西南侧 3〜5 公里,完全新建
项目起丁九龙坡区,途径江津区、璧山区,止丁永川区
本项目为重庆九龙坡至永川高速公路第 1 合同段,起讫桩号为K0+00 卜 K6+120,全长 6
主线采用双向六车道高速公路标准建设,设计行车速度 100km/h,整体式路基宽度 33
5m,分离式路基宽 16・75m
设计荷载:公路一 I 级
项目的修建对扩能升
