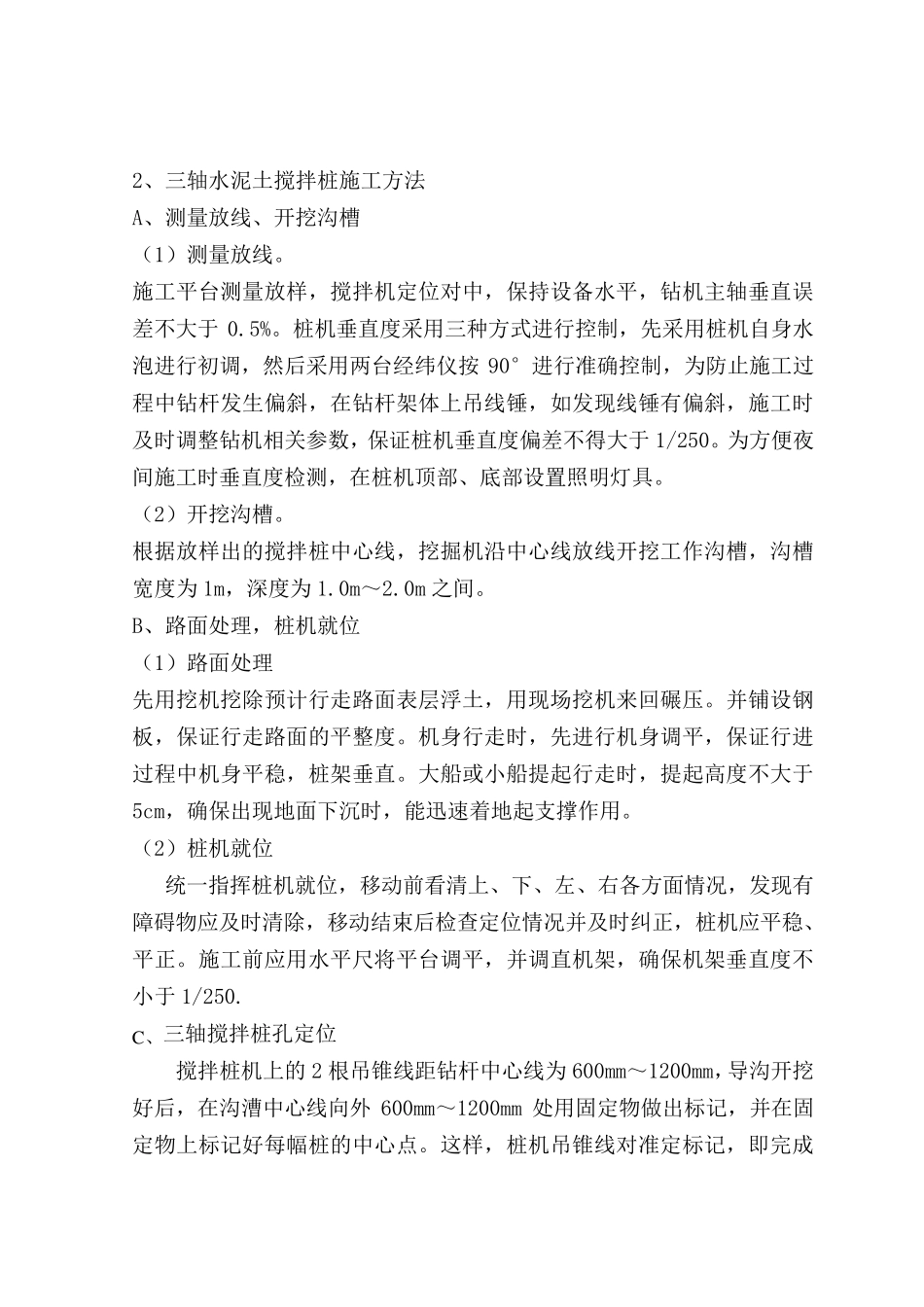

三轴水泥土搅拌桩施工 1、三轴水泥土搅拌桩施工流程 开挖沟槽 设置导向定位线 SMW 搅拌机架设 下一施工循环 SMW搅拌机就位,校正复核桩机水平和垂直施工完毕 残土处理 搅拌机械撤出 拌制水泥浆液,开启空压机,送浆至桩机钻头 钻头喷浆、气并切割土体 下沉至设计桩底标高 H 型钢垂直起吊, 校核H 型钢垂直度 基坑开挖及结构施作 完毕且达到设计强度 钻头喷浆、气并提 升至设计桩顶标高 2、三轴水泥土搅拌桩施工方法 A、测量放线、开挖沟槽 (1)测量放线
施工平台测量放样,搅拌机定位对中,保持设备水平,钻机主轴垂直误差不大于0
桩机垂直度采用三种方式进行控制,先采用桩机自身水泡进行初调,然后采用两台经纬仪按90°进行准确控制,为防止施工过程中钻杆发生偏斜,在钻杆架体上吊线锤,如发现线锤有偏斜,施工时及时调整钻机相关参数,保证桩机垂直度偏差不得大于1/250
为方便夜间施工时垂直度检测,在桩机顶部、底部设置照明灯具
(2)开挖沟槽
根据放样出的搅拌桩中心线,挖掘机沿中心线放线开挖工作沟槽,沟槽宽度为1m,深度为1
B、路面处理,桩机就位 (1)路面处理 先用挖机挖除预计行走路面表层浮土,用现场挖机来回碾压
并铺设钢板,保证行走路面的平整度
机身行走时,先进行机身调平,保证行进过程中机身平稳,桩架垂直
大船或小船提起行走时,提起高度不大于5cm,确保出现地面下沉时,能迅速着地起支撑作用
(2)桩机就位 统一指挥桩机就位,移动前看清上、下、左、右各方面情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正,桩机应平稳、平正
施工前应用水平尺将平台调平,并调直机架,确保机架垂直度不小于1/250

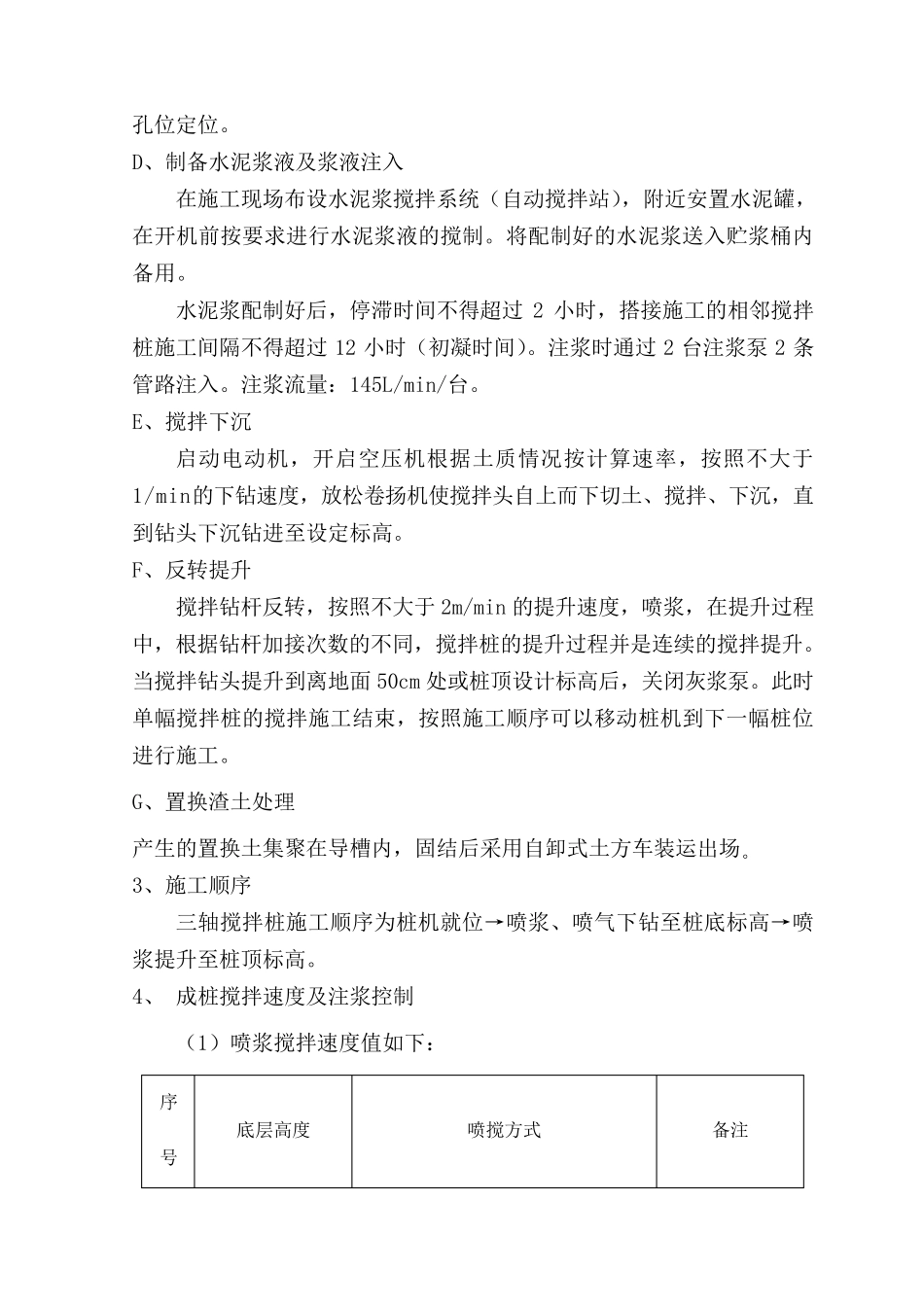

C、三轴搅拌桩孔定位 搅拌桩机上的2 根吊锥线距钻杆中心线为600mm~1200mm,导沟开挖好后,在沟漕中心线向外600mm~1200mm
