1 改KL1DK942+786
5m 圆涵 冬季施工方案 一、冬季施工措施编制依据 1、铁道第三勘察设计院提供的施工图纸
2、各专业施工规范和工程质量验收标准
3、当地气候条件和各专业的工程特点 4、现场实际情况及施工困难条件下我公司在寒冷地区冬季施工积累的丰富施工经验
5、满洲里市近三年的十月至次年四月平均气温情况 十月 十一月 十二月 一月 二月 三月 四月 上旬 3
3 中旬 -0
9 0 下旬 -4
9 3 二、冬季施工概况 本工程拟对改KL1DK942+786
3 圆涵工程进行冬季施工
三、施工准备 1、进入冬期施工前,对测温保温人员,进行专门技术业务培训,学习相关的业务知识,明确职责、经考试合格后方准上岗工作
2、安排专人进行气温观测并做好记录,及时了解天气变化信息,以防止气温骤降给施工带来的不利影响
3、根据施工进度安排提前组织茶水炉等机具设备和各种保温材料进场

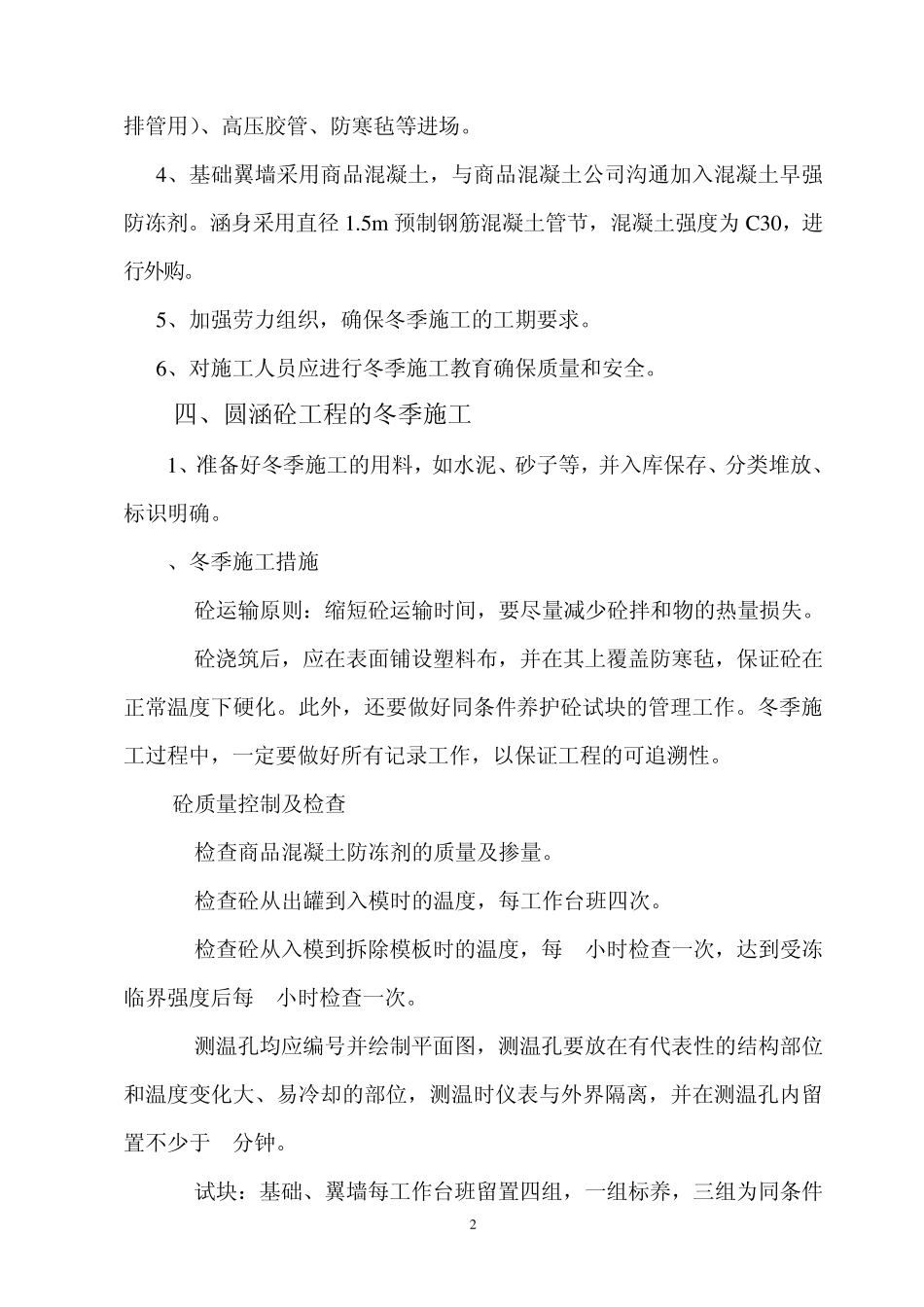

桥涵租用茶水炉,设备设置保温暖棚,彩条布、输热钢管(¢100m m 蒸 汽 2 排管用)、高压胶管、防寒毡等进场
4、基础翼墙采用商品混凝土,与商品混凝土公司沟通加入混凝土早强防冻剂
涵身采用直径 1
5m 预制钢筋混凝土管节,混凝土强度为 C30,进行外购
5、加强劳力组织,确保冬季施工的工期要求
6、对施工人员应进行冬季施工教育确保质量和安全
四、圆涵砼工程的冬季施工 1、准备好冬季施工的用料,如水泥、砂子等,并入库保存、分类堆放、标识明确
2、冬季施工措施 2
1砼运输原则:缩短砼运输时间,要尽量减少砼拌和物的热量损失
2砼浇筑后,应在表面铺设塑料布,并在其上覆盖防寒毡,保
