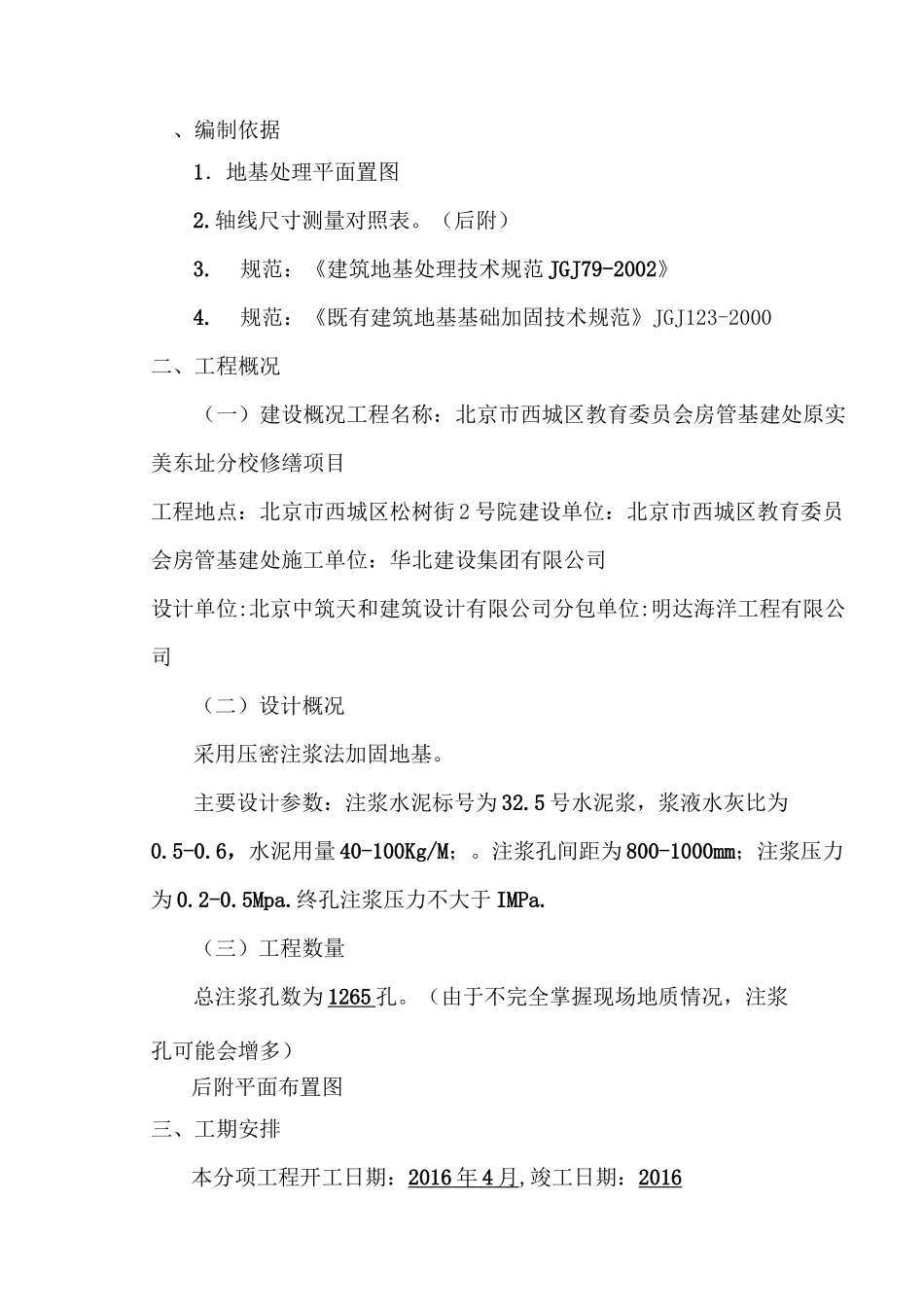

书限公司北京市西城区教育委员会房管基建处原实美东址分校修缮项目地基与基础加固专项施工方案NorthChinaConstructionGroupCo..Ltd*2016 年 3 月莘一、编制依据…………………………………………………………………………..1二、工程概况……………………………………………………………………………1(一)建设概况 1(二)设计概况 1(三)工程数量 1三、工期安排……………………………………………………………………………1四、施工组织……………………………………………………………………..……1(一)施工准备阶段的工作安排 1(二)施工组织 2五、资源组织……………………………………………………………………………2(一)劳动力组织 2(二)机械组织 2六、施工工艺及流程……………………………………………………………………3七、质量保证措施………………………………………………………………………5(一)质量保证措施 5(二)技术控制措施 6八、安全施工措施………………………………………………………………………6九、文明施工措施………………………………………………………………………7 十、环境保护措施………………………………………………………………………7、编制依据1.地基处理平面置图2.轴线尺寸测量对照表。(后附)3.规范:《建筑地基处理技术规范 JGJ79-2002》4.规范:《既有建筑地基基础加固技术规范》JGJ123-2000二、工程概况(一)建设概况工程名称:北京市西城区教育委员会房管基建处原实美东址分校修缮项目工程地点:北京市西城区松树街 2 号院建设单位:北京市西城区教育委员会房管基建处施工单位:华北建设集团有限公司设计单位:北京中筑天和建筑设计有限公司分包单位:明达海洋工程有限公司(二)设计概况采用压密注浆法加固地基。主要设计参数:注浆水泥标号为 32.5 号水泥浆,浆液水灰比为0.5-0.6,水泥用量 40-100Kg/M;。注浆孔间距为 800-1000mm;注浆压力为 0.2-0.5Mpa.终孔注浆压力不大于 IMPa.(三)工程数量总注浆孔数为 1265 孔。(由于不完全掌握现场地质情况,注浆孔可能会增多)后附平面布置图三、工期安排本分项工程开工日期:2016 年 4 月 ,竣工日期:2016年 5 月 ,总工期:25 天 。四、施工组织(一)施工准备阶段的工作安排1.熟悉施工图纸,踏勘施工现场,根据施工规范及设计要求,编制施工方案。2.根据施工的现场情况,了解周边的地下管线...
