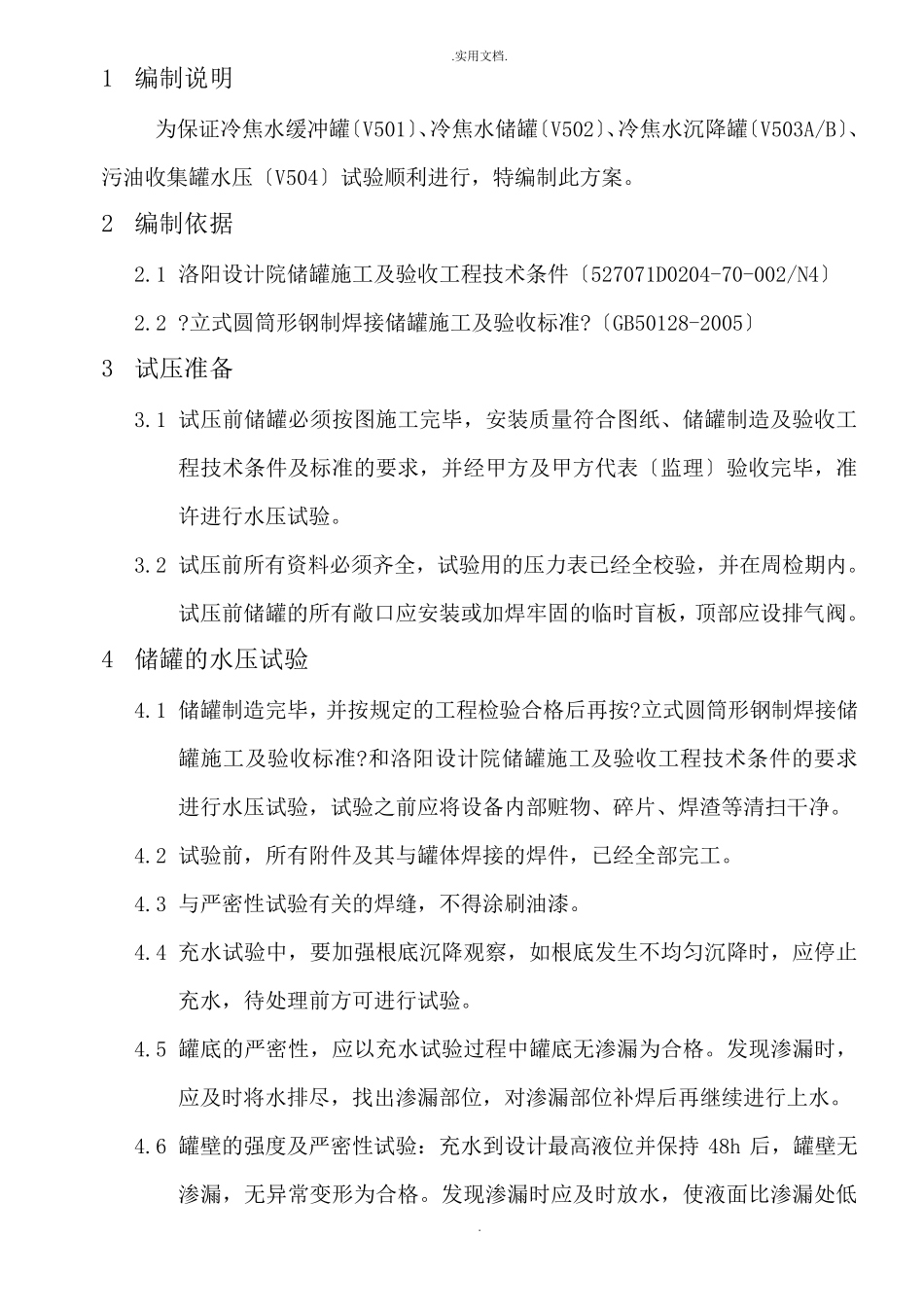

.实用文档. . 1 编制说明 为保证冷焦水缓冲罐〔V501〕、冷焦水储罐〔V502〕、冷焦水沉降罐〔V503A/B〕、污油收集罐水压〔V504〕试验顺利进行,特编制此方案。 2 编制依据 2.1 洛阳设计院储罐施工及验收工程技术条件〔527071D0204-70-002/N4〕 2.2 ?立式圆筒形钢制焊接储罐施工及验收标准?〔GB50128-2005〕 3 试压准备 3.1 试压前储罐必须按图施工完毕,安装质量符合图纸、储罐制造及验收工程技术条件及标准的要求,并经甲方及甲方代表〔监理〕验收完毕,准许进行水压试验。 3.2 试压前所有资料必须齐全,试验用的压力表已经全校验,并在周检期内。试压前储罐的所有敞口应安装或加焊牢固的临时盲板,顶部应设排气阀。 4 储罐的水压试验 4.1 储罐制造完毕,并按规定的工程检验合格后再按?立式圆筒形钢制焊接储罐施工及验收标准?和洛阳设计院储罐施工及验收工程技术条件的要求进行水压试验,试验之前应将设备内部赃物、碎片、焊渣等清扫干净。 4.2 试验前,所有附件及其与罐体焊接的焊件,已经全部完工。 4.3 与严密性试验有关的焊缝,不得涂刷油漆。 4.4 充水试验中,要加强根底沉降观察,如根底发生不均匀沉降时,应停止充水,待处理前方可进行试验。 4.5 罐底的严密性,应以充水试验过程中罐底无渗漏为合格。发现渗漏时,应及时将水排尽,找出渗漏部位,对渗漏部位补焊后再继续进行上水。 4.6 罐壁的强度及严密性试验:充水到设计最高液位并保持48h后,罐壁无渗漏,无异常变形为合格。发现渗漏时应及时放水,使液面比渗漏处低.实用文档. . 300㎜左右后,再对渗漏部位进行补焊。 4.7 储罐灌水应从下部接口缓慢灌入,灌入时在储罐的顶部应设排气阀,便于储罐的气体排除。 4.8 充水和放水过程中,应翻开透光空,且不得使根底浸水。 4.9 罐的稳定性试验充水到设计最高液位用放水法进行,试验时缓慢降压,到达试验负压时,罐顶无异常变形为合格。试验后应立即使储罐内部与大气相同,恢复到常压。 4.10 固定顶的强度及严密性试验,罐内水位在最高设计水位下1m时进行缓慢充水升压,当升至试验压力时,罐顶无异常变形,焊缝无渗漏为合格。试验后,应立即使储罐内部和大气相通,恢复到常压。引起温度剧烈变化的天气,不允许做固定顶的强度和严密性试验和稳定性试验。 4.11 储罐内灌满水后,且确认储罐内气体已完全排除便开始进行试压。 4.12 储罐水压试验升压过程中,当发现压力表表针摆动不稳,且升压较慢时应重新...
