目 录 页脚内容 武昌客机折返段机车标准化整备场建设工程 生产综合楼 地基溶洞处理施工方案 编制人: 审核人: 审批人: 中铁十九局集团武客机工程项目经理部 编制日期:2 0 1 5 年1 月2 0 日 第一章 项目概况 1 、工程概况 本工程为武昌客机折返段改造新建生产综合楼,框架结构,主体6 层,基础为钻孔桩基础,孔径8 0 0 m m ,共1 0 6 根;因前期勘察不足,后经一桩一孔勘察,发现1 0 6 孔中,7 0 孔有溶洞

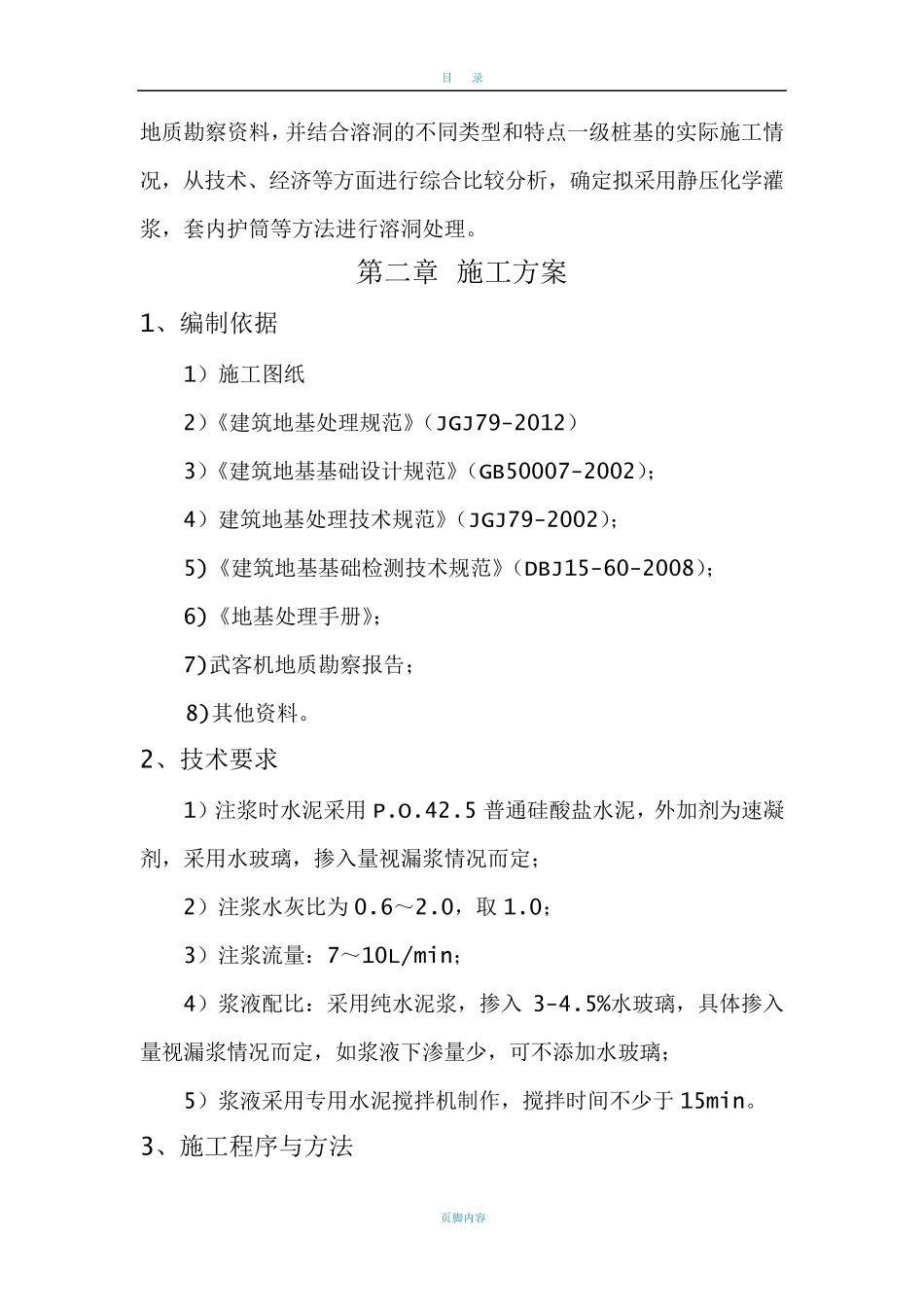

根据补充目 录 页脚内容 地质勘察资料,并结合溶洞的不同类型和特点一级桩基的实际施工情况,从技术、经济等方面进行综合比较分析,确定拟采用静压化学灌浆,套内护筒等方法进行溶洞处理
第二章 施工方案 1 、编制依据 1 )施工图纸 2 )《建筑地基处理规范》(J G J 7 9 - 2 0 1 2 ) 3 )《建筑地基基础设计规范》(G B 5 0 0 0 7 - 2 0 0 2 ); 4 )建筑地基处理技术规范》(J G J 7 9 - 2 0 0 2 ); 5 ) 《建筑地基基础检测技术规范》(D B J 1 5 - 6 0 - 2 0 0 8 ); 6 ) 《地基处理手册》; 7 ) 武客机地质勘察报告; 8 ) 其他资料
2 、技术要求 1 )注浆时水泥采用P
5 普通硅酸盐水泥,外加剂为速凝剂,采用水玻璃,掺入量视漏浆情况而定; 2 )注浆水灰比为0
0 ; 3 )注浆流量:7 ~1 0 L / m i n ; 4 )浆液配比:采用纯水泥浆,掺入3 - 4
5 % 水玻璃,具体掺入量视漏浆情况而定,如浆液下渗量少,可不添加水玻璃; 5 )浆液采用专用水泥搅拌机制作,搅拌时间不少于1 5 m i n

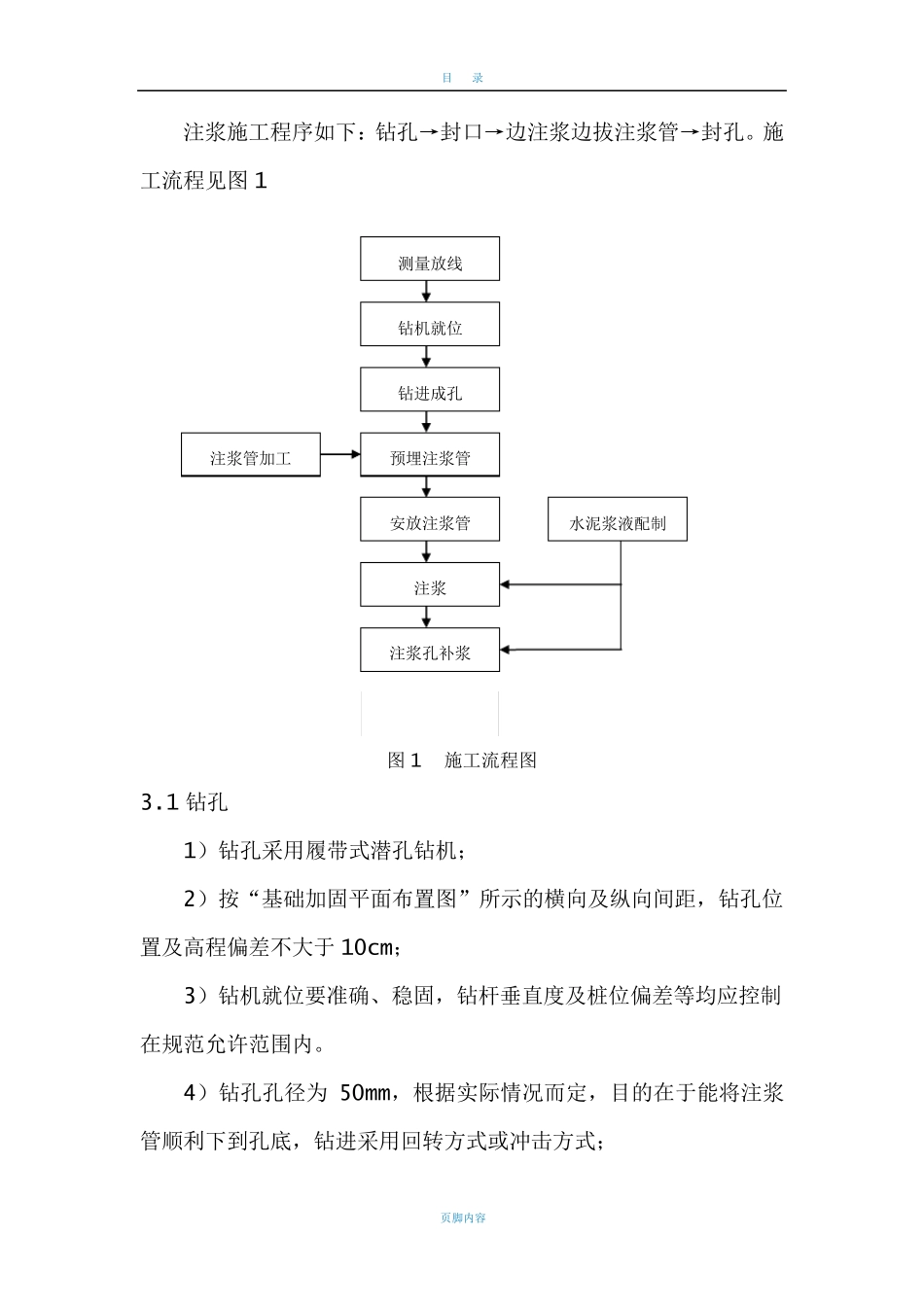

3 、施工程序与方法 目 录 页脚内容 注浆施工程序如下:钻孔→封口→边
