外墙 弹性涂料施工方案( 总6页) -CAL-FENGHAI

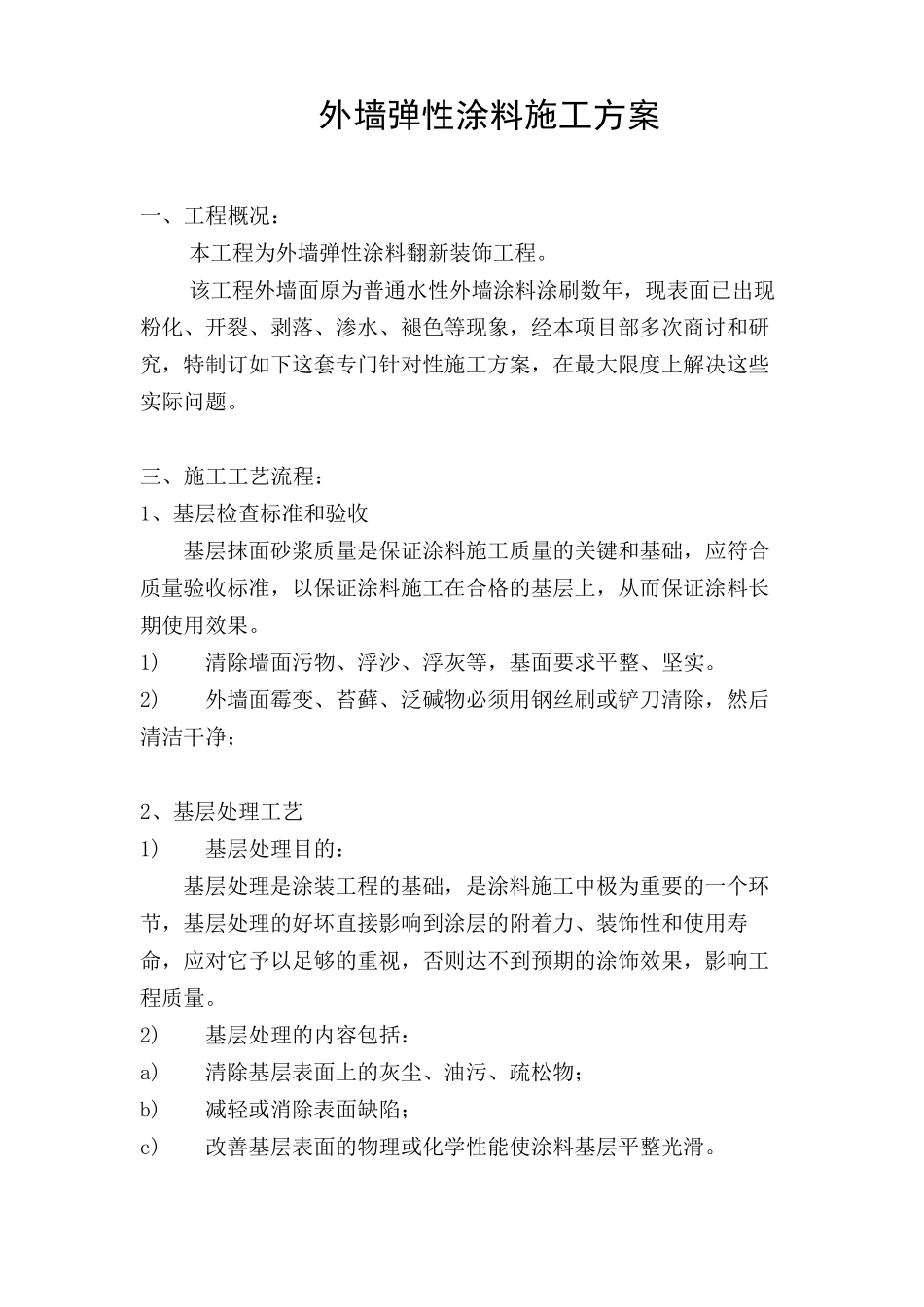

-(YICAI)-Company One1 -CAL-本 页 仅 作 为文 档 封 面 , 使 用 请 直 接 删 除 外墙弹性涂料施工方案 一、工程概况: 本工程为外墙弹性涂料翻新装饰工程
该工程外墙面原为普通水性外墙涂料涂刷数年,现表面已出现粉化、开裂、剥落、渗水、褪色等现象,经本项目部多次商讨和研究,特制订如下这套专门针对性施工方案,在最大限度上解决这些实际问题
三、施工工艺流程: 1、基层检查标准和验收 基层抹面砂浆质量是保证涂料施工质量的关键和基础,应符合质量验收标准,以保证涂料施工在合格的基层上,从而保证涂料长期使用效果
1) 清除墙面污物、浮沙、浮灰等,基面要求平整、坚实
2) 外墙面霉变、苔藓、泛碱物必须用钢丝刷或铲刀清除,然后清洁干净; 2、基层处理工艺 1) 基层处理目的: 基层处理是涂装工程的基础,是涂料施工中极为重要的一个环节,基层处理的好坏直接影响到涂层的附着力、装饰性和使用寿命,应对它予以足够的重视,否则达不到预期的涂饰效果,影响工程质量
2) 基层处理的内容包括: a) 清除基层表面上的灰尘、油污、疏松物; b) 减轻或消除表面缺陷; c) 改善基层表面的物理或化学性能使涂料基层平整光滑

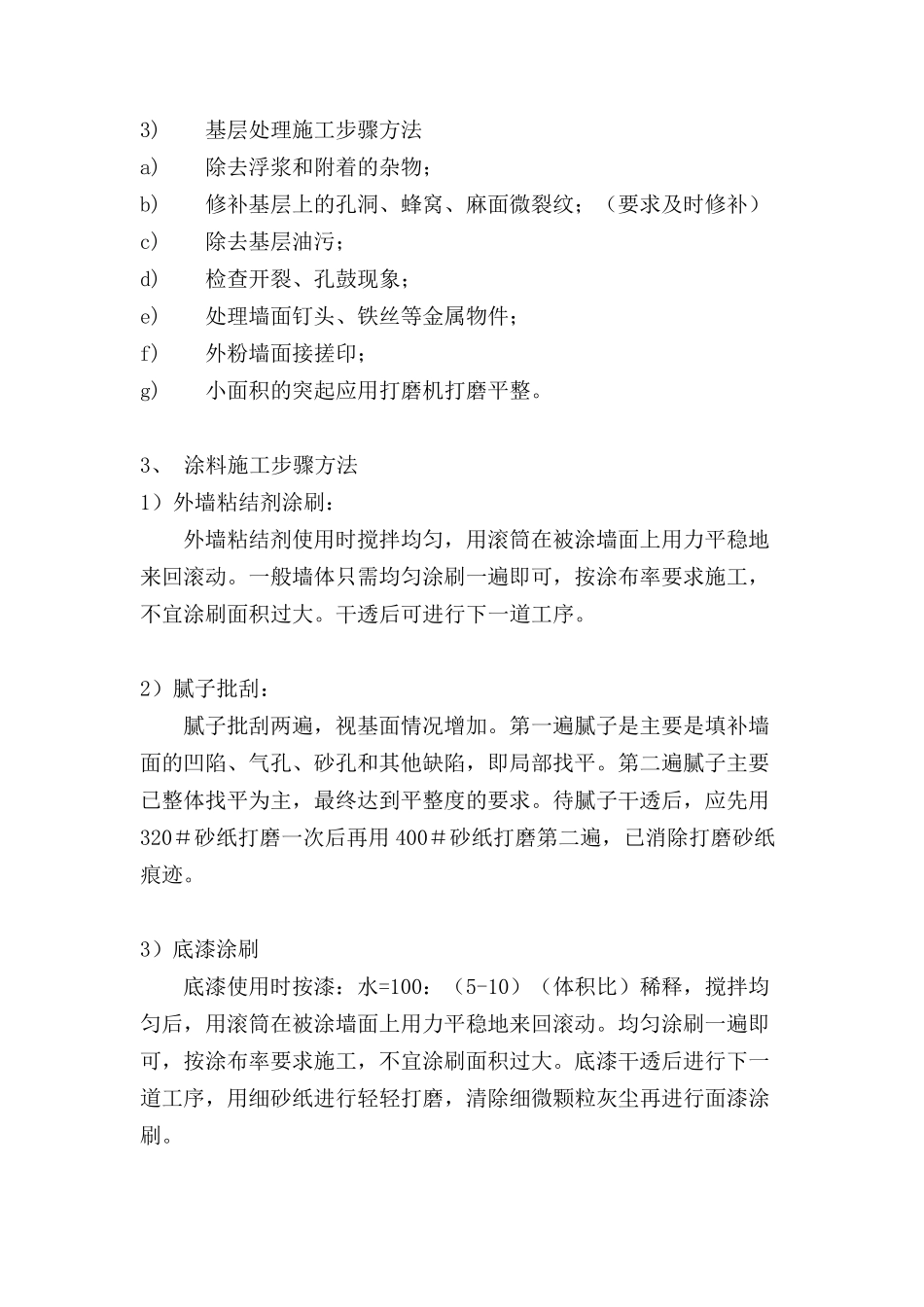

3) 基层处理施工步骤方法 a) 除去浮浆和附着的杂物; b) 修补基层上的孔洞、蜂窝、麻面微裂纹;(要求及时修补) c) 除去基层油污; d) 检查开裂、孔鼓现象; e) 处理墙面钉头、铁丝等金属物件; f) 外粉墙面接搓印; g) 小面积的突起应用打磨机打磨平整
3、 涂料施工步骤方法 1)外墙粘结剂涂刷: 外墙粘结剂使用时搅拌均匀,用滚筒在被涂墙面上用力平稳地来回滚动
一般墙体只需均匀涂刷一遍即可,按涂布率要求施工,不宜涂刷面积过大
干透后可进行下一道工序
2)腻子批刮: 腻子
