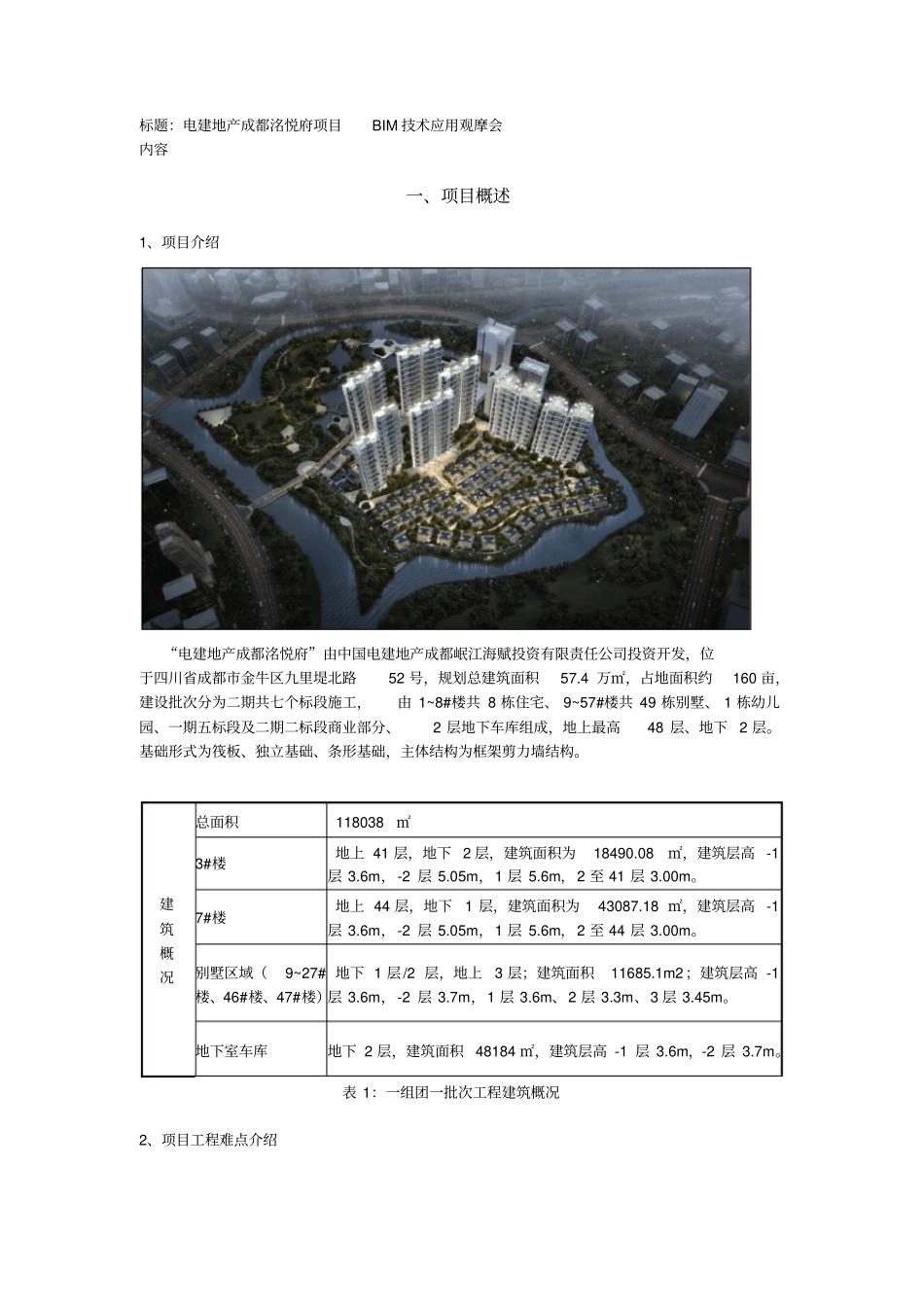

标题:电建地产成都洺悦府项目BIM 技术应用观摩会内容一、项目概述1、项目介绍“电建地产成都洺悦府”由中国电建地产成都岷江海赋投资有限责任公司投资开发,位于四川省成都市金牛区九里堤北路52 号,规划总建筑面积57
4 万㎡,占地面积约160 亩,建设批次分为二期共七个标段施工,由 1~8#楼共 8 栋住宅、 9~57#楼共 49 栋别墅、 1 栋幼儿园、一期五标段及二期二标段商业部分、2 层地下车库组成,地上最高48 层、地下 2 层
基础形式为筏板、独立基础、条形基础,主体结构为框架剪力墙结构
表 1:一组团一批次工程建筑概况2、项目工程难点介绍建筑概况总面积 118038㎡3#楼地上 41 层,地下 2 层,建筑面积为18490
08 ㎡,建筑层高 -1层 3
6m,-2 层 5
05m,1 层 5
6m,2 至 41 层 3
7#楼地上 44 层,地下1 层,建筑面积为43087
18 ㎡,建筑层高 -1层 3
6m,-2 层 5
05m,1 层 5
6m,2 至 44 层 3
别墅区域(9~27#楼、46#楼、47#楼)地下 1 层/2 层,地上3 层;建筑面积11685
1m2;建筑层高 -1层 3
6m,-2 层 3
7m,1 层 3
6m、2 层 3
3m、3 层 3
地下室车库地下 2 层,建筑面积 48184 ㎡,建筑层高 -1 层 3
6m,-2 层 3

工期压力大—本项目合同工期为988 天
但主体结构封顶时间为2017 年 11 月 30 日,外装完成总平进场时间为2018 年 6 月 30 日,节点工期异常紧张
文明施工难度大—作业场地交叉单位多(检测单位地基静载、基坑单位土方开挖、锚杆、护壁施工等均与项目部集中在同一片狭小的区域内施工),无法统一协调,给现场安全文明施工的整体规划和实施管理带来了很大的难度和挑战
