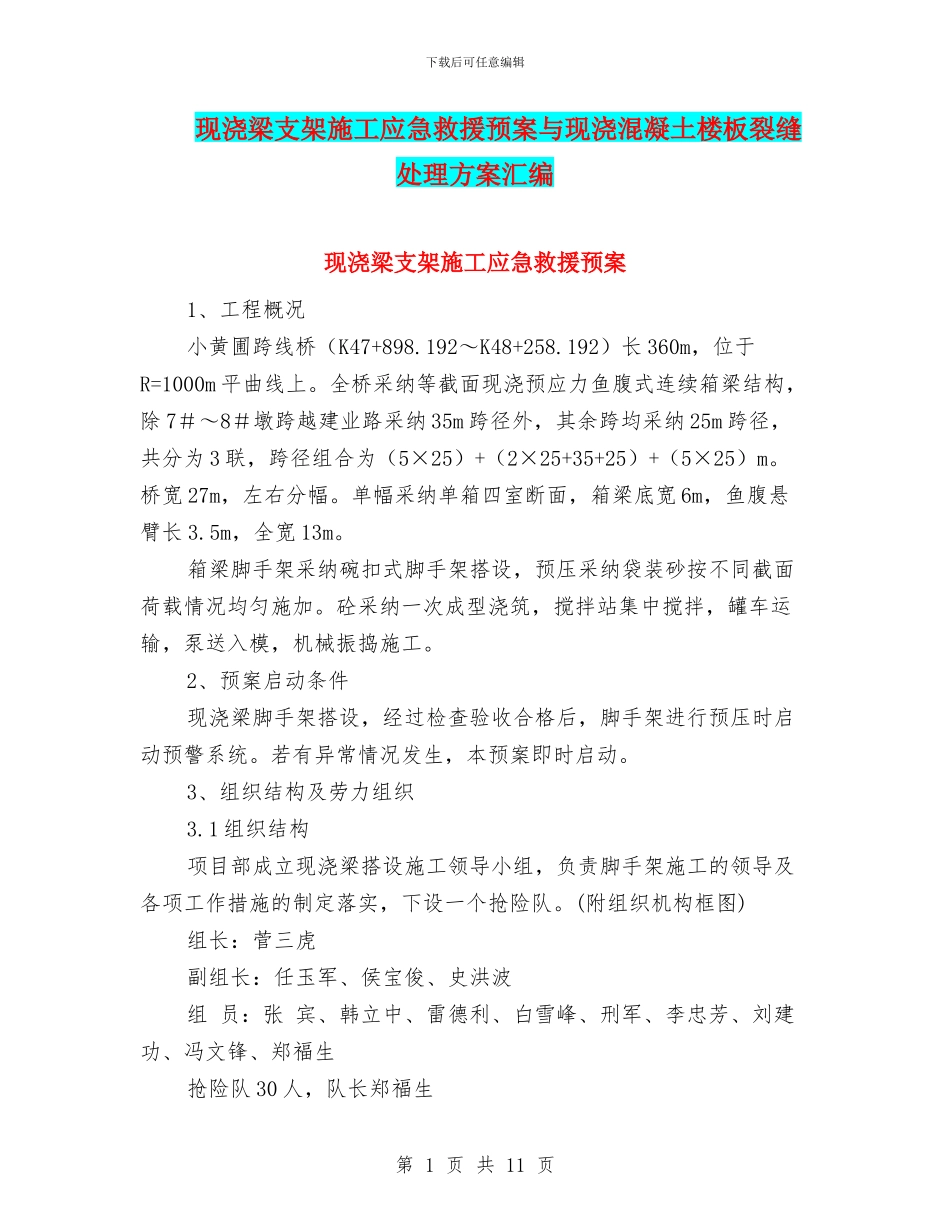

下载后可任意编辑现浇梁支架施工应急救援预案与现浇混凝土楼板裂缝处理方案汇编现浇梁支架施工应急救援预案1、工程概况小黄圃跨线桥(K47+898
192~K48+258
192)长 360m,位于R=1000m 平曲线上
全桥采纳等截面现浇预应力鱼腹式连续箱梁结构,除 7#~8#墩跨越建业路采纳 35m 跨径外,其余跨均采纳 25m 跨径,共分为 3 联,跨径组合为(5×25)+(2×25+35+25)+(5×25)m
桥宽 27m,左右分幅
单幅采纳单箱四室断面,箱梁底宽 6m,鱼腹悬臂长 3
5m,全宽 13m
箱梁脚手架采纳碗扣式脚手架搭设,预压采纳袋装砂按不同截面荷载情况均匀施加
砼采纳一次成型浇筑,搅拌站集中搅拌,罐车运输,泵送入模,机械振捣施工
2、预案启动条件现浇梁脚手架搭设,经过检查验收合格后,脚手架进行预压时启动预警系统
若有异常情况发生,本预案即时启动
3、组织结构及劳力组织3
1 组织结构项目部成立现浇梁搭设施工领导小组,负责脚手架施工的领导及各项工作措施的制定落实,下设一个抢险队

(附组织机构框图)组长:菅三虎副组长:任玉军、侯宝俊、史洪波组 员:张 宾、韩立中、雷德利、白雪峰、刑军、李忠芳、刘建功、冯文锋、郑福生抢险队 30 人,队长郑福生第 1 页 共 11 页下载后可任意编辑3
2 人员职责3
1 组长职责:全面负责脚手架搭设及拆除,落实人力、物资、机械等资源,向上级领导汇报突发事件及处理措施
2 副组长职责侯宝俊:负责指挥现场抢险工作,协调各抢险队伍的分工协作
任玉军:负责受伤人员救治、转移
史洪波:负责抢险方案制订,现场协助指导实施
3 组员职责工程部:张宾协助制订应急抢险方案,险情监控
安质部:韩立中为联络员,负责检查汇总情况,及时通知脚手架搭设施工领导小组

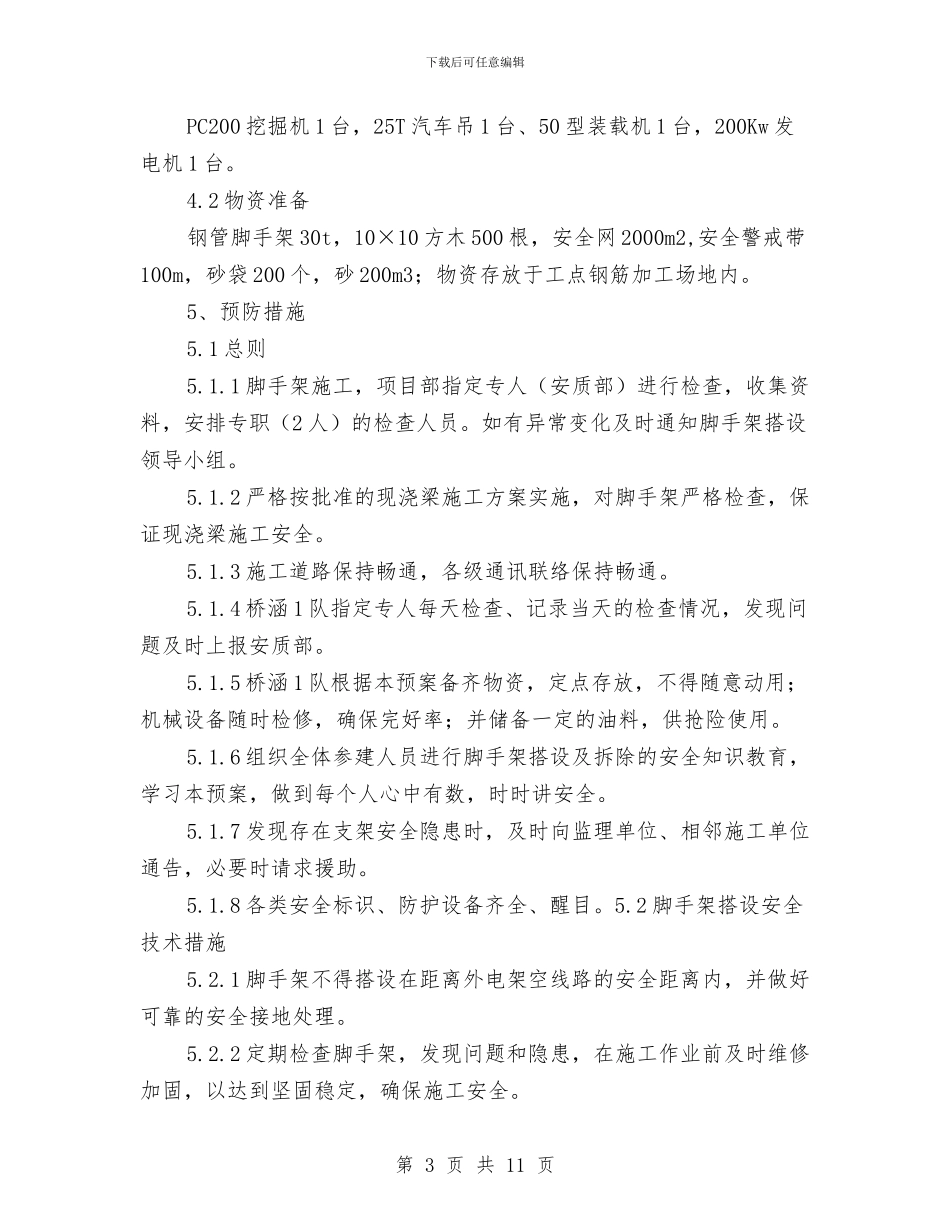

项目部值班室电话:0757-23615053机物部:雷德利负责抢
