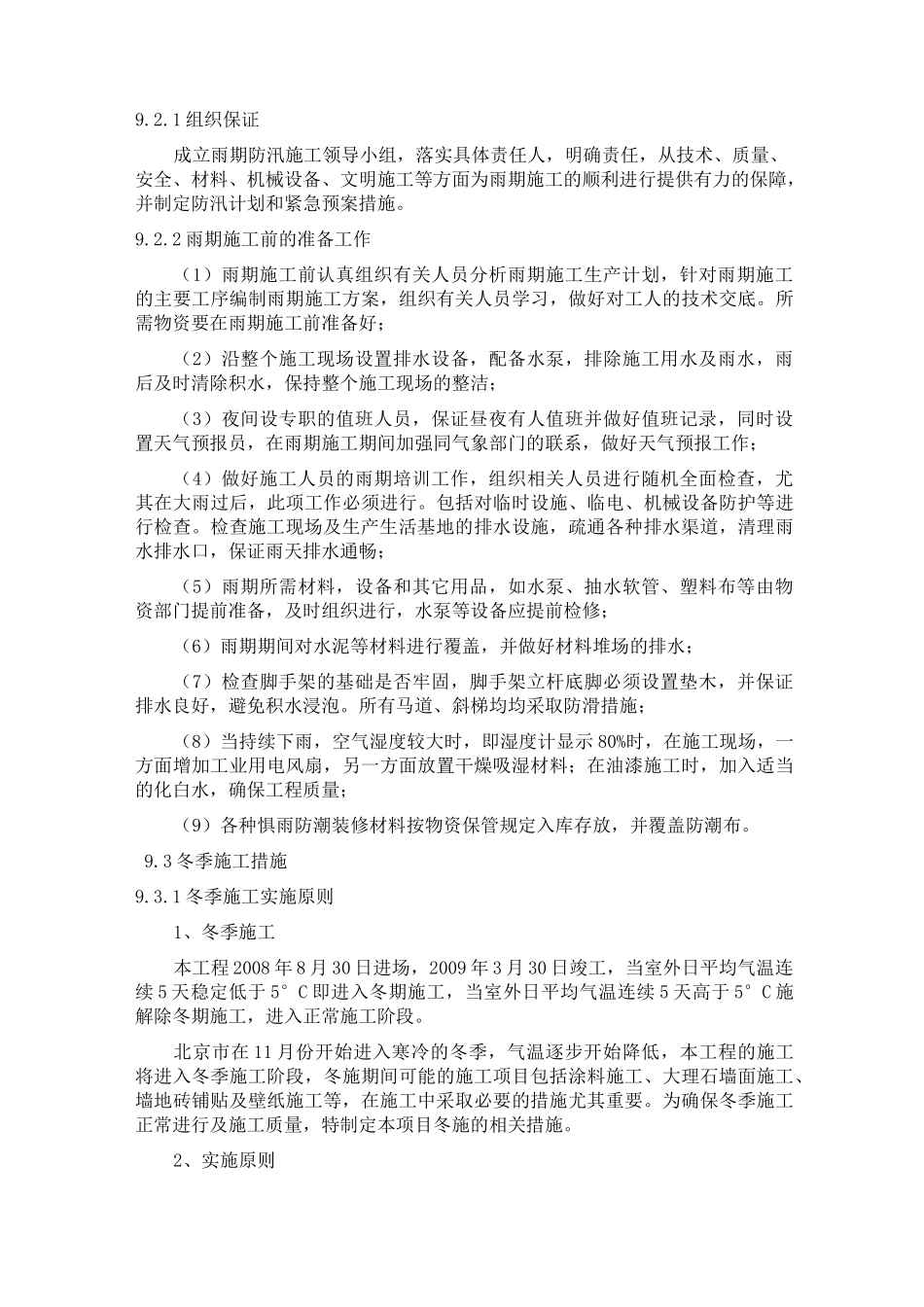

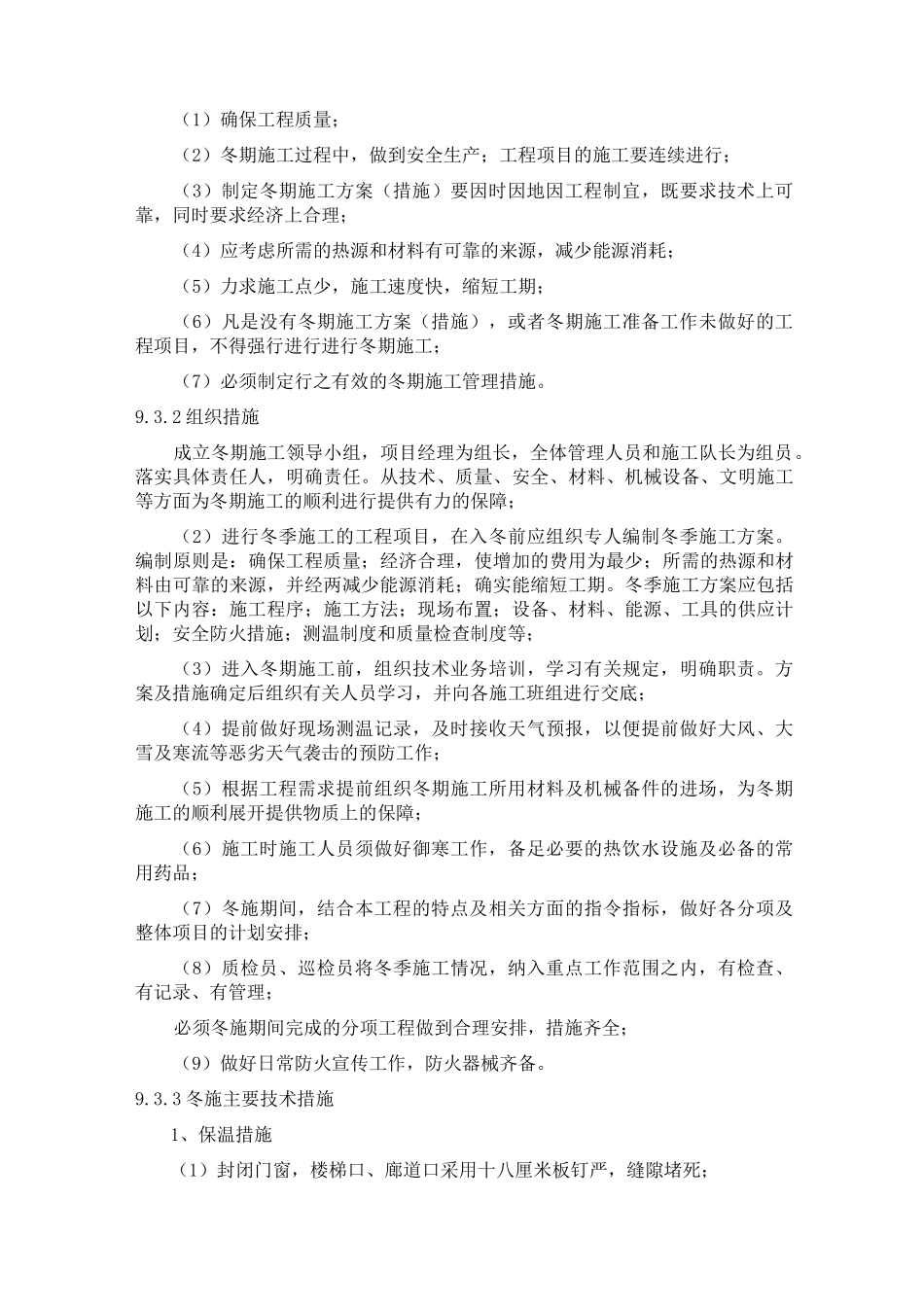

装修工程季节性施工措施根据中央气象台历年的统计资料,北京地区 4、5 月为沙尘天气;7、8 月份为高温天气;7、8、9、10 月份为雨期;11、12、1、2 月为低温天气
针对北京地区特性、气候特点,结合本工程的施工工期需要(2008 年 8 月 30 日~2009 年 3月 30 日完工),在本工程施工期内,特别制定不同气候下施工的具体管理措施
1 高温季节施工本工程在 8 月 30 日开工,已基本避开高温季节,但根据近几年北京市夏季气温的统计分析,北京夏季气温有逐渐升高、持续时间增长的趋势
因在本工程的施工中,也应做好夏季高温季节施工的准备,保证现场职工的安全与健康,确保本工程顺利进行,重点做好安全生产、防暑降温和疾病预防等工作
1 组织保证在夏季高温季节项目经理部成立“夏季高温季节工程管理小组”,以项目经理为组长,其它管理人员为组员,确保现场信息畅通,同时施工现场管理和职工生活管理做到责任到人,认真督促检查,做到责任到人,措施得力,确实保证职工健康和工程的顺利进行
2 具体管理措施1、在夏季高温季节增加职工食堂、宿舍、办公室、厕所的环境卫生检查次数,不合格的饭菜不允许出现在职工的餐桌上,定期喷洒杀虫剂,防止蚊、蝇孳生,杜绝常见病的流行
在增加营养的同时向职工(特别是生产第一线和高温岗位职工)提供降温避暑药以及绿豆汤等,以确保安全和健康
对在特殊环境下(如封闭环境)施工的人员,采取诸如通风等措施或调整工作时间,早晚工作,中午休息,防止职工中暑、窒息、中毒和其它事故的发生,炎热时期派医务人员深入工地进行巡回防治观察
一旦发生中暑、窒息、中毒等事故,立即进行紧急抢救或送医院急诊抢救
严禁职工到江河湖泊中洗澡、游泳,以免发生意外事故
2、夏季高温季节是现场用电高峰期,定期对电气设备逐台进行全面检查、保养,禁止不规范用电,对职工宿舍的降温用电设备及电线进行定
