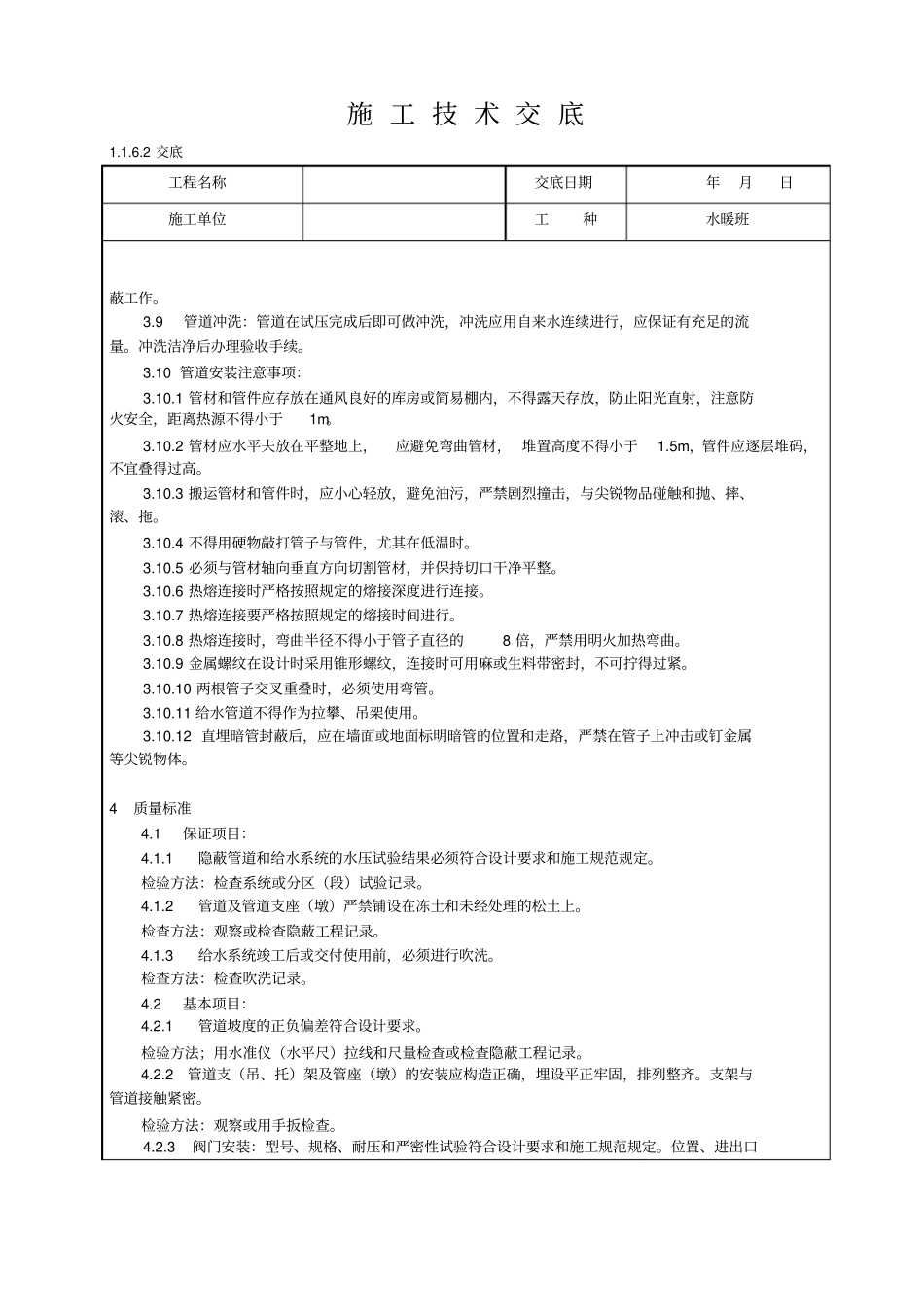

施 工 技 术 交 底1
2 交底工程名称交底日期年月日施工单位工种水暖班交底内容:室内 PP-R 给水管道安装1 范围本工艺标准适用于一般建筑的给水管道安装工程
2 施工准备2
1材料要求2
1PP-R 给水管及管件的规格应符合设计压力要求,管壁薄厚均匀,内外光滑整洁,内外径及管件应造型规矩
管材及管件均应有出厂合格证及检验报告
2水表的规格应符合设计要求及自来水公司确认,表壳铸造规矩,无砂眼、裂纹,表玻璃盖无损坏,铅封完整,有出厂合格证及检验报告
3 阀门的规格型号应符合设计要求,热水系统阀门符合温度要求
阀体铸造规矩,表面光洁,无裂纹、开关灵活,关闭严密,填料密封完好无渗漏,手柄完整无损坏,有出厂合格证及检验报告
2主要机具:2
1机械:热容器、电锤、手电钻、电动试压泵等
2工具:手锯、手锤、活扳手、手压泵、捻凿、断管器等
3其它:水平尺、线坠、钢卷尺、小线、压力表等
3作业条件:2
1 管道在安装前应具备以下条件:2
1施工图纸及其它技术文件齐全,且已进行图纸技术交底,满足施工要求;2
2施工方案、施工技术、材料机供应等能保证正常施工;2
3施工人员已通过PP-R管道的技术培训
2 地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确
3 明装托、 吊于管安装必须在安装层的结构顶板完成后进行
沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确
4 立管安装应在主体结构完成后进行
在主体结构达到安装条件后,适当插入进行
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施
5 支管安装应在墙体砌筑完毕,墙面未装修前
