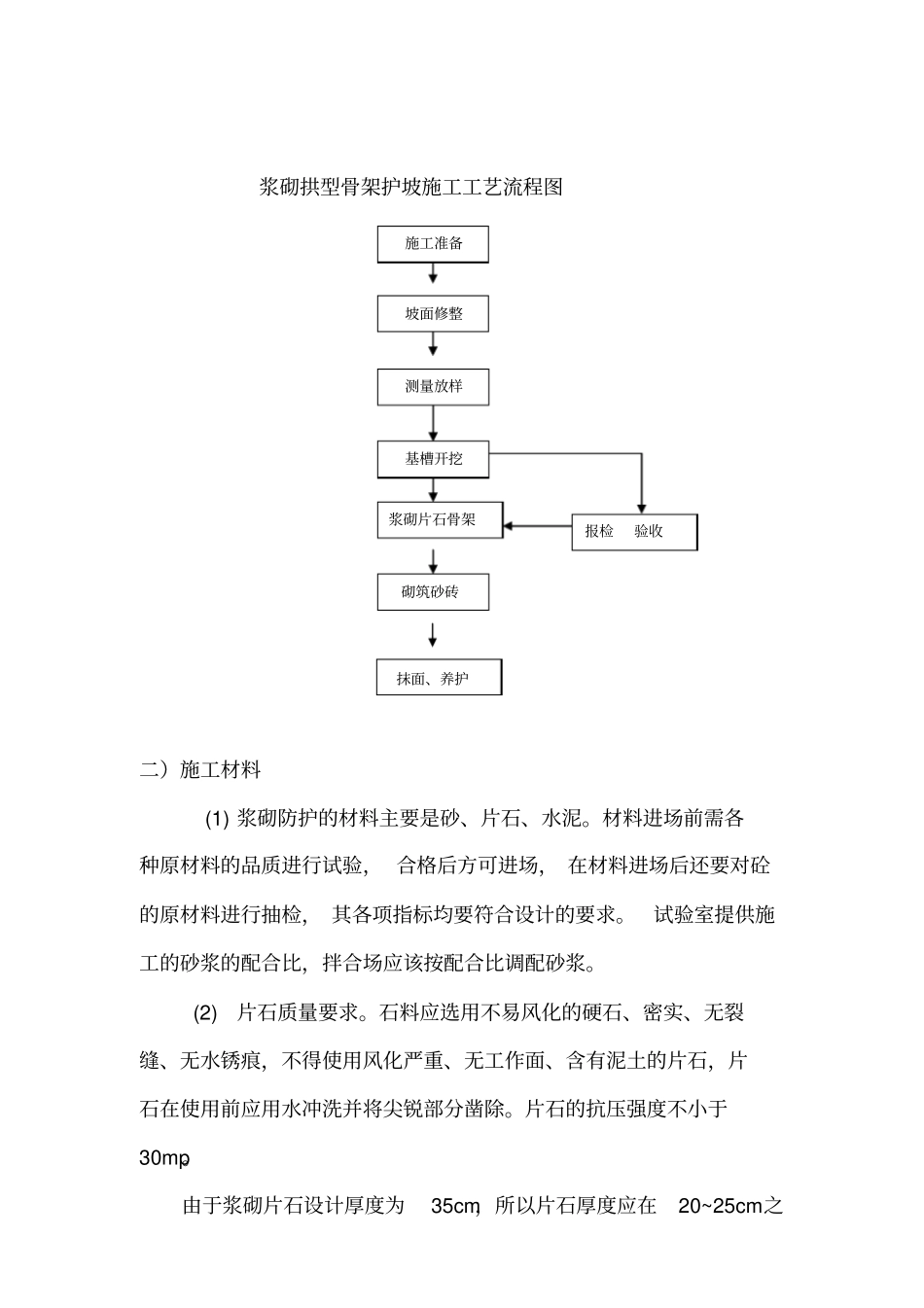

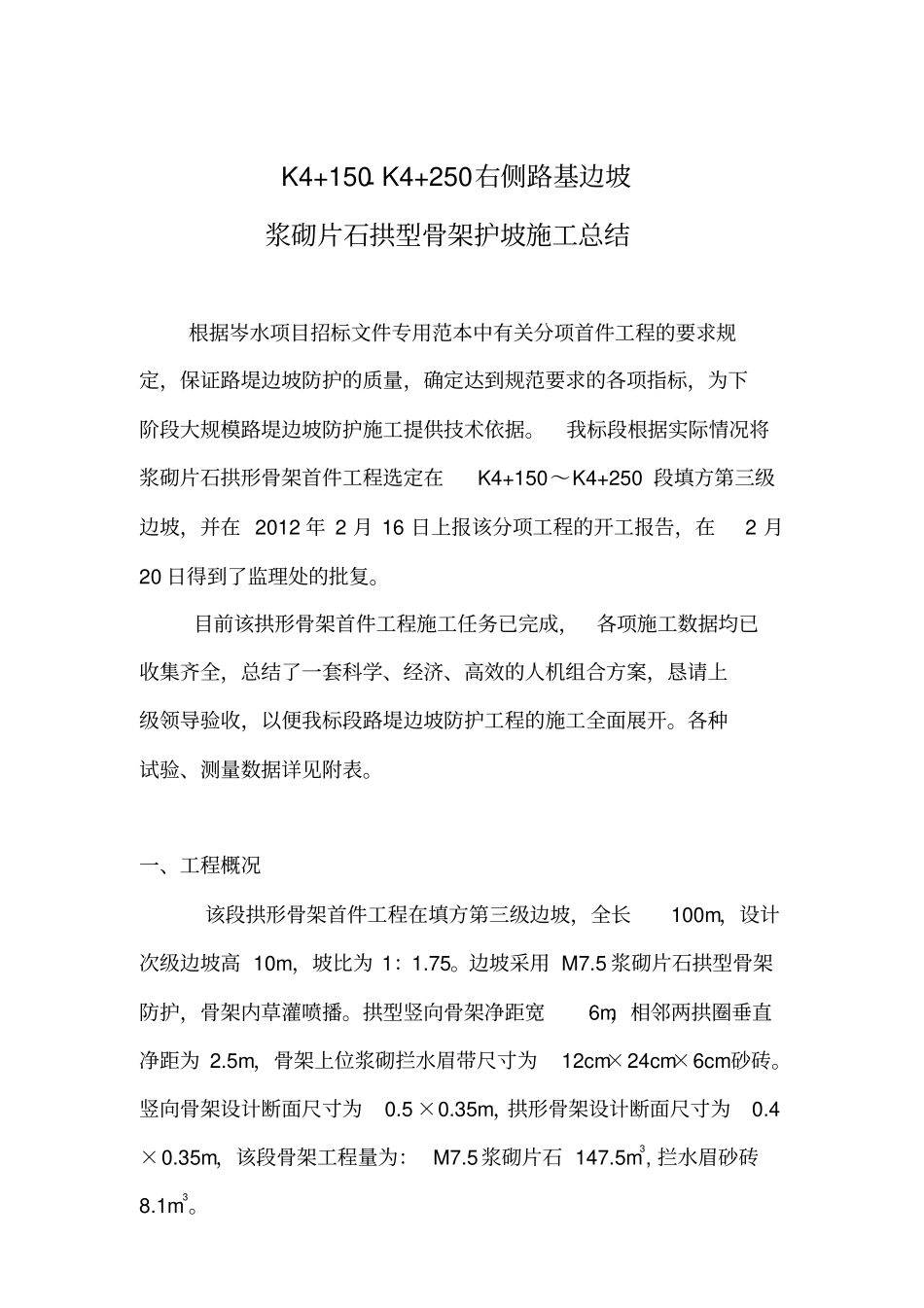

K4+150- K4+250右侧路基边坡浆砌片石拱型骨架护坡施工总结根据岑水项目招标文件专用范本中有关分项首件工程的要求规定,保证路堤边坡防护的质量,确定达到规范要求的各项指标,为下阶段大规模路堤边坡防护施工提供技术依据
我标段根据实际情况将浆砌片石拱形骨架首件工程选定在K4+150~K4+250 段填方第三级边坡,并在 2012 年 2 月 16 日上报该分项工程的开工报告,在2 月20 日得到了监理处的批复
目前该拱形骨架首件工程施工任务已完成,各项施工数据均已收集齐全,总结了一套科学、经济、高效的人机组合方案,恳请上级领导验收,以便我标段路堤边坡防护工程的施工全面展开
各种试验、测量数据详见附表
一、工程概况该段拱形骨架首件工程在填方第三级边坡,全长100m,设计次级边坡高 10m,坡比为 1:1
边坡采用 M7
5 浆砌片石拱型骨架防护,骨架内草灌喷播
拱型竖向骨架净距宽6m,相邻两拱圈垂直净距为 2
5m,骨架上位浆砌拦水眉带尺寸为12cm×24cm×6cm砂砖
竖向骨架设计断面尺寸为0
35m,拱形骨架设计断面尺寸为0
35m,该段骨架工程量为: M7
5 浆砌片石 147
5m3, 拦水眉砂砖8
二、人员组合拱形骨架首件工程主要人员表序号姓名职称担任职务职责范围1 工程师项目经理负责总体安排2 工程师副经理负责现场的管理工作3 工程师总工程师技术负责4 工程师现场技术负责负责现场的施工以及工作安排5 工程师质检工程师负责现场施工的断面尺寸检测、含水量等质量检测6 工程师试验室主任负责整体试验工作7 工程师测量工程师负责整体测量工作三、施工机械的组合和试验仪器设备表拱形骨架首件工程施工机械设备表序号设备名称规格型号单位数量性能状况备 注1 砂浆搅拌机台 1 良好2 挖掘机小松 220台1良好修整边坡4 自卸汽车斯泰尔 12t 台4
