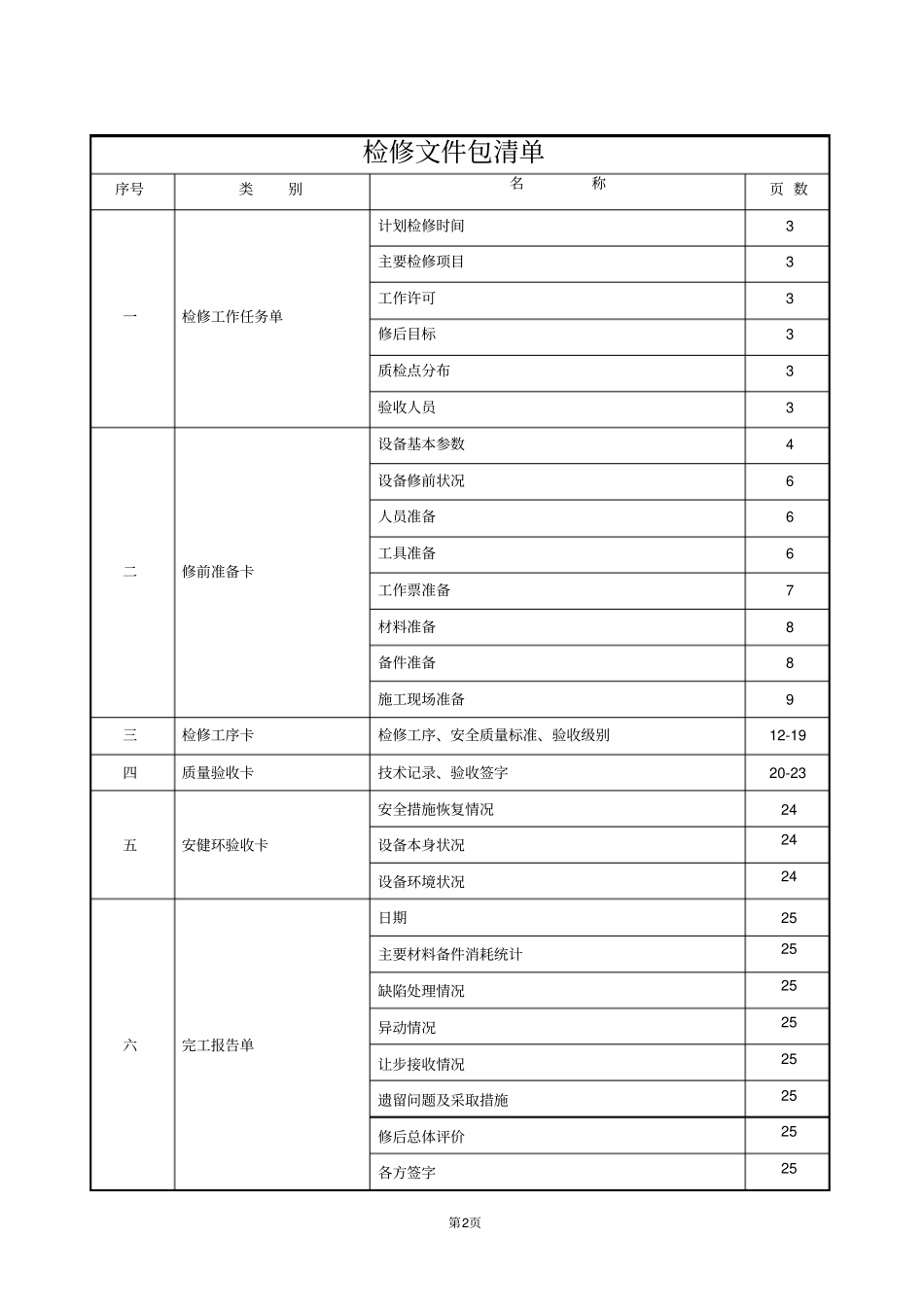

2×300MW+2×1000MW机 组 检 修 文 件 包输煤皮带机大修设 备 编 码 :设备专业主管:工 作 负 责 人 :检 修 单 位 :计划检修时间:年月日—年月日年月日第1页检修文件包编审表批 准 人审 核 人编 写 人第 N次编审年月日第三次编审年月日第二次编审年月日首次编审2018 年 06 月 14 日第2页检修文件包清单序号类别名称页 数一检修工作任务单计划检修时间3 主要检修项目3 工作许可3 修后目标3 质检点分布3 验收人员3 二修前准备卡设备基本参数4 设备修前状况6 人员准备6 工具准备6 工作票准备7 材料准备8 备件准备8 施工现场准备9 三检修工序卡检修工序、安全质量标准、验收级别12-19 四质量验收卡技术记录、验收签字20-23 五安健环验收卡安全措施恢复情况24设备本身状况24设备环境状况24六完工报告单日期25 主要材料备件消耗统计25缺陷处理情况25异动情况25让步接收情况25遗留问题及采取措施25修后总体评价25各方签字25第3页一 检修工作任务单计划检修时间年月日至年月日计划工日60 主要检修项目1. 皮带机减速机检修2. 胶带检查3. 滚筒检查4. 液力偶合器检修5. 托辊、刮煤器、清扫器、 落煤管衬板及电动推杆等其他附属设施工作许可□ 需单独办理工作票□ 该设备所属系统已办票,不需单独办理工作票□ 电气第一种工作票□ 电气第二种工作票□ 电气继保工作票□ 热机工作票□ 仪控工作票□ 其它工作许可条件□ 动火工作票□ 脚手架□ 拆除保温□ 封堵打开□ 围栏设置□ 安全网□ 其它工作票编号:修后目标1、修后设备一次启动成功。 3、轴承无异音,运行温度正常。(70℃以下)2、检修后设备系统无渗漏现象。 4、各部位振动不大于0.10mm。质检点分布W点工序及质检点内容H点工序及质检点内容1-W2 □减速机轴承检查1-H3 □轴减速机齿轮磨损检查2-W2 □胶带接头2-H3 □减速机联轴器找正3-W2 □胶带接头制作3-H3 □胶带接头粘接4-W2 胶带接头硫化4-H3 □滚筒轴承检查5-W2 拆除硫化机5-H3 轴承座加油脂6-W2 滚筒水平度测量6-H3 液藕轴承检查7-H3 液藕修后对轮找正8-H3 皮带机试运验收人员一级验收人员二级验收人员三级验收人员第4页二 修 前 准 备 卡设备基本参数设备修前状况检修前交底(设备运行状况、历次主要检修经验和教训、检修前主要缺陷)检修前主要缺陷:技术交底人年月日接受交底人年月日人 员 准 备序号工种工作组人员姓名检查结果备注1输...
