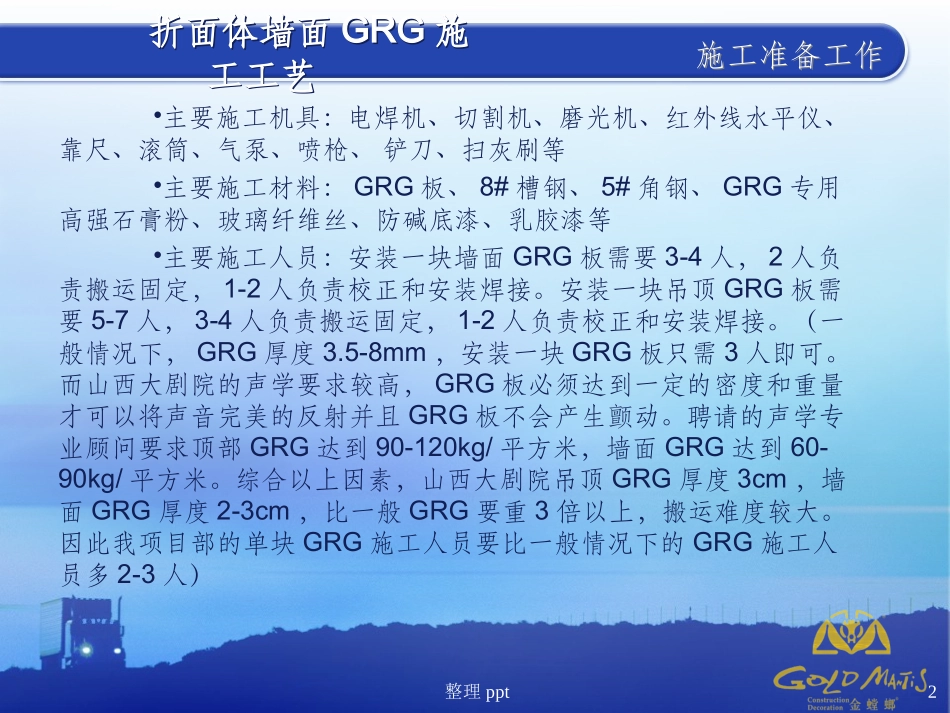

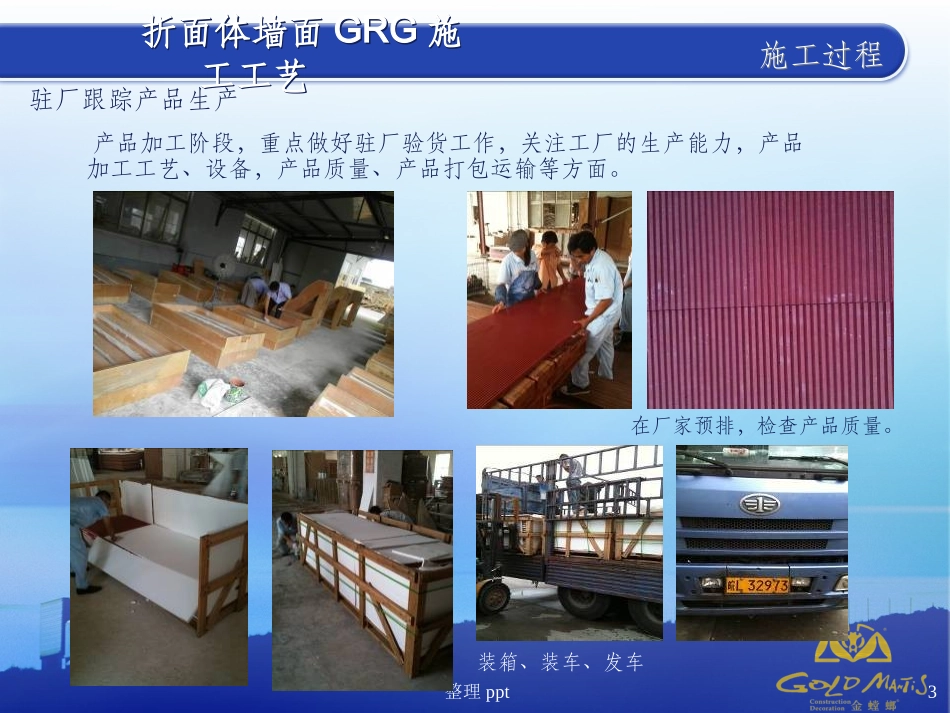

整理ppt1折面体墙面GRG施工工艺折面体墙面GRG施工工艺山西大剧院室内装修工程整理ppt2施工准备工作施工准备工作•主要施工机具:电焊机、切割机、磨光机、红外线水平仪、靠尺、滚筒、气泵、喷枪、铲刀、扫灰刷等•主要施工材料:GRG板、8#槽钢、5#角钢、GRG专用高强石膏粉、玻璃纤维丝、防碱底漆、乳胶漆等•主要施工人员:安装一块墙面GRG板需要3-4人,2人负责搬运固定,1-2人负责校正和安装焊接。安装一块吊顶GRG板需要5-7人,3-4人负责搬运固定,1-2人负责校正和安装焊接。(一般情况下,GRG厚度3.5-8mm,安装一块GRG板只需3人即可。而山西大剧院的声学要求较高,GRG板必须达到一定的密度和重量才可以将声音完美的反射并且GRG板不会产生颤动。聘请的声学专业顾问要求顶部GRG达到90-120kg/平方米,墙面GRG达到60-90kg/平方米。综合以上因素,山西大剧院吊顶GRG厚度3cm,墙面GRG厚度2-3cm,比一般GRG要重3倍以上,搬运难度较大。因此我项目部的单块GRG施工人员要比一般情况下的GRG施工人员多2-3人)折面体墙面GRG施工工艺折面体墙面GRG施工工艺整理ppt3施工过程施工过程折面体墙面GRG施工工艺折面体墙面GRG施工工艺产品加工阶段,重点做好驻厂验货工作,关注工厂的生产能力,产品加工工艺、设备,产品质量、产品打包运输等方面。在厂家预排,检查产品质量。装箱、装车、发车驻厂跟踪产品生产整理ppt4施工过程施工过程1、制作基层钢架折面体墙面GRG施工工艺折面体墙面GRG施工工艺8#8#槽钢间距槽钢间距800mm800mm所有焊点必须满焊,焊所有焊点必须满焊,焊渣清除干净,防锈漆涂渣清除干净,防锈漆涂刷到位。刷到位。8#8#槽钢间距槽钢间距800mm800mm所有焊点必须满焊,焊所有焊点必须满焊,焊渣清除干净,防锈漆涂渣清除干净,防锈漆涂刷到位。刷到位。深化图纸绘制确认整理ppt5施工过程施工过程2、根据深化排版图纸放线、放样折面体墙面GRG施工工艺折面体墙面GRG施工工艺折面体凹凸造型尺寸需要深化设计人员现场放样确认。整理ppt6施工过程施工过程3、根据放线制作折面造型钢架折面体墙面GRG施工工艺折面体墙面GRG施工工艺整理ppt7施工过程施工过程4、根据墙面放样造型尺寸在单块GRG板上放线折面体墙面GRG施工工艺折面体墙面GRG施工工艺整理ppt8施工过程施工过程5、切割GRG板折面体墙面GRG施工工艺折面体墙面GRG施工工艺整理ppt9施工过程施工过程6、安装折面体墙面GRG施工工艺折面体墙面GRG施工工艺施工人员正在安装GRG,将GRG板预埋件与基层墙体钢架焊接固定施工人员正在安装GRG,将GRG板预埋件与基层墙体钢架焊接固定整理ppt10施工过程施工过程7、坞邦加固(关键工序)折面体墙面GRG施工工艺折面体墙面GRG施工工艺基层钢架与基层钢架与GRGGRG板预埋件及板预埋件及GRGGRG板块交接处必须坞邦加板块交接处必须坞邦加固。固。坞邦材料:坞邦材料:GRGGRG专用高强度石膏粉专用高强度石膏粉++玻璃纤维丝玻璃纤维丝++水水安装完成一块安装完成一块GRGGRG,坞邦一块。可以避免后期开裂,降,坞邦一块。可以避免后期开裂,降低维修成本。低维修成本。基层钢架与基层钢架与GRGGRG板预埋件及板预埋件及GRGGRG板块交接处必须坞邦加板块交接处必须坞邦加固。固。坞邦材料:坞邦材料:GRGGRG专用高强度石膏粉专用高强度石膏粉++玻璃纤维丝玻璃纤维丝++水水安装完成一块安装完成一块GRGGRG,坞邦一块。可以避免后期开裂,降,坞邦一块。可以避免后期开裂,降低维修成本。低维修成本。整理ppt11施工过程施工过程8、按照以上工序完成整面墙按照以上工序完成整面墙的折面体的折面体GRGGRG折面体墙面GRG施工工艺折面体墙面GRG施工工艺整理ppt12施工过程施工过程9、转折面处理折面体墙面GRG施工工艺折面体墙面GRG施工工艺转折面处切割2cm缝整理ppt13施工过程施工过程10、转折面处修补折面体墙面GRG施工工艺折面体墙面GRG施工工艺2CM抽槽处成品石膏条嵌缝,石膏补缝整理ppt14施工过程施工过程11、开门洞折面体墙面GRG施工工艺折面体墙面GRG施工工艺消防箱、电箱、门洞等处开洞注意确保门扇能够正常开启整理ppt15施工过程施工过程12、板面修补折面体墙面GRG施工工艺折面体墙面GRG施工工艺GRGGRG在运输及...
