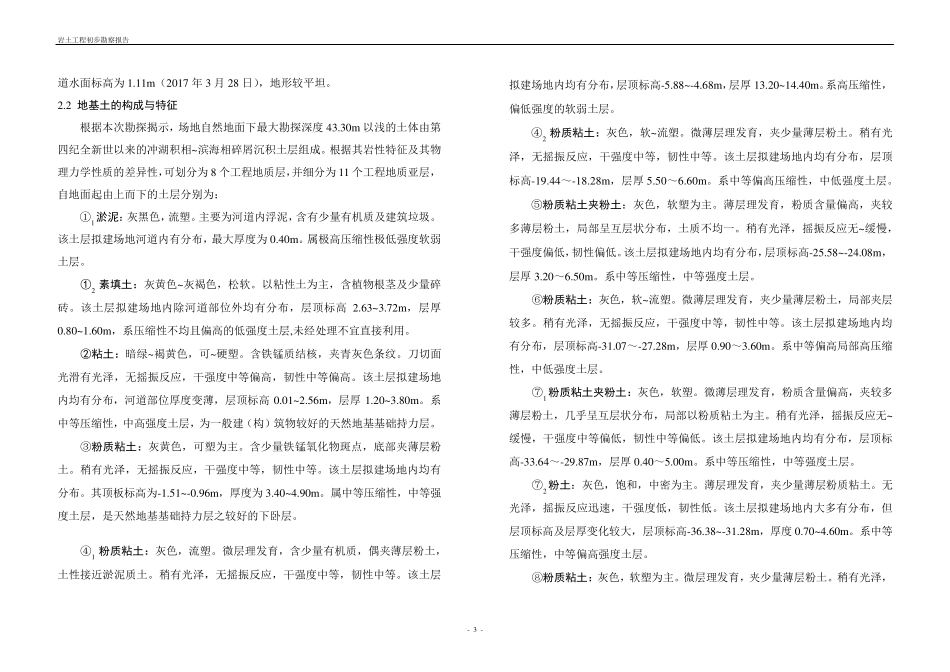

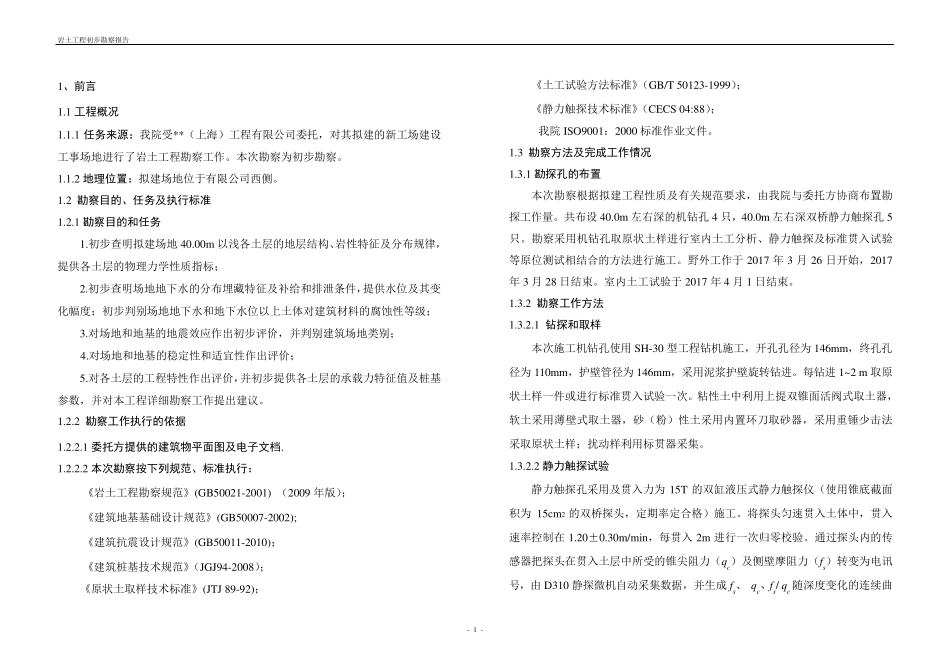

岩土工程初步勘察报告 - 1 - 1、前言 1.1 工程概况 1.1.1 任务来源:我院受**(上海)工程有限公司委托,对其拟建的新工场建设工事场地进行了岩土工程勘察工作。本次勘察为初步勘察。 1.1.2 地理位置:拟建场地位于有限公司西侧。 1.2 勘察目的、任务及执行标准 1.2.1 勘察目的和任务 1.初步查明拟建场地 40.00m 以浅各土层的地层结构、岩性特征及分布规律,提供各土层的物理力学性质指标; 2.初步查明场地地下水的分布埋藏特征及补给和排泄条件,提供水位及其变化幅度;初步判别场地地下水和地下水位以上土体对建筑材料的腐蚀性等级; 3.对场地和地基的地震效应作出初步评价,并判别建筑场地类别; 4.对场地和地基的稳定性和适宜性作出评价; 5.对各土层的工程特性作出评价,并初步提供各土层的承载力特征值及桩基参数,并对本工程详细勘察工作提出建议。 1.2.2 勘察工作执行的依据 1.2.2.1 委托方提供的建筑物平面图及电子文档. 1.2.2.2 本次勘察按下列规范、标准执行: 《岩土工程勘察规范》(GB50021-2001) (2009 年版); 《建筑地基基础设计规范》(GB50007-2002); 《建筑抗震设计规范》(GB50011-2010); 《建筑桩基技术规范》(JGJ94-2008); 《原状土取样技术标准》(JTJ 89-92); 《土工试验方法标准》(GB/T 50123-1999); 《静力触探技术标准》(CECS 04:88); 我院 ISO9001:2000 标准作业文件。 1.3 勘察方法及完成工作情况 1.3.1 勘探孔的布置 本次勘察根据拟建工程性质及有关规范要求,由我院与委托方协商布置勘探工作量。共布设 40.0m 左右深的机钻孔4 只,40.0m 左右深双桥静力触探孔5只。勘察采用机钻孔取原状土样进行室内土工分析、静力触探及标准贯入试验等原位测试相结合的方法进行施工。野外工作于 2017 年 3 月26 日开始,2017年 3 月28 日结束。室内土工试验于 2017 年 4 月1 日结束。 1.3.2 勘察工作方法 1.3.2.1 钻探和取样 本次施工机钻孔使用SH-30 型工程钻机施工,开孔孔径为 146mm,终孔孔径为 110mm,护壁管径为 146mm,采用泥浆护壁旋转钻进。每钻进 1~2 m 取原状土样一件或进行标准贯入试验一次。粘性土中利用上提双锥面活阀式取土器,软土采用薄壁式取土器,砂(粉)性土采用内置环刀取砂器,采用重锤少击法采取原状土样;扰动样利用标贯器采集。 1.3.2.2 静力触探试验 静力触探孔采用及贯入力为 15T 的双缸液压式静力触探...
