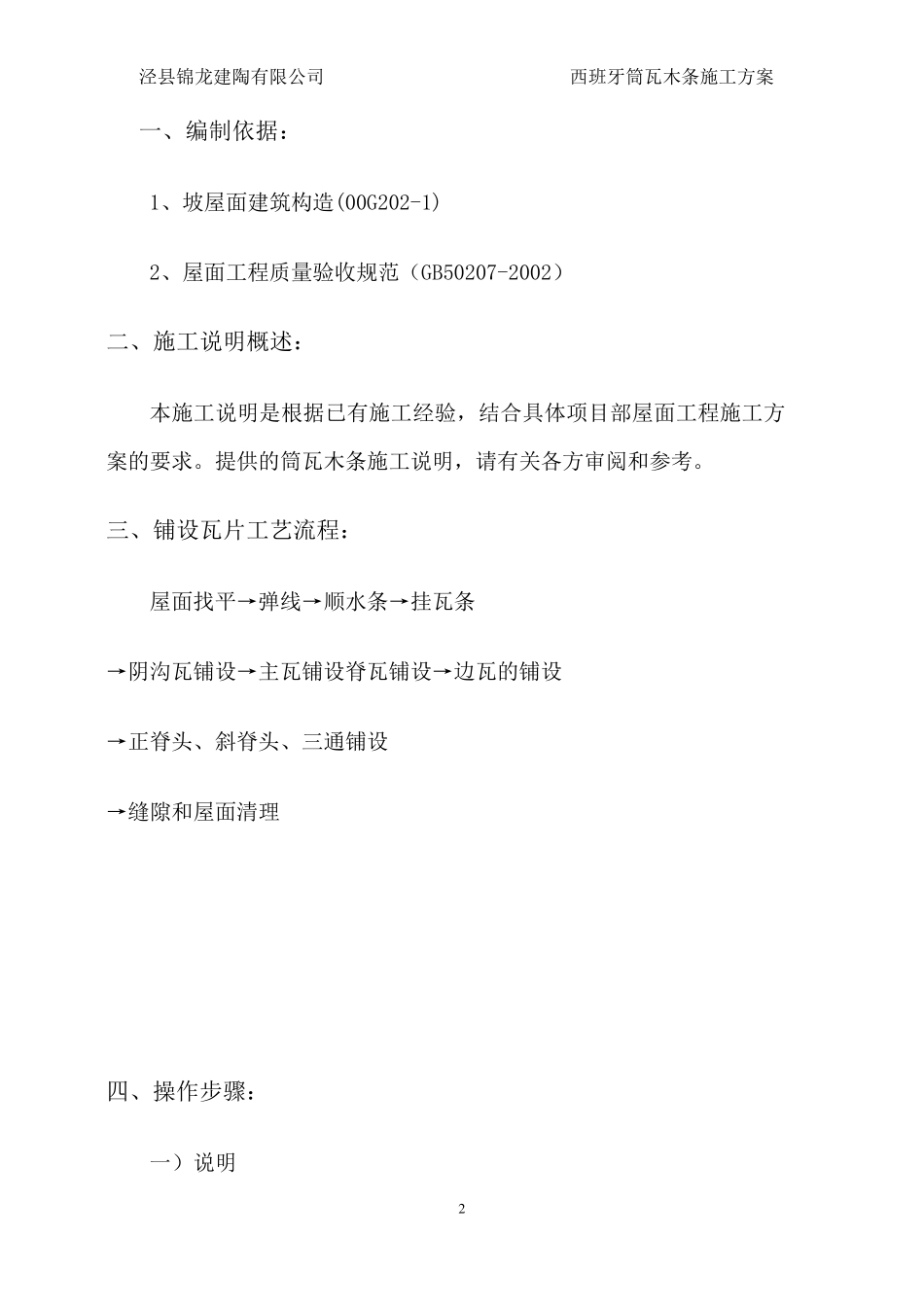

泾县锦龙建陶有限公司 西班牙筒瓦木条施工方案 1 一、 编制依据 二、 施工说明概述 三、 铺设瓦片工艺流程 四、 操作步骤 五、 局部屋面节点做法 六、 质量验收要求 七、 施工安全 八、 特殊过程处理要求 泾县锦龙建陶有限公司 西班牙筒瓦木条施工方案 2 一、编制依据: 1、坡屋面建筑构造(00G202-1) 2、屋面工程质量验收规范(GB50207-2002) 二、施工说明概述: 本施工说明是根据已有施工经验,结合具体项目部屋面工程施工方案的要求。提供的筒瓦木条施工说明,请有关各方审阅和参考。 三、铺设瓦片工艺流程: 屋面找平→弹线→顺水条→挂瓦条 →阴沟瓦铺设→主瓦铺设脊瓦铺设→边瓦的铺设 →正脊头、斜脊头、三通铺设 →缝隙和屋面清理 四、操作步骤: 一)说明 泾县锦龙建陶有限公司 西班牙筒瓦木条施工方案 3 1、筒瓦主瓦外形尺寸见下图。 2、主瓦分为底瓦和盖瓦两类,外形尺寸相同。底瓦凹面表层为釉面层,大头一侧有钉孔;盖瓦凸面表层为釉面层,小头一侧有钉孔。 3、每片瓦重2.3 ㎏。 4、配件瓦:直脊头、斜脊头、水沟瓦、三通瓦 5、辅料:底瓦挂瓦条40 mm(宽)×50 mm(厚)、盖瓦挂瓦条40mm(高)×50 mm(宽)、建议采用软木材质,须经防腐处理(木材防腐涂3 7 0 370 1 8 0 1 8 0 1 .5 1 .5 泾县锦龙建陶有限公司 西班牙筒瓦木条施工方案 4 料或沥青油浸入)。100 mm 、40 mm 长钢钉(耐腐蚀),高级外墙涂料 二)主瓦施工安装方法: 筒瓦的铺设方式同我国传统的小青瓦的铺设方式比较接近。铺设时分别将主瓦仰俯铺排,覆盖成垅,仰铺瓦成沟。现以现浇砼屋面为例,施工方法(干挂法)详述如下: 1、检查屋面 施工前检查现浇砼屋面的平整度,起伏不平处用1:2 水泥砂浆粉刷抹平保证正负差不大于10mm 以便更快捷方便的施工。 2、固定檐口垫木 用40mm 水泥钉将40 mm(宽)×50mm(厚)木条(木条提前24 小时用防腐沥青浸泡做防腐处理)固定在屋面檐口处然后再用40mm 钢钉在上面钉一层,保证檐口为两层木条。(用以保证主瓦铺贴后的竖向直线度和整体屋面的美观)。 3、底瓦挂瓦条的定位与固定 沿平行于屋檐方向弹线,第一行线位置为320mm 减去屋面瓦出檐尺寸(檐口一般 出檐6-12cm),然后以中 心 间 距 为320mm 从 下向上弹出墨 线,依 据 墨 线用40mm 水泥钉每 间 隔300mm 固定挂瓦条40 mm(宽)×50 mm(厚)底瓦挂瓦条;挂瓦条全 部...
