双线 T 型桥台施工技术交底一、施工准备1
人员配备工区配备现场负责人 1 名,技术负责人 1 名,测量人员 2 名,试验员 1 名,材料员 1 名,现场配备技术人员 1 名,质检员 1 名,安全员1 名,根据施工进度情况及作业面展开情况配备足够的机械操作人员及其他作业人员
机械配备为了满足施工需要,确保施工质量,各工点根据施工进度及现场实际情况配备挖掘机、装载机各 1 台,自卸汽车 2 台,空压机 2 台,各种机械相互配合作业,并将弃土运至指定的弃土场
在施工过程中根据具体施工情况另行调配机械
技术准备施工前现场技术员应熟悉桥台构造及相关图纸,并根据各个桥台实际情况对施工作业人员进行技术交底
二、双线 T 型桥台施工:1
桥台施工工艺(见下图)报监理验不厶格养护合格原材料检测,混凝土拌制、运输,浇筑墩身混凝土测量放浇筑桥台混凝模板安装就绑扎(焊接)钢筋、安装预埋件基础顶面凿毛清防水层施模板制作、试制作混凝土试图 1 桥台施工工艺图2
双线 T 型桥台施工桥台施工按照《时速 200 公里直(曲)线客货共线铁路双线 T 型桥台》进行操作
双线 T 型桥台模板采用竹胶板加工成形,混凝土通过泵送入模
双线 T 型桥台浇筑完成后先带模浇水养生,拆模后覆盖塑料膜养生
双线 T 型桥台施工前,应先将基础顶面双线 T 型桥台范围内混凝土进行凿毛(不得拉槽施工)
① 施工准备:桥台施工前,对其纵横向中线、标高及跨度进行测量,并用墨线划出桥台平面位置
双线 T 型桥台施工前还应搭设、接高施工脚手架至满足钢筋与模板施工的高度要求

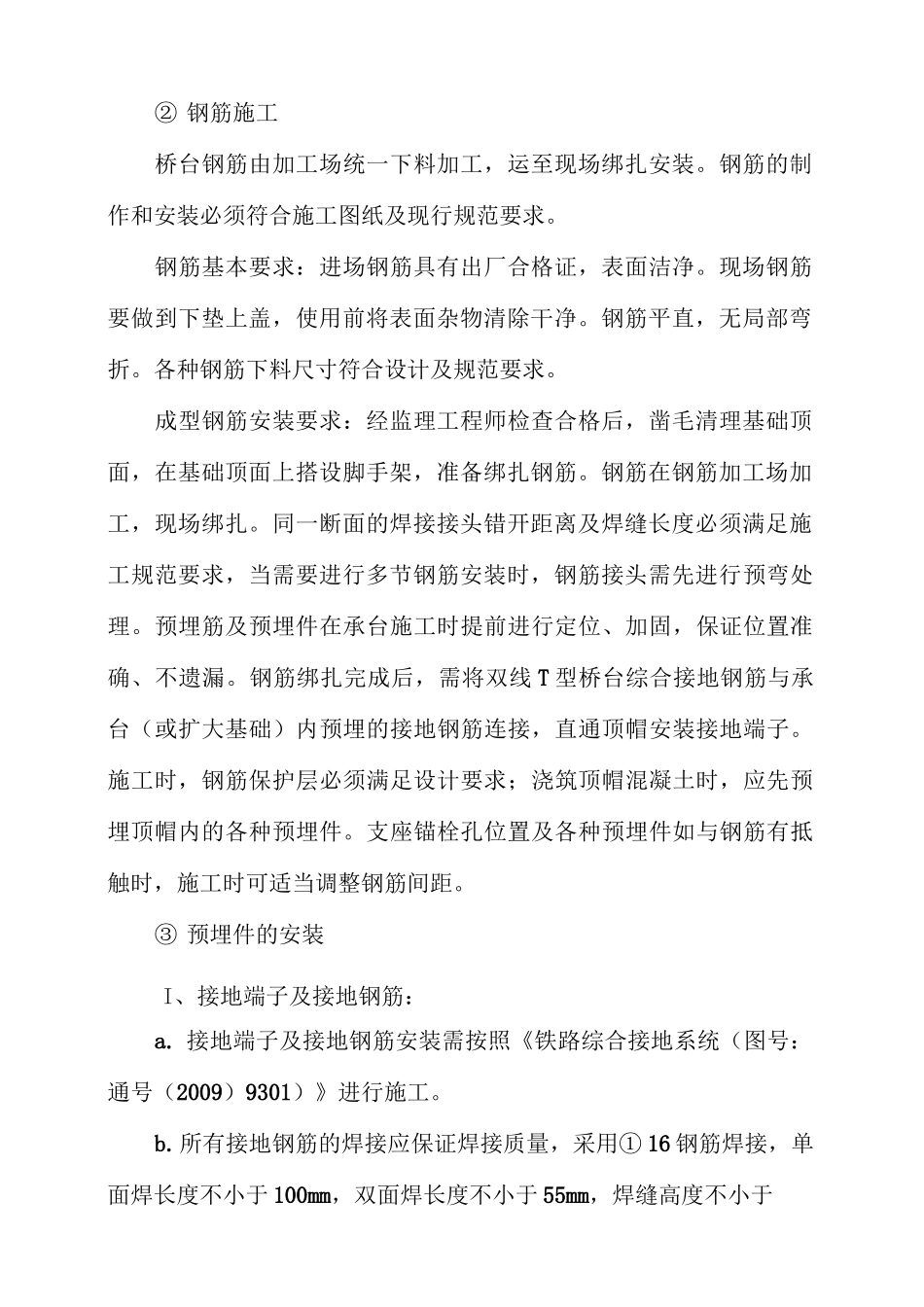

② 钢筋施工桥台钢筋由加工场统一下料加工,运至现场绑扎安装
钢筋的制作和安装必须符合施工图纸及现行规范要求
钢筋基本要求:进场钢筋具有出厂合格证,表面洁净
现场钢筋要做到下垫上盖,使用前将表面杂物清除干净
钢筋平直,无局部弯折
各种钢筋下料尺寸符合设计
