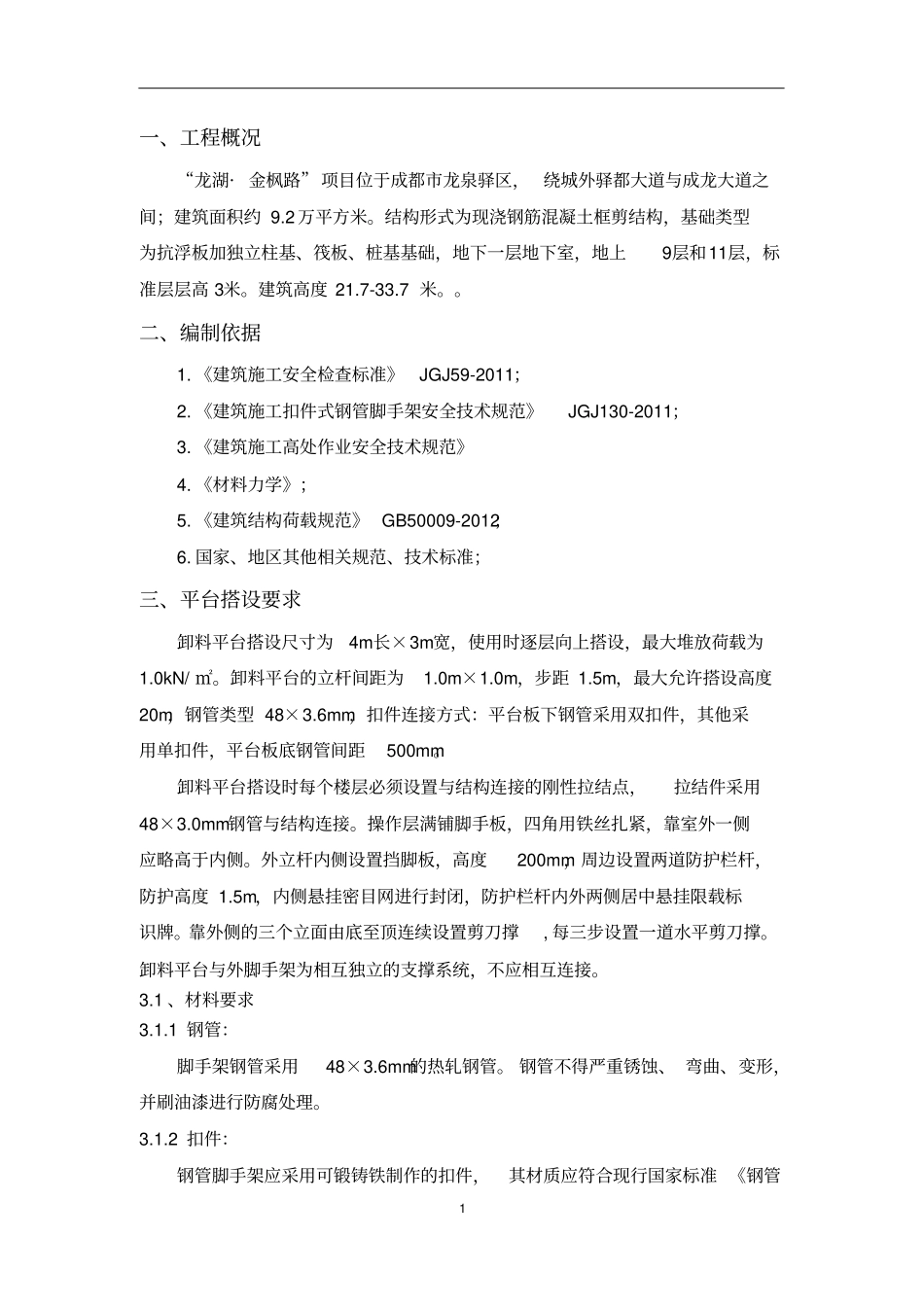

1 一、工程概况“龙湖· 金枫路” 项目位于成都市龙泉驿区, 绕城外驿都大道与成龙大道之间;建筑面积约 9
2 万平方米
结构形式为现浇钢筋混凝土框剪结构,基础类型为抗浮板加独立柱基、筏板、桩基基础,地下一层地下室,地上9层和11层,标准层层高 3米
建筑高度 21
二、编制依据1
《建筑施工安全检查标准》JGJ59-2011;2
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;3
《建筑施工高处作业安全技术规范》4
《材料力学》;5
《建筑结构荷载规范》 GB50009-2012;6
国家、地区其他相关规范、技术标准;三、平台搭设要求卸料平台搭设尺寸为4m长×3m宽,使用时逐层向上搭设,最大堆放荷载为1
0kN/ ㎡
卸料平台的立杆间距为1
0m,步距 1
5m,最大允许搭设高度20m,钢管类型 48×3
6mm,扣件连接方式:平台板下钢管采用双扣件,其他采用单扣件,平台板底钢管间距500mm
卸料平台搭设时每个楼层必须设置与结构连接的刚性拉结点,拉结件采用48×3
0mm钢管与结构连接
操作层满铺脚手板,四角用铁丝扎紧,靠室外一侧应略高于内侧
外立杆内侧设置挡脚板,高度200mm,周边设置两道防护栏杆,防护高度 1
5m,内侧悬挂密目网进行封闭,防护栏杆内外两侧居中悬挂限载标识牌
靠外侧的三个立面由底至顶连续设置剪刀撑, 每三步设置一道水平剪刀撑
卸料平台与外脚手架为相互独立的支撑系统,不应相互连接

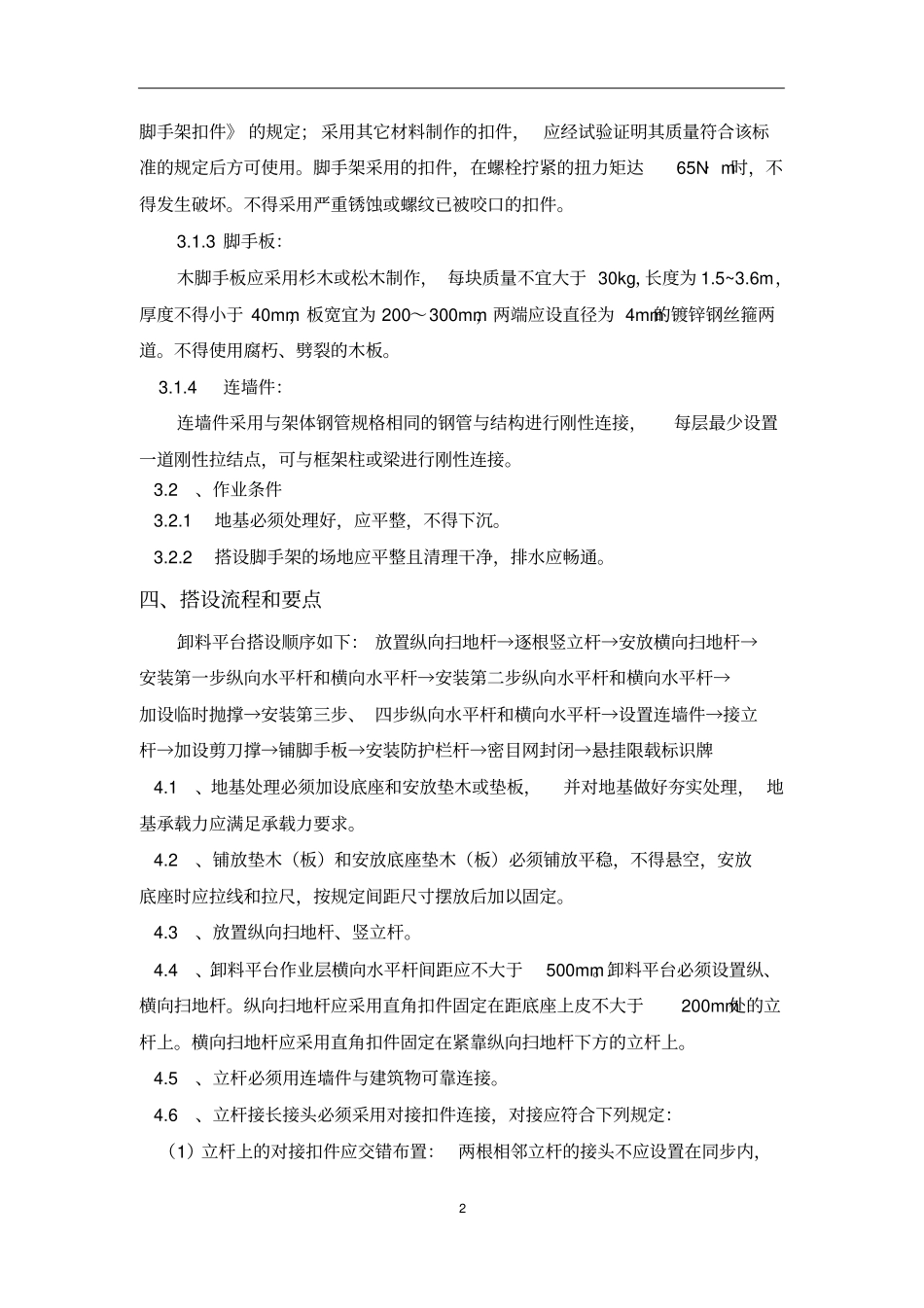

1 、材料要求3
1 钢管:脚手架钢管采用48×3
6mm的热轧钢管
钢管不得严重锈蚀、 弯曲、变形,并刷油漆进行防腐处理
2 扣件:钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准 《钢管2 脚手架扣件》 的规定; 采用其它材料制作的扣件, 应经试验证明其质量符合该标准的规定后方可使用
