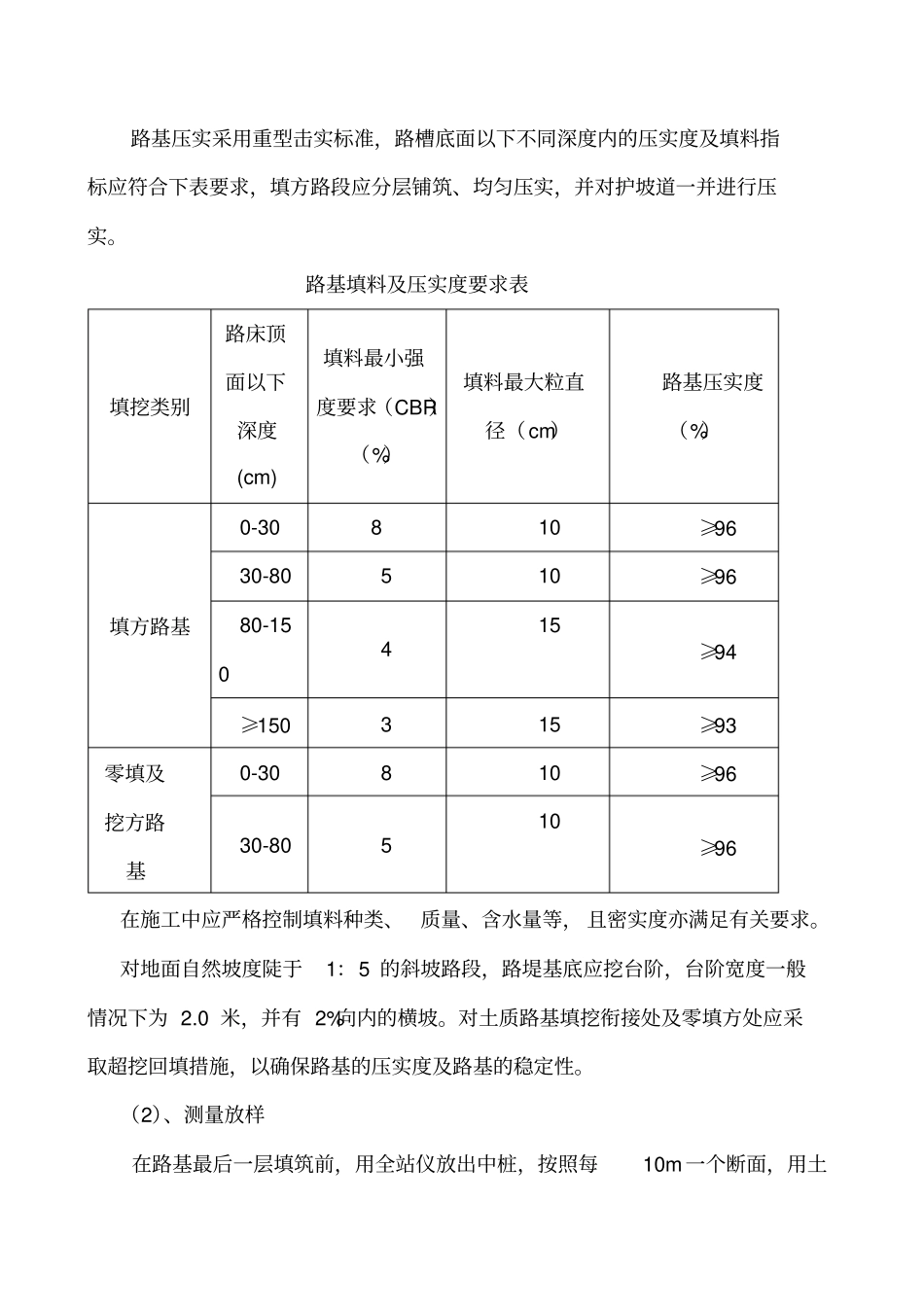

石灰土填筑路基施工方案一、施工准备(一)、接桩复测配合设计院、业主、监理工程师,在现场进行控制性桩点的交接,并保护好交桩成果。接桩后进行复测,资料报监理工程师审批。在复核过程中,对控制点桩位进行加固和保护,并设置明显标志。(二)、技术准备 1、建立健全质量、环保、安全管理体系和质量检测体系。 2、对各类施工人员进行岗位培训和安全技术交底,让全体参建人员目标明确,任务明确,标准明确,责任明确。3、临时工程满足正常施工需要,保证路基施工影响范围内原有道路、结构物及农田水利等设施的使用功能不受影响。临时排水系统与永久性排水设施相结合,防止施工路段的雨水、施工废水等排入农田、耕地,造成污染,路基工程施工期间,场地应具有良好的排水状态,不受冲刷破坏。同时做好路田分界的明显标志,以防发生地界矛盾。(三)、测量放样1、导线点及水准点复测:在正式施工前,对导线点及水准点进行复测,导线测量精度应满足相关要求; 2 、恢复定线根据设计线路坐标及设计图纸,用全站仪定出路线的主要控制桩,然后进行中线放样及测放边线;复测原地面高程,并将测量资料报送监理工程师审核批准。(四)、场地清理在路基施工前,将施工路段及取土场内的树木、灌木、杂草、树根、垃圾、秸杆、腐植物等清除,原地面的表土、草皮清除范围和深度按图纸及监理工程师要求进行,清理物运至指定地点存放,填方地段应按设计要求整理压实,压实到规定的密实度,并经监理工程师验收。开挖的表土堆积在经工程师批准的合适位置处。(五)、试验路段正式施工以前,选择在地质条件、断面形式等工程特点具有代表性的地段进行试验段施工,路段长度不小于100m。试验段施工主要包括以下内容:1. 填料试验、检测报告等。2. 压实工艺及主要参数。3. 过程质量控制方法、指标。4. 优化后的施工组织方案和机械设备组合方式。5. 对施工设计图的修改、建议等。二、路基石灰土填筑施工1、准备工作(1)、抓紧路基工程填土施工,掺灰处理采取分段施工,即路基填土完成一段,立即进行一段路床顶掺灰处理。(2)、石灰采用Ⅲ级以上块灰,消解后经过7 天可以使用。(3)、土源的选择选择液、塑限、 CBR值等技术指标符合规范及设计要求的土源。2、路基初步成型在路基顶层掺灰处理前,对路基填土进行初步整型,控制填土数量。(1)、路基压实标准与压实度及填料强度要求路基压实采用重型击实标准,路槽底面以下不同深度内的压实度及填料指标应符合下...
