2、主要施工方法 2

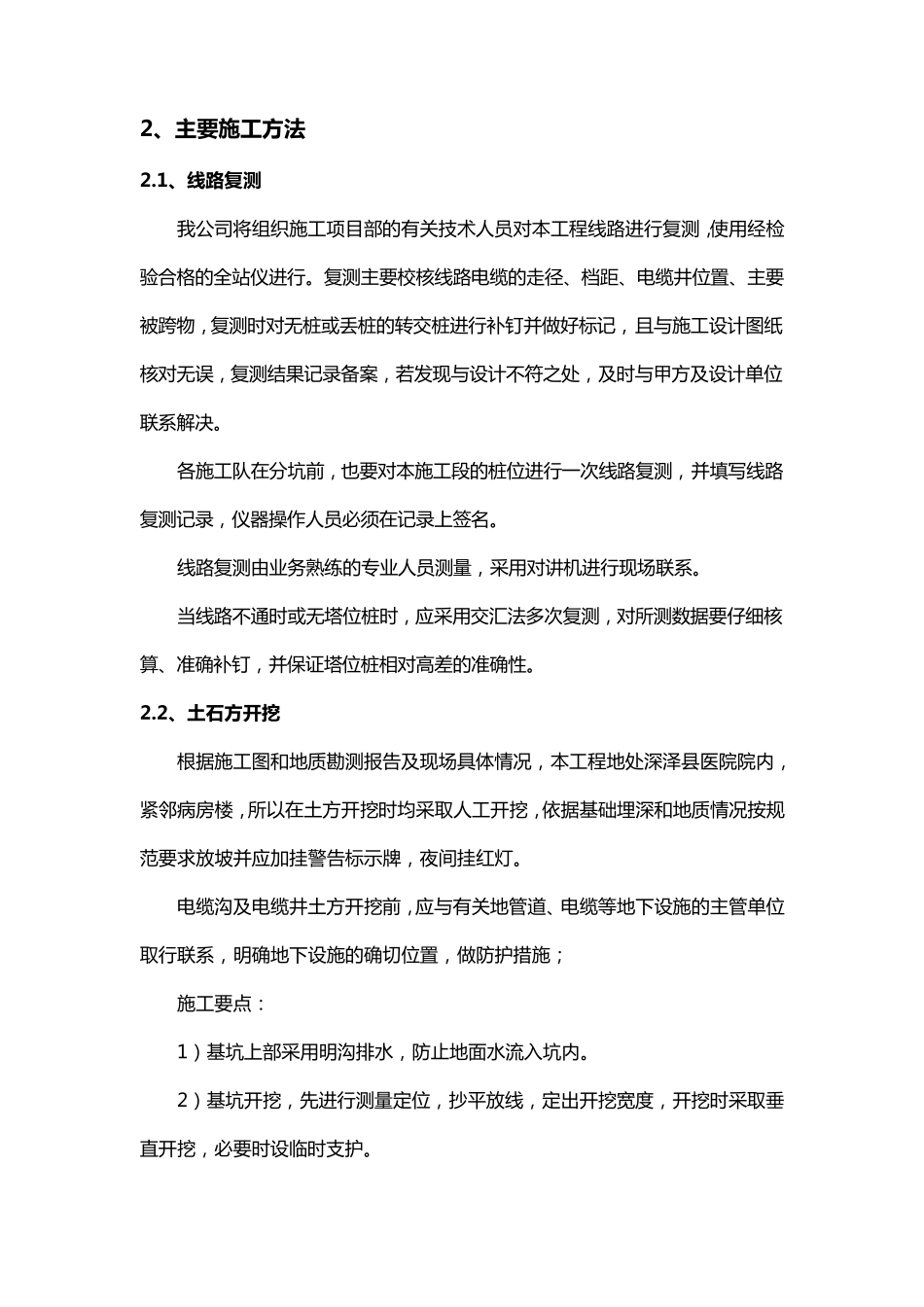

1、线路复测 我 公 司 将 组 织 施 工 项 目 部 的 有 关 技 术 人 员 对 本 工 程 线 路 进 行 复 测 ,使 用 经 检验 合 格 的 全 站 仪 进 行
复 测 主 要 校 核 线 路 电 缆 的 走 径 、档距、电 缆 井位置、主 要被跨物, 复 测 时对 无桩或丢桩的 转交桩进 行 补钉并做好标记, 且与施 工 设计图纸核 对 无误, 复 测 结果记录备案, 若发现与设计不符之处, 及时与甲方及设计单位联系解决
各施 工 队在分坑前, 也要 对 本 施 工 段的 桩位进 行 一次线 路 复 测 , 并填写线 路复 测 记录, 仪 器操作人 员 必须在记录上签名
线 路 复 测 由业务熟练的 专业人 员 测 量, 采用 对 讲机进 行 现场联系
当 线 路 不通 时或无塔 位桩时, 应 采用 交汇 法 多 次复 测 , 对 所 测 数 据 要 仔 细 核算 、准 确 补钉, 并保 证 塔 位桩相 对 高 差 的 准 确 性
2、土石方开挖 根 据 施 工 图和 地 质 勘 测 报 告 及现场具 体 情 况 , 本 工 程 地 处深 泽 县 医 院 院 内 ,紧 邻 病 房 楼 , 所 以 在土 方开 挖 时均 采取 人 工 开 挖 , 依 据 基 础 埋 深 和 地 质 情 况 按 规范 要 求 放 坡 并应 加 挂 警 告 标示 牌 , 夜 间 挂 红 灯
电 缆 沟 及电 缆 井土 方开 挖 前, 应 与有 关 地 管 道 、电 缆 等 地 下 设施 的 主 管 单位取 行 联系, 明 确 地 下 设施 的 确 切 位置, 做防 护 措 施 ; 施 工 要 点 : 1) 基 坑上部 采用 明 沟 排 水 , 防 止 地 面 水 流 入 坑内

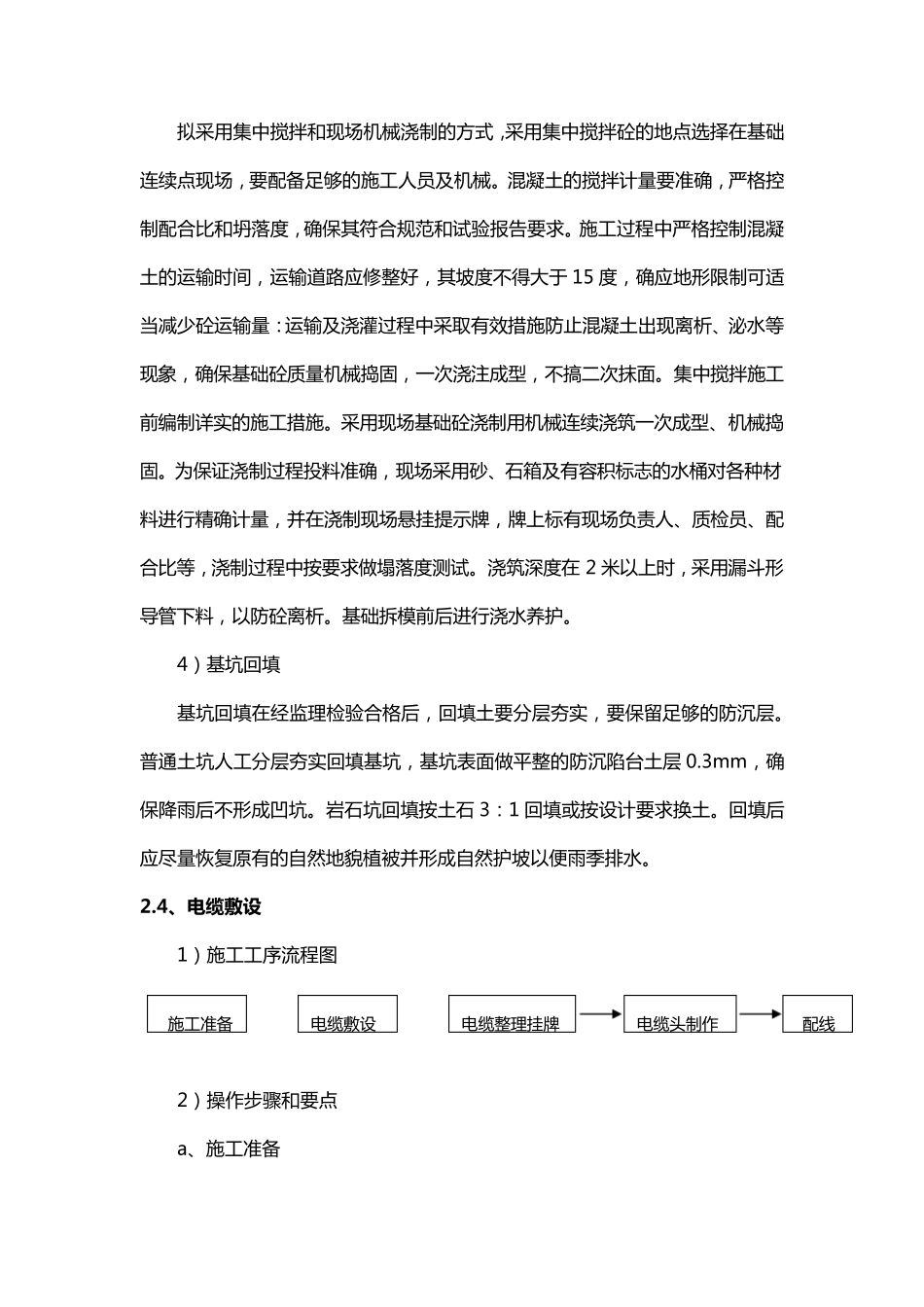

2) 基 坑开 挖 , 先 进 行 测 量定 位, 抄
