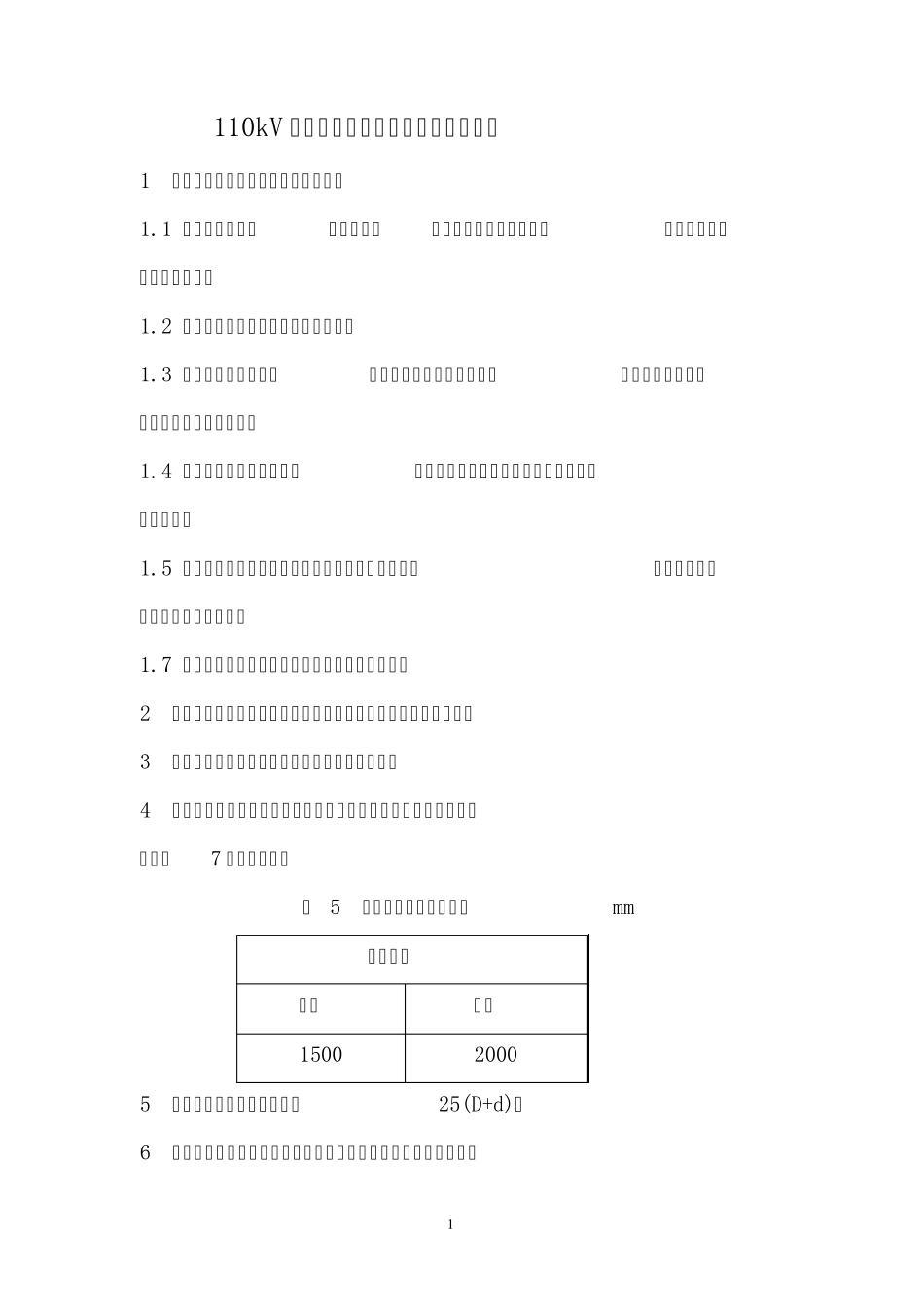

1 110kV 交联电缆敷设安装规范及注意事项 1 电缆敷设前应按下列要求进行检查: 1
1 电缆通道畅通,排水良好
金属部分的防腐层完整
隧道内照明、通风符合要求
2 电缆型号、电压、规格应符合设计
3 电缆外观应无损伤,当对电缆的密封有怀疑时,应进行潮湿判断;直埋电缆应经试验合格
4 电缆放线架应放置稳妥,钢轴的强度和长度应与电缆盘重量和宽度相配合
5 敷设前应按设计和实际路径计算每根电缆的长度,合理安排每盘电缆,减少电缆接头
7 在带电区域内敷设电缆,应有可靠的安全措施
2 电缆敷设时,不应损坏电缆沟、隧道、电缆井和人井的防水层
3 电力电缆在终端头与接头附近宜留有备用长度
4 电缆各支持点间的距离应符合设计规定
当设计无规定时,不应大于表7 中所列数值
表 5 电缆各支持点间的距离 mm 敷设方式 水平 垂直 1500 2000 5 电缆的最小弯曲半径不小于25(D+d)
6 电缆敷设时,不应使电缆在支架上及地面上摩擦拖拉
电缆上不 2 得有铠装压扁、电缆扭结、护层破裂等未消除的机械损伤
7 用机械敷设电缆时的最大牵引强度宜符合表8 的规定
表 6 电缆最大牵引强度(N/mm2) 牵引方式 牵引头 钢丝网套 受力部位 铜芯 铝芯 铅套 塑料护套 允许牵引强度 70 40 10 7 8 机械敷设电缆的速度不宜超过15m/min
9 电缆转弯处的侧压力:滑动敷设时不应大于3 kN/ m;滚动敷设时,每只滚轮铅套电缆不大于0
5KN,皱纹铝套电缆不大于2 KN
10 敷设电缆时,电缆允许敷设最低温度,在敷设前24h 内的平均温度以及敷设现场的温度不应低于0℃
11 电缆敷设时应排列整齐,不宜交叉,加以固定,并及时装设标志牌
12 电缆进入电缆沟、隧道、坚井、建筑物、盘 (柜 )以及穿入管子时,出入口应封闭,管口应密封
