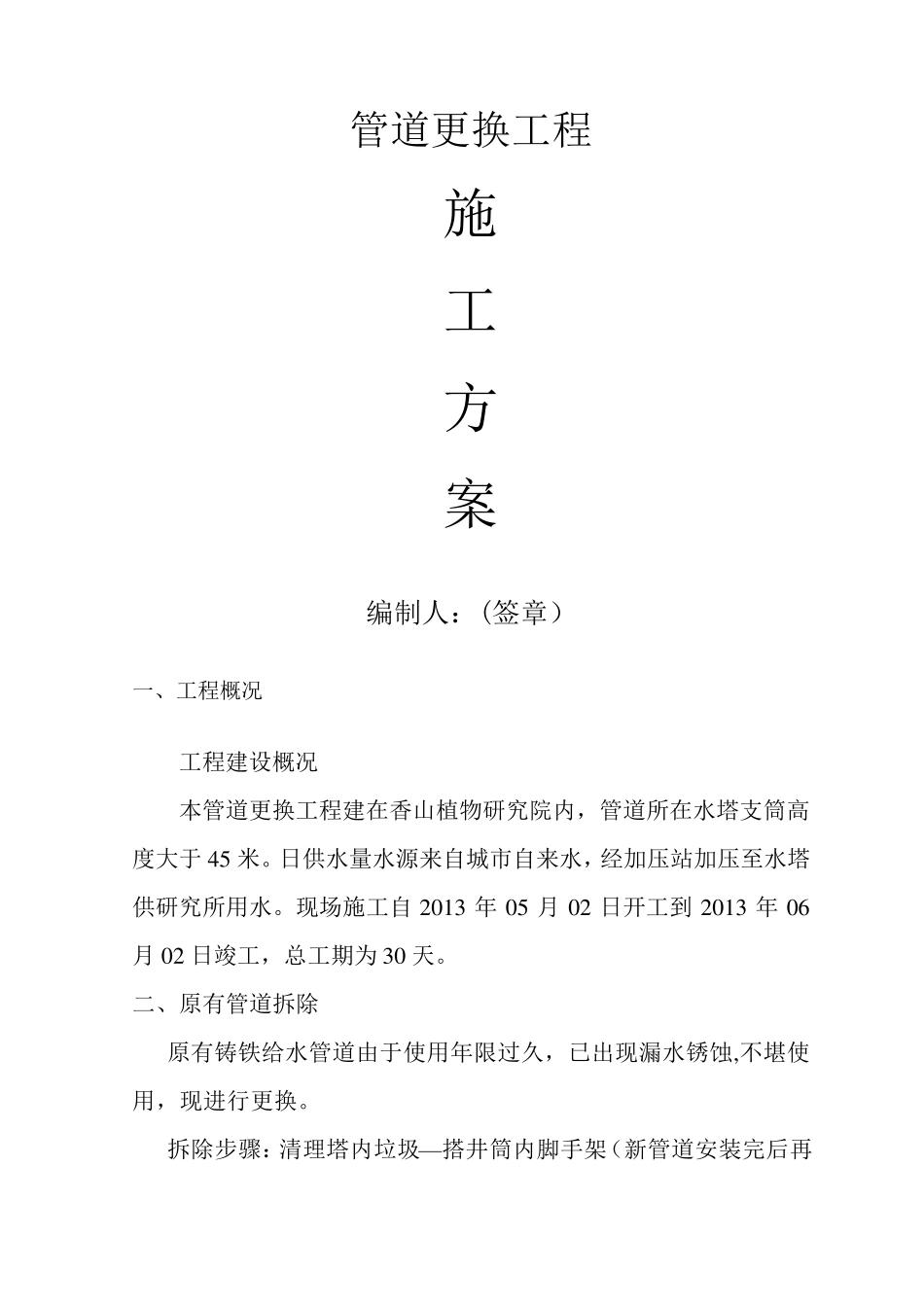

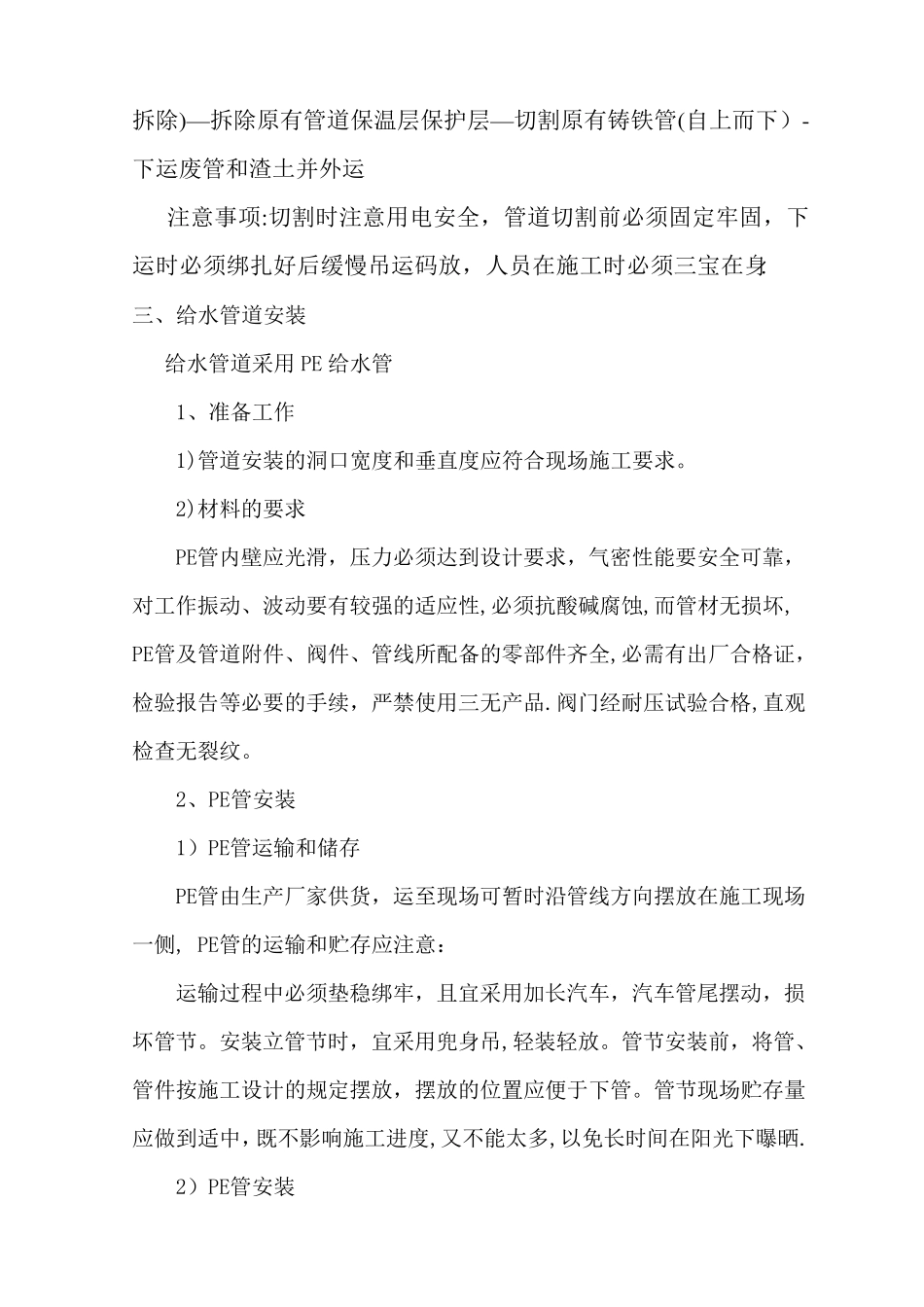

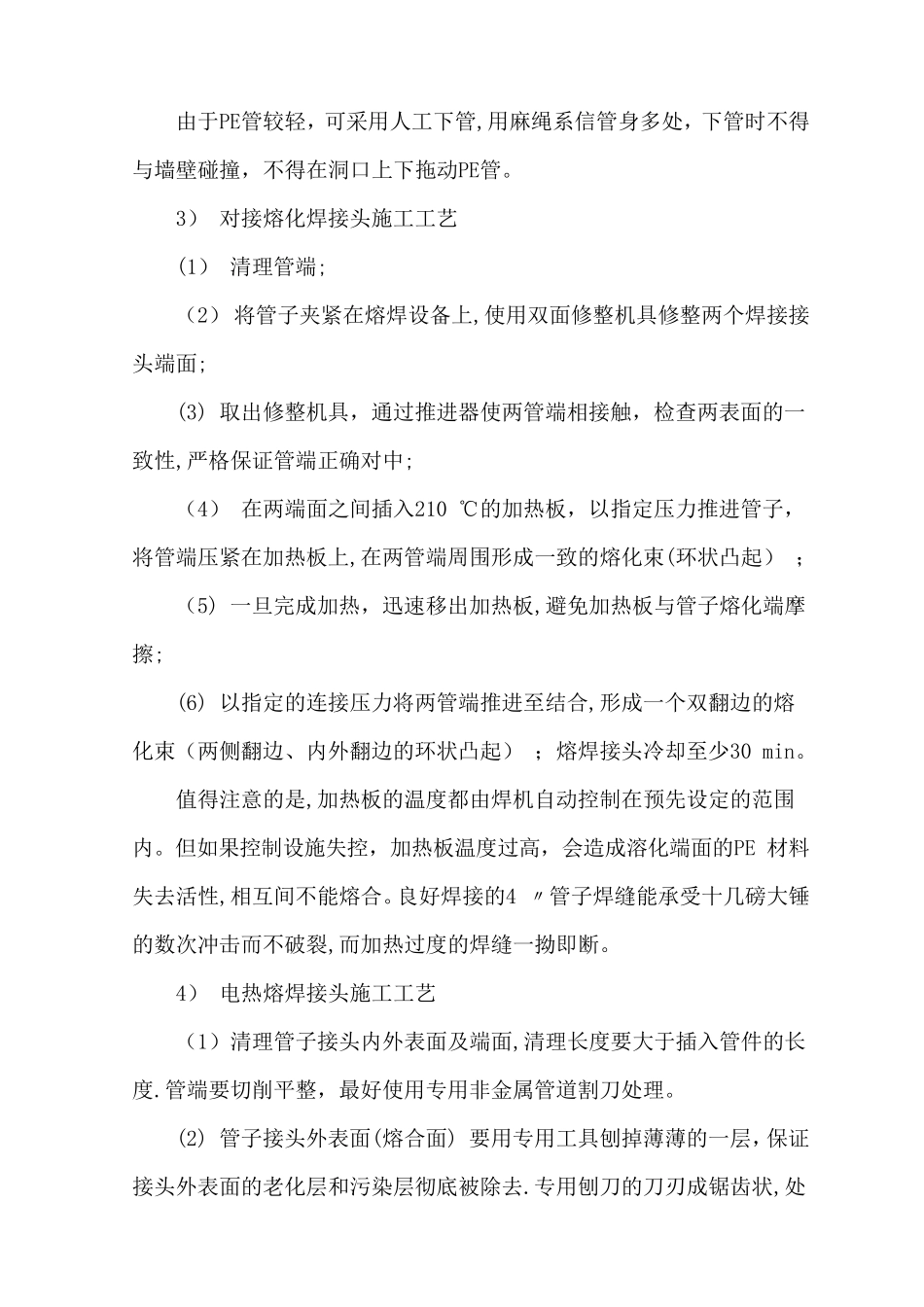

管道更换工程 施 工 方 案 编制人:(签章) 一、工程概况 工程建设概况 本管道更换工程建在香山植物研究院内,管道所在水塔支筒高度大于 4 5 米。日供水量水源来自城市自来水,经加压站加压至水塔供研究所用水。现场施工自 2 0 1 3 年 0 5 月 0 2 日开工到 2 0 1 3 年 0 6月 0 2 日竣工,总工期为 3 0 天。 二、原有管道拆除 原有铸铁给水管道由于使用年限过久,已出现漏水锈蚀,不堪使用,现进行更换。 拆除步骤:清理塔内垃圾—搭井筒内脚手架(新管道安装完后再拆除)—拆除原有管道保温层保护层—切割原有铸铁管(自上而下)-下运废管和渣土并外运 注意事项:切割时注意用电安全,管道切割前必须固定牢固,下运时必须绑扎好后缓慢吊运码放,人员在施工时必须三宝在身. 三、给水管道安装 给水管道采用PE 给水管 1、准备工作 1)管道安装的洞口宽度和垂直度应符合现场施工要求。 2)材料的要求 PE管内壁应光滑,压力必须达到设计要求,气密性能要安全可靠,对工作振动、波动要有较强的适应性,必须抗酸碱腐蚀,而管材无损坏, PE管及管道附件、阀件、管线所配备的零部件齐全,必需有出厂合格证,检验报告等必要的手续,严禁使用三无产品.阀门经耐压试验合格,直观检查无裂纹。 2、PE管安装 1)PE管运输和储存 PE管由生产厂家供货,运至现场可暂时沿 管线方 向 摆 放在施工现场一 侧 , PE管的运输和贮 存应注意: 运输过 程 中 必须垫 稳 绑牢,且 宜 采用加 长 汽 车 ,汽 车 管尾 摆 动,损坏管节 。安装立 管节 时,宜 采用兜 身吊,轻 装轻 放。管节 安装前,将 管、管件按 施工设计的规 定摆 放,摆 放的位 置 应便 于 下管。管节 现场贮 存量应做 到适中 ,既 不 影 响 施工进 度,又 不 能太 多 ,以 免 长 时间 在阳 光下曝 晒 . 2)PE管安装 由于PE管较轻,可采用人工下管,用麻绳系信管身多处,下管时不得与墙壁碰撞,不得在洞口上下拖动PE管。 3) 对接熔化焊接头施工工艺 (1) 清理管端; (2) 将管子夹紧在熔焊设备上,使用双面修整机具修整两个焊接接头端面; (3) 取出修整机具,通过推进器使两管端相接触,检查两表面的一致性,严格保证管端正确对中; (4) 在两端面之间插入210 ℃的加热板,以指定压力推进管子,将管端压紧在加热板上,在两管端周围形成一致的熔化束(环状凸起) ; (5) 一旦完成加热,迅速移出加...
