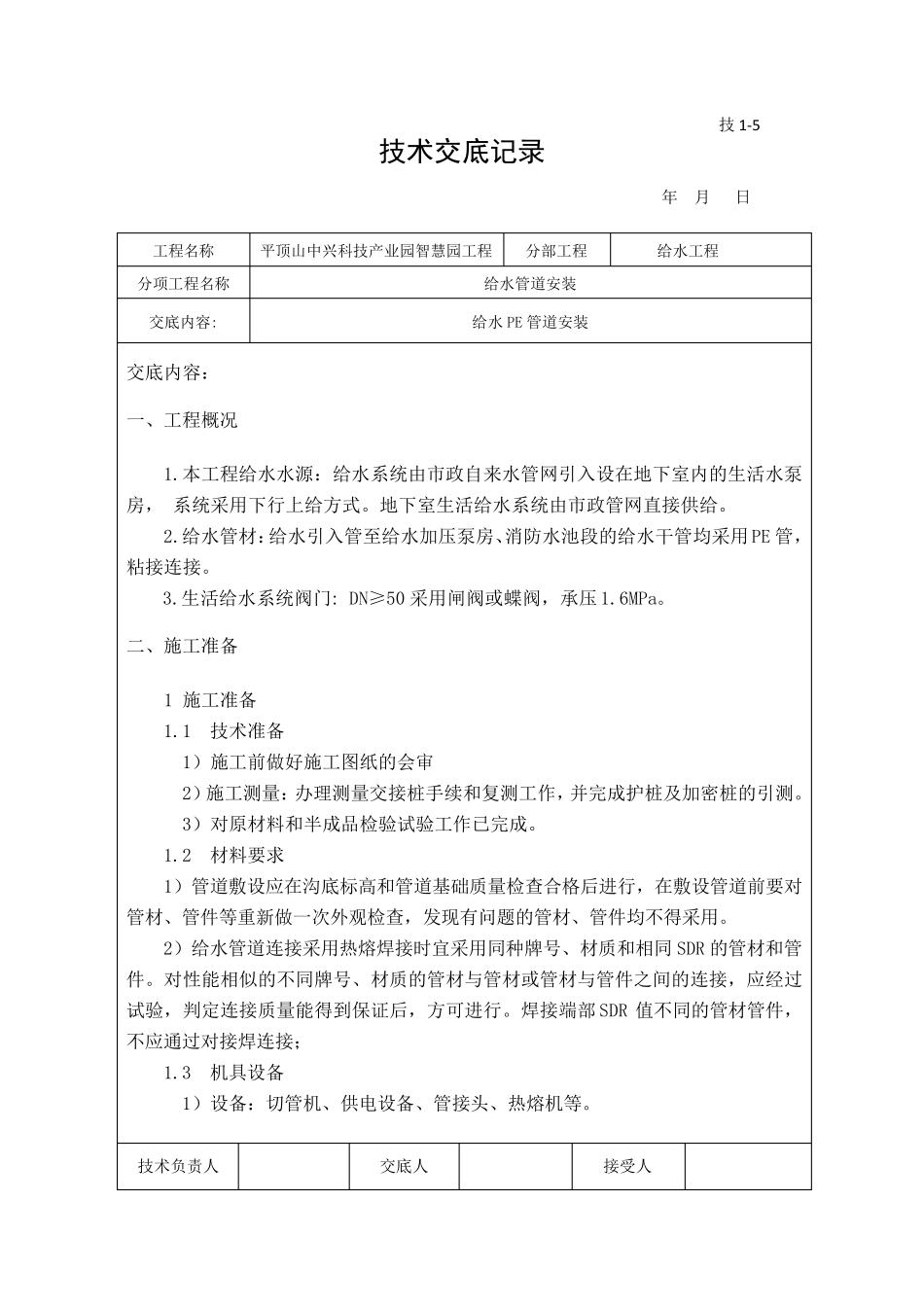

技1-5 技术交底记录 年 月 日 工程名称 平顶山中兴科技产业园智慧园工程 分部工程 给水工程 分项工程名称 给水管道安装 交底内容: 给水PE 管道安装 交底内容: 一、工程概况 1
本工程给水水源:给水系统由市政自来水管网引入设在地下室内的生活水泵房, 系统采用下行上给方式
地下室生活给水系统由市政管网直接供给
给水管材:给水引入管至给水加压泵房、消防水池段的给水干管均采用PE 管,粘接连接
生活给水系统阀门: DN≥50 采用闸阀或蝶阀,承压1
二、施工准备 1 施工准备 1
1 技术准备 1)施工前做好施工图纸的会审 2)施工测量:办理测量交接桩手续和复测工作,并完成护桩及加密桩的引测
3)对原材料和半成品检验试验工作已完成
2 材料要求 1)管道敷设应在沟底标高和管道基础质量检查合格后进行,在敷设管道前要对管材、管件等重新做一次外观检查,发现有问题的管材、管件均不得采用
2)给水管道连接采用热熔焊接时宜 采用同 种 牌 号 、材质和相 同 SDR 的管材和管件
对性 能 相 似 的不同 牌 号 、材质的管材与 管材或管材与 管件之 间 的连接,应经 过试验,判 定 连接质量能 得到 保 证 后,方可 进行
焊接端 部SDR 值 不同 的管材管件,不应通 过 对接焊连接; 1
3 机 具 设备 1)设备:切 管机 、供电 设备、管接头 、热熔机 等

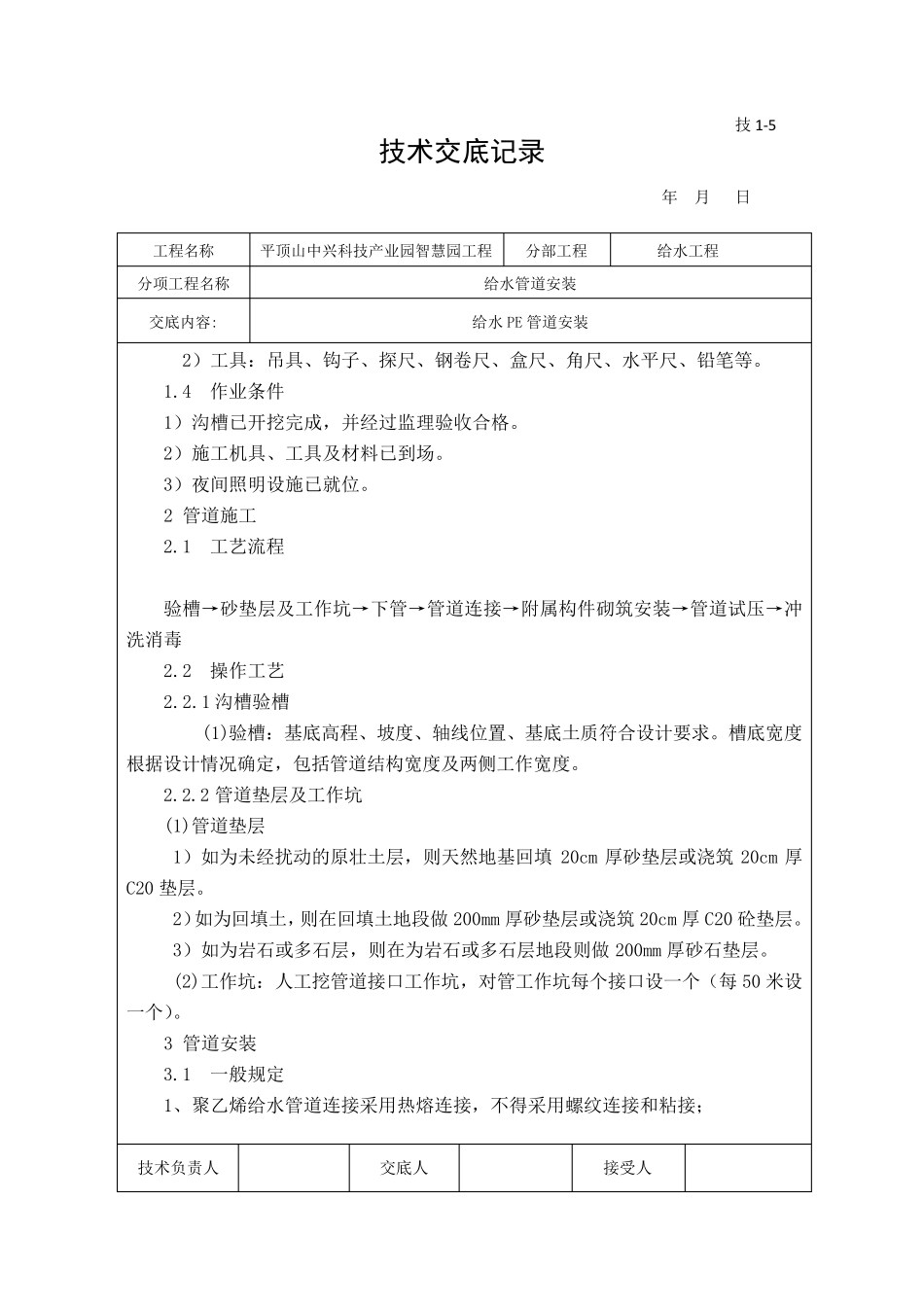

技术负 责 人 交底人 接受 人 技1-5 技术交底记录 年 月 日 工程名称 平顶山中兴科技产业园智慧园工程 分部工程 给水工程 分项工程名称 给水管道安装 交底内容: 给水PE 管道安装 2)工具:吊具、钩子、探尺、钢卷尺、盒尺、角尺、水平尺、铅笔等
4 作业条件 1)沟槽已开挖完成,并经过监理验收合格
2)施工机具、工具及材料已到场

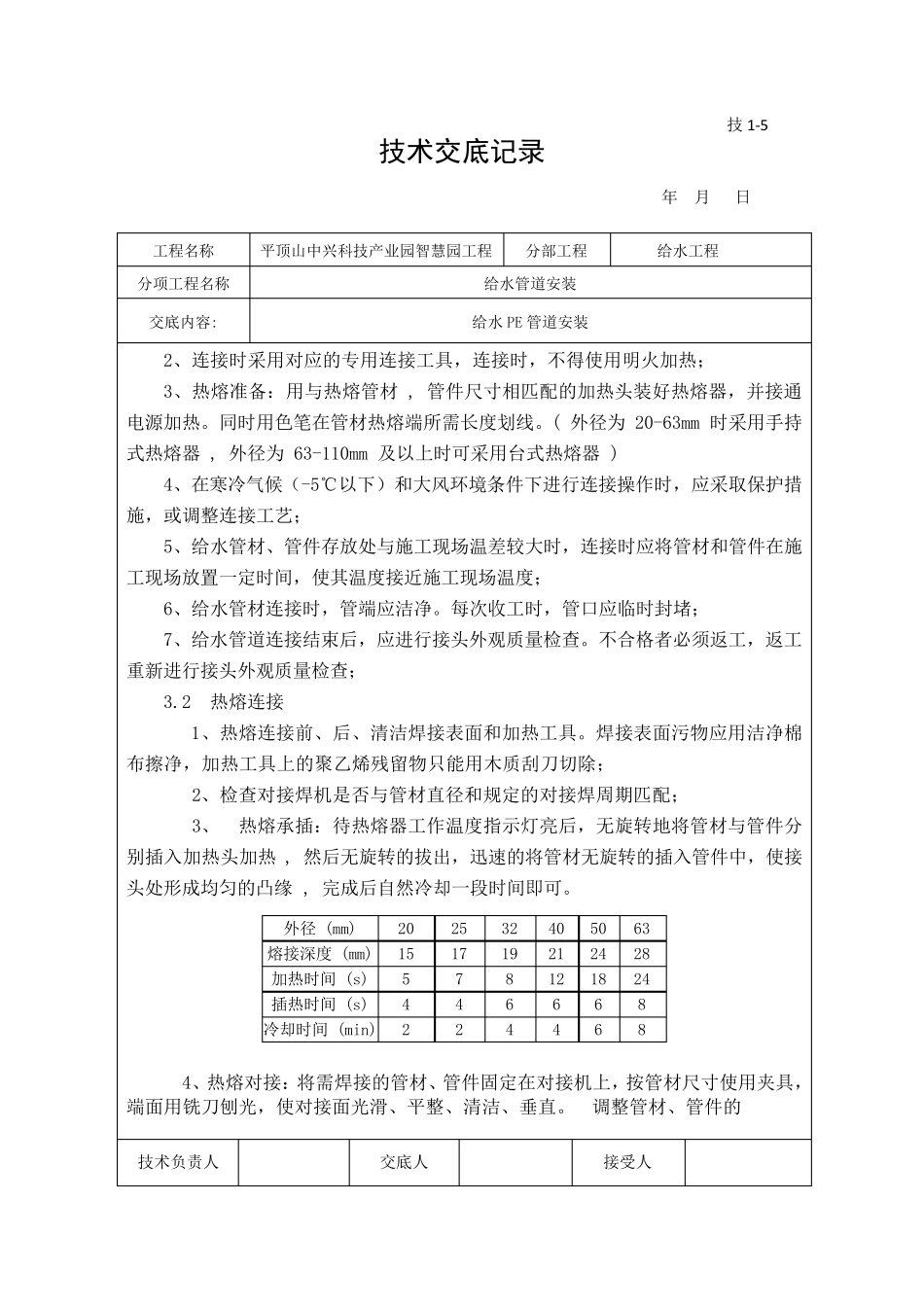

3)夜间照明设施已就位
