1 PHC 管桩锤击法施工工艺及质量控制 施工组织 进入专业的施工队伍负责施工PHC 管桩,先做试桩,根数按总量的1%取并不小于2 根
选择靠近地质钻孔处也就是代表性地质的地方
通过试桩获取合理的工艺参数和机械组合,以便指导后续大面积施工

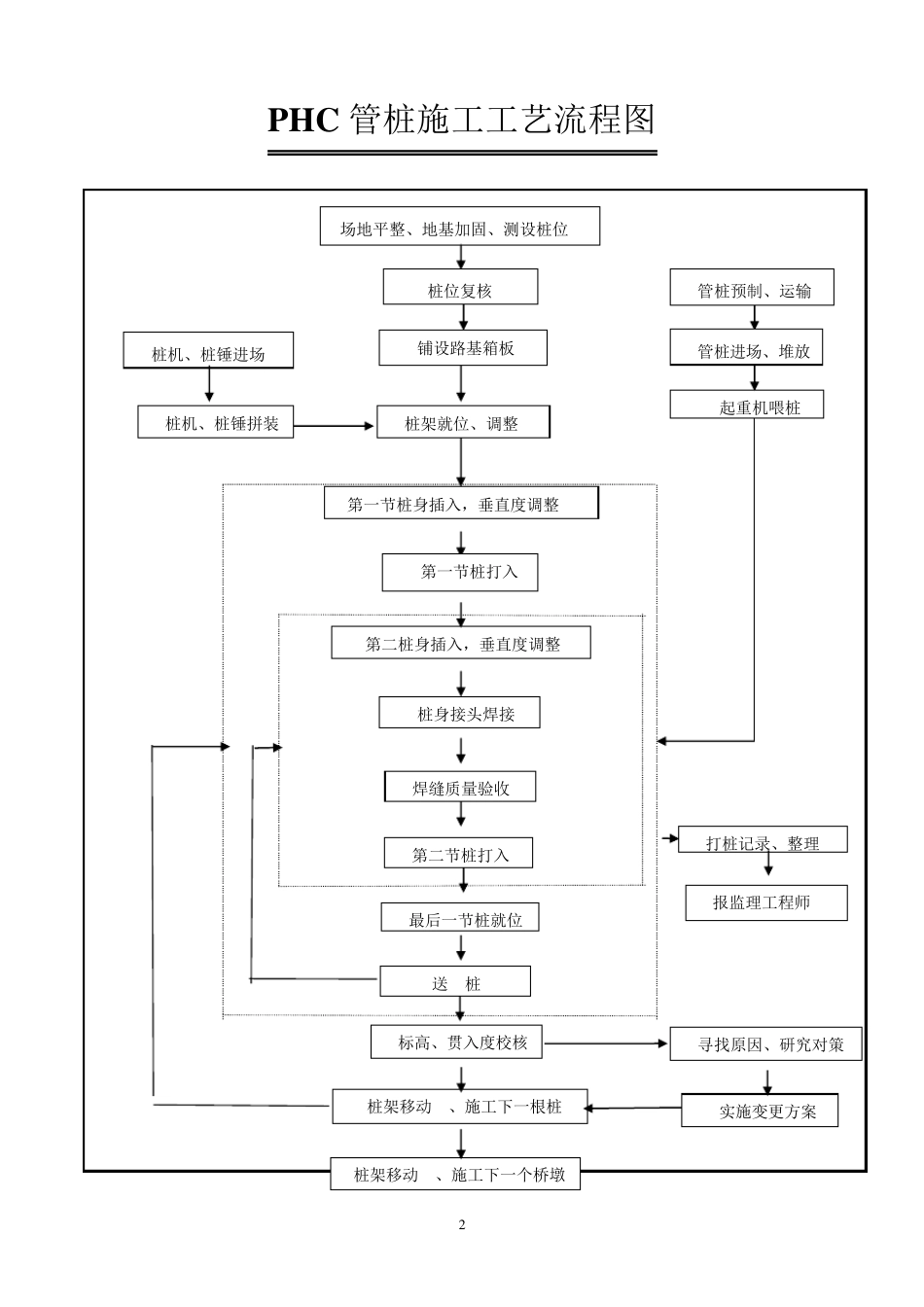

施工工艺流程如下: 2 PHC 管桩施工工艺流程图 场地平整、地基加固、测设桩位 桩位复核 桩机、桩锤进场 桩机、桩锤拼装 铺设路基箱板 桩架就位、调整 第一节桩身插入,垂直度调整 第一节桩打入 第二桩身插入,垂直度调整 桩身接头焊接 焊缝质量验收 第二节桩打入 最后一节桩就位 送 桩 标高、贯入度校核 桩架移动 、施工下一根桩 桩架移动 、施工下一个桥墩 实施变更方案 寻找原因、研究对策 管桩预制、运输 管桩进场、堆放 起重机喂桩 打桩记录、整理 报监理工程师 3 机械配备 配备1 台DD-3T 柴油打桩机,及配备20t轮胎式吊车1 台,运桩车2 台,电焊设备1 套
劳动力计划 施工现场配备施工员1 人,安全员1 人,质检员1 人,施工工人5 人,管理人员7 人,材料人员1 人,共11 人

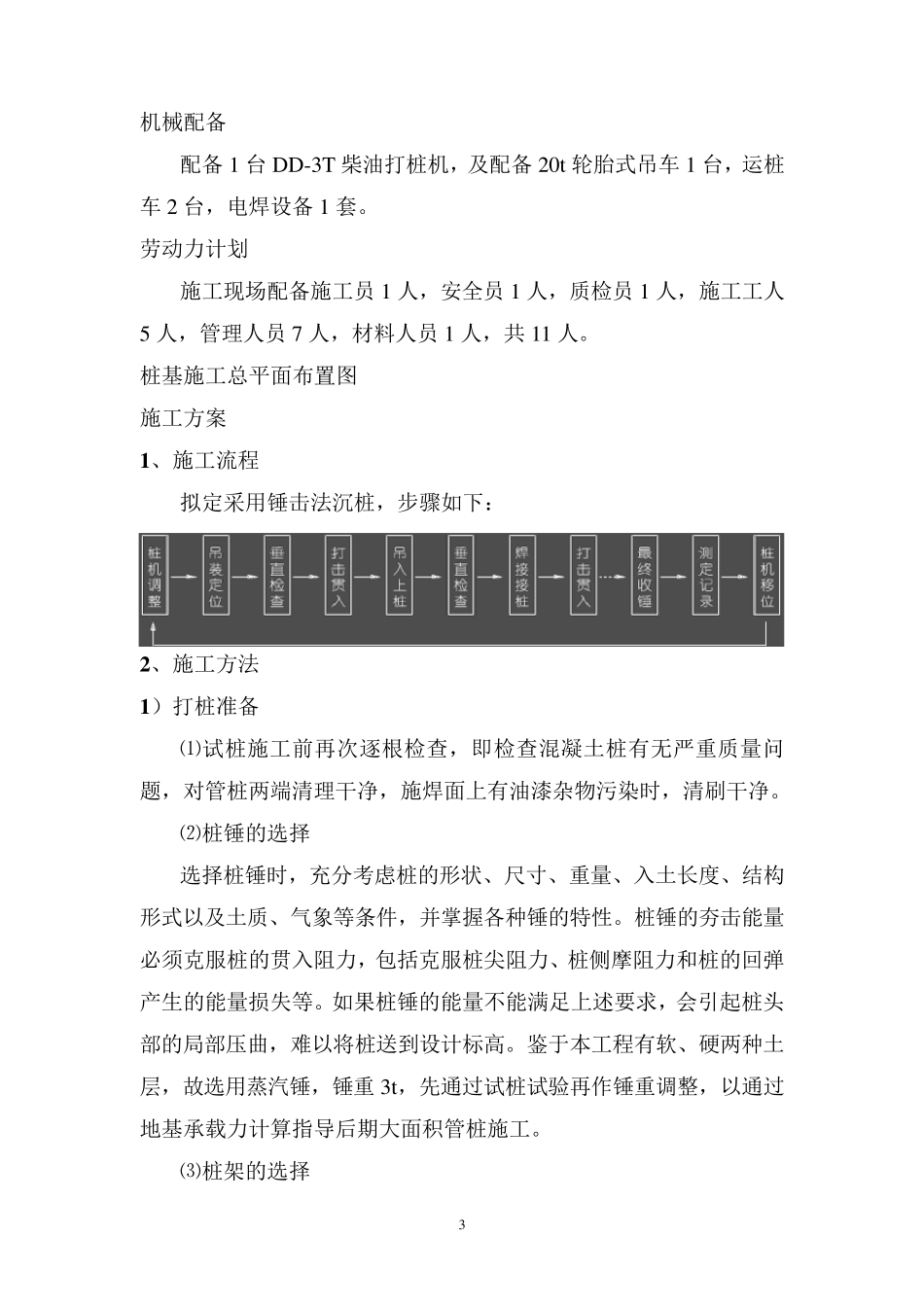

桩基施工总平面布置图 施工方案 1 、施工流程 拟定采用锤击法沉桩,步骤如下: 2 、施工方法 1 )打桩准备 ⑴试桩施工前再次逐根检查,即检查混凝土桩有无严重质量问题,对管桩两端清理干净,施焊面上有油漆杂物污染时,清刷干净
⑵桩锤的选择 选择桩锤时,充分考虑桩的形状、尺寸、重量、入土长度、结构形式以及土质、气象等条件,并掌握各种锤的特性
桩锤的夯击能量 必须克服桩的贯入阻力,包括克服桩尖阻力、桩侧摩阻力和桩的回弹产生的能量损失等
如果桩锤的能量不能满足上述要求,会引起桩头部的局部压曲,难以将桩送到设计标高
鉴于本工程有软、硬两种土层,故选用蒸汽锤,锤重 3t,先通过试桩试验再作锤重调整,以通过地基承载力计算指导后期大面积管桩施工
