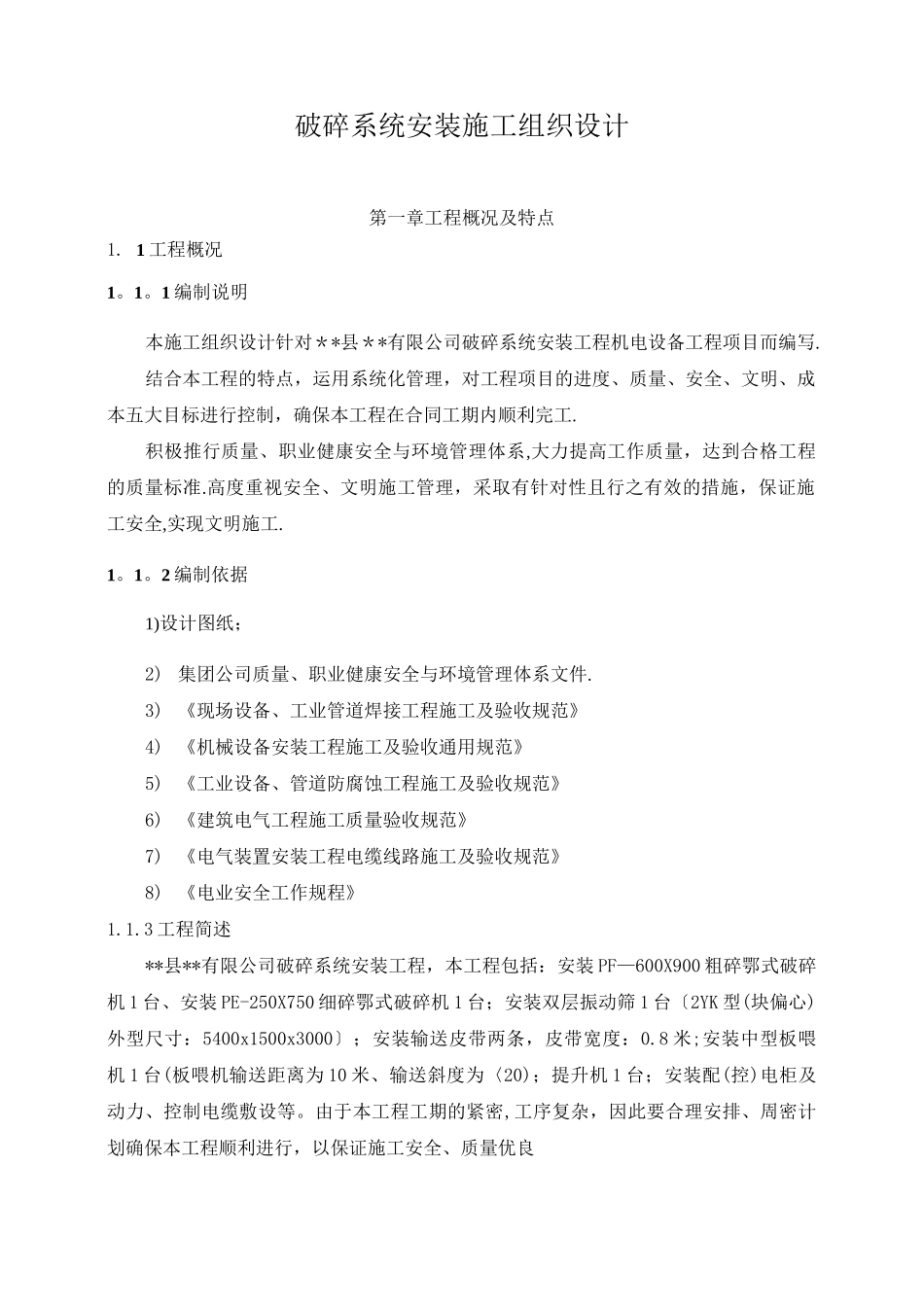

破碎系统安装施工组织设计第一章工程概况及特点1
1 工程概况1
1 编制说明本施工组织设计针对**县**有限公司破碎系统安装工程机电设备工程项目而编写
结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明、成本五大目标进行控制,确保本工程在合同工期内顺利完工
积极推行质量、职业健康安全与环境管理体系,大力提高工作质量,达到合格工程的质量标准
高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工
2 编制依据1)设计图纸;2) 集团公司质量、职业健康安全与环境管理体系文件
3) 《现场设备、工业管道焊接工程施工及验收规范》4) 《机械设备安装工程施工及验收通用规范》5) 《工业设备、管道防腐蚀工程施工及验收规范》6) 《建筑电气工程施工质量验收规范》7) 《电气装置安装工程电缆线路施工及验收规范》8) 《电业安全工作规程》1
3 工程简述**县**有限公司破碎系统安装工程,本工程包括:安装 PF—600X900 粗碎鄂式破碎机 1 台、安装 PE-250X750 细碎鄂式破碎机 1 台;安装双层振动筛 1 台〔2YK 型(块偏心)外型尺寸:5400x1500x3000〕;安装输送皮带两条,皮带宽度:0
8 米;安装中型板喂机 1 台(板喂机输送距离为 10 米、输送斜度为〈20);提升机 1 台;安装配(控)电柜及动力、控制电缆敷设等
由于本工程工期的紧密,工序复杂,因此要合理安排、周密计划确保本工程顺利进行,以保证施工安全、质量优良1

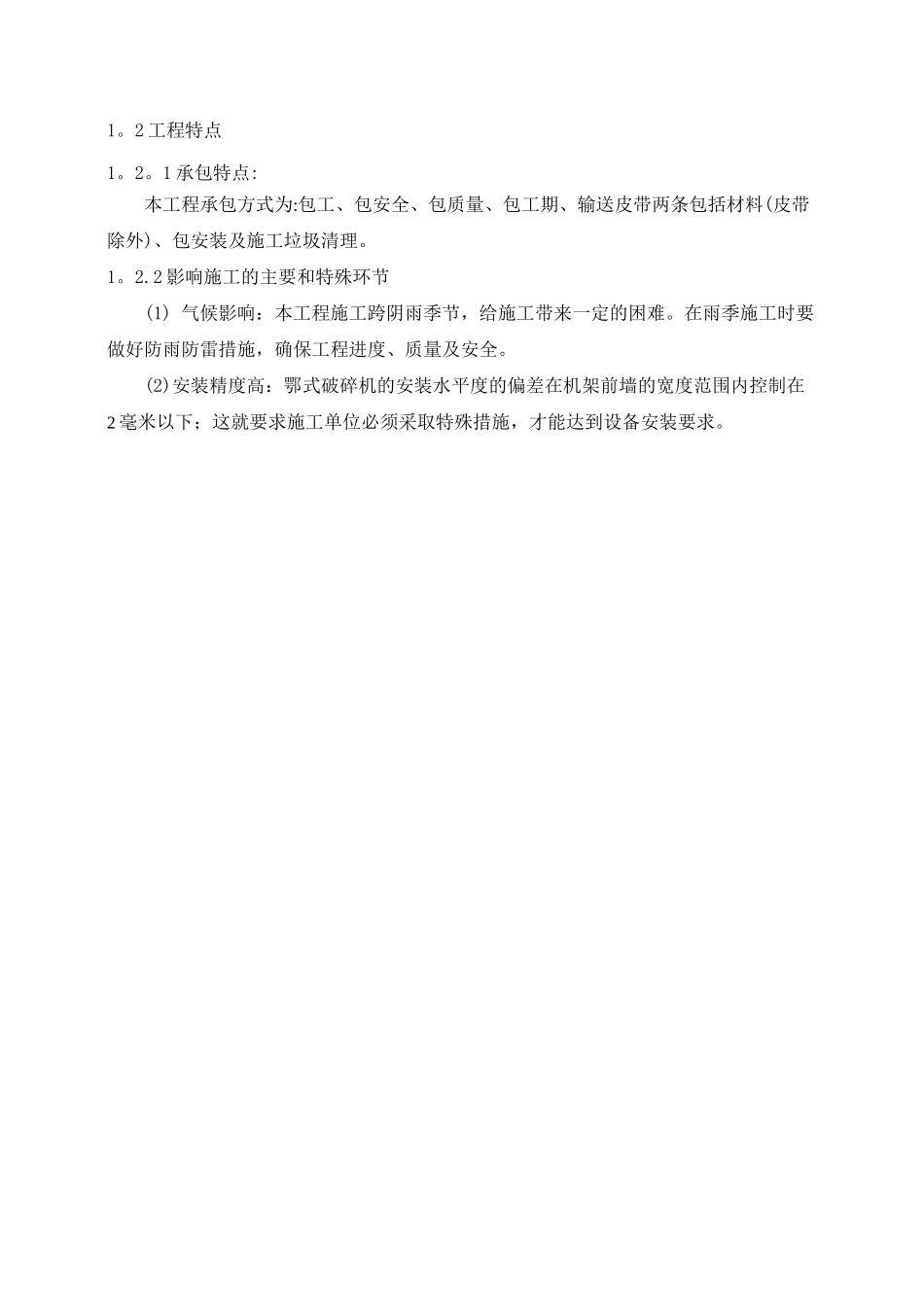

2 工程特点1
1 承包特点:本工程承包方式为:包工、包安全、包质量、包工期、输送皮带两条包括材料(皮带除外)、包安装及施工垃圾清理
2 影响施工的主要和特殊环节(1) 气候影响:本工程施工跨阴雨季节,给施工带来一定的困难
在雨季施工时要做好防雨防雷措施,确保工程进
