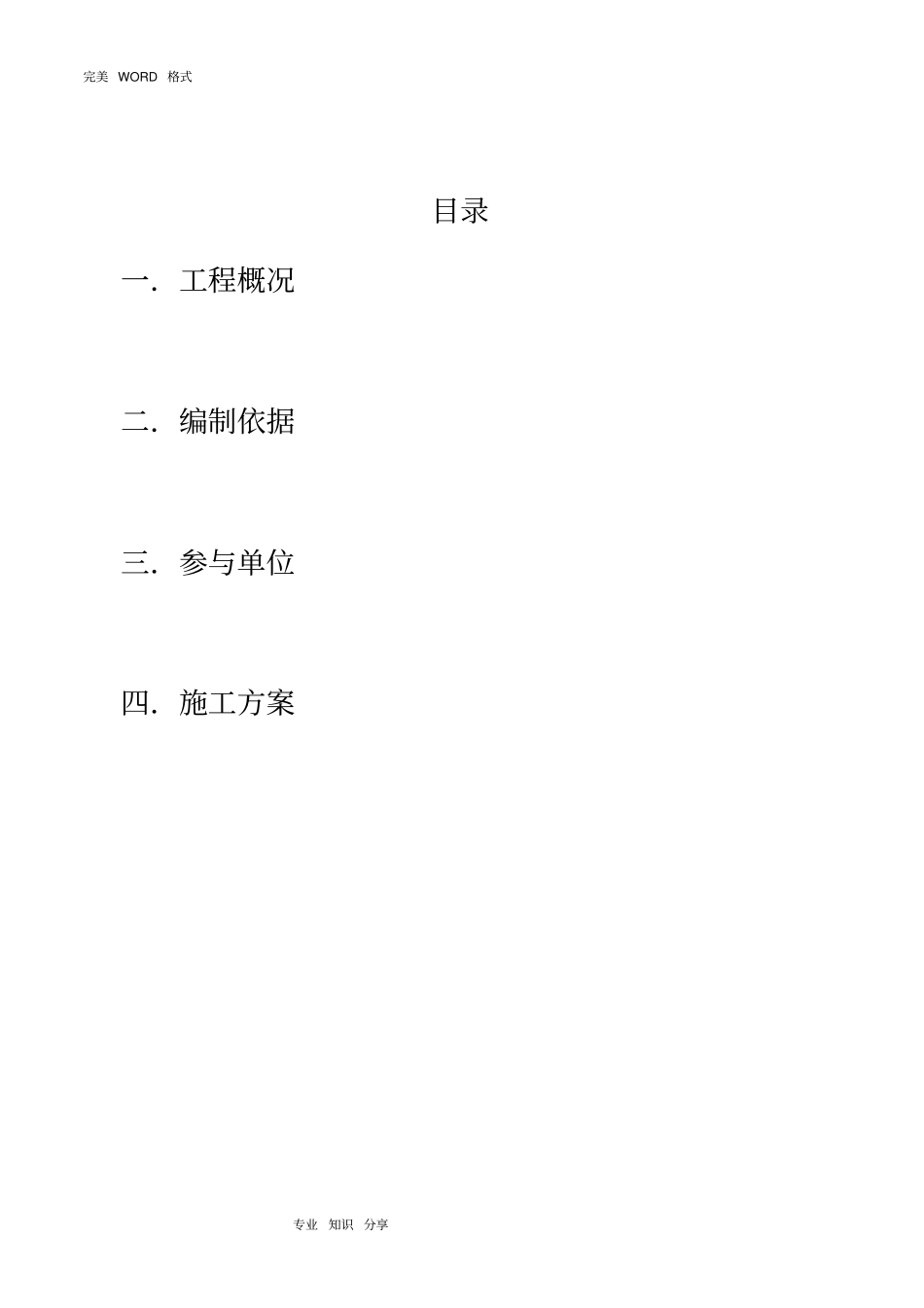

完美 WORD 格式专业知识 分享上海新昇半导体科技有限公司集成电路制造用 300 毫米硅片技术研发与产业化项目消防室外管施工方案编制:丁春锋技术指导:黄庆黄完美 WORD 格式专业知识 分享目录一.工程概况二.编制依据三.参与单位四.施工方案完美 WORD 格式专业知识 分享一.工程概况

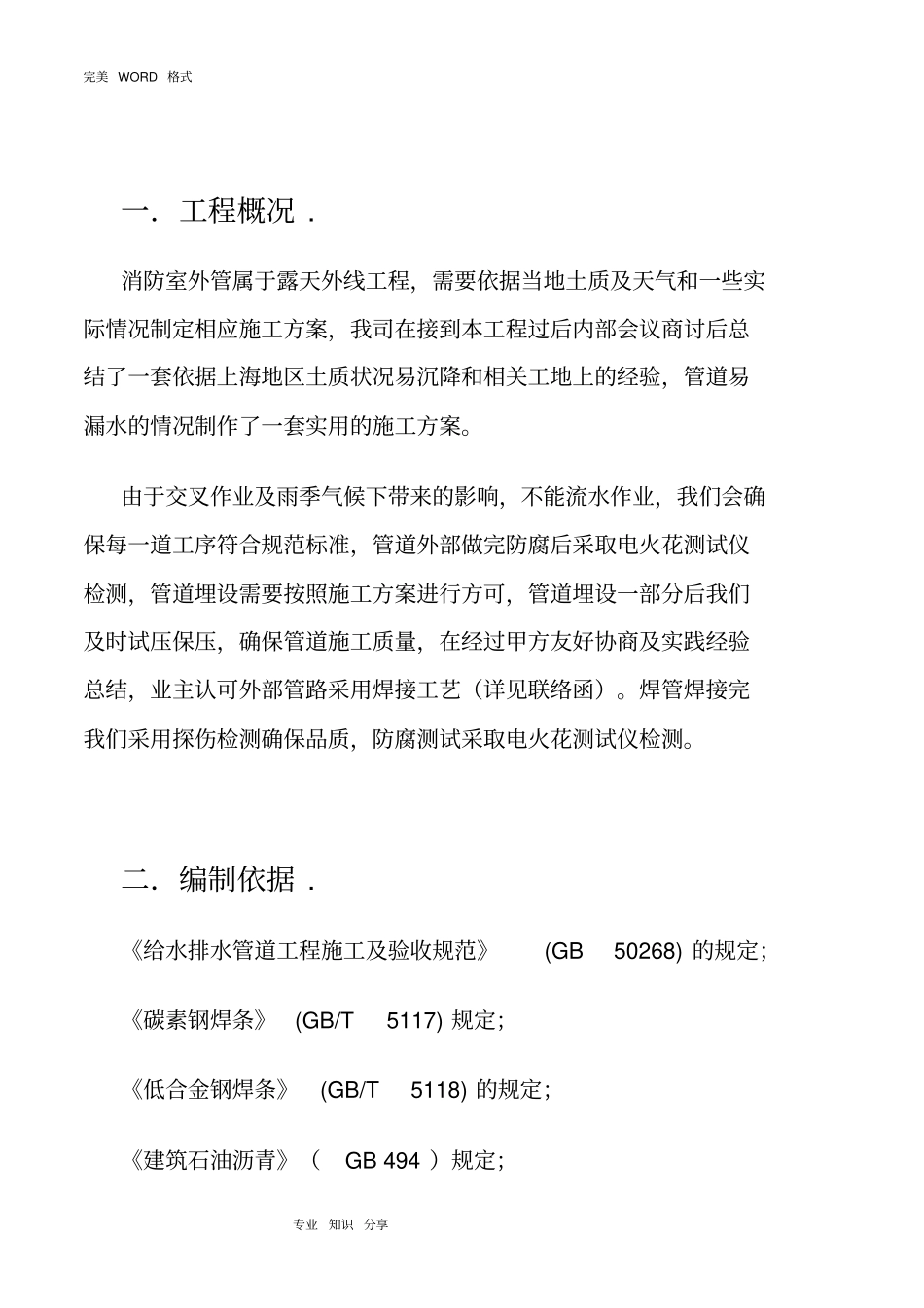

消防室外管属于露天外线工程,需要依据当地土质及天气和一些实际情况制定相应施工方案,我司在接到本工程过后内部会议商讨后总结了一套依据上海地区土质状况易沉降和相关工地上的经验,管道易漏水的情况制作了一套实用的施工方案
由于交叉作业及雨季气候下带来的影响,不能流水作业,我们会确保每一道工序符合规范标准,管道外部做完防腐后采取电火花测试仪检测,管道埋设需要按照施工方案进行方可,管道埋设一部分后我们及时试压保压,确保管道施工质量,在经过甲方友好协商及实践经验总结,业主认可外部管路采用焊接工艺(详见联络函)
焊管焊接完我们采用探伤检测确保品质,防腐测试采取电火花测试仪检测
二.编制依据
《给水排水管道工程施工及验收规范》(GB 50268) 的规定;《碳素钢焊条》(GB/T 5117) 规定;《低合金钢焊条》(GB/T 5118) 的规定;《建筑石油沥青》(GB 494 )规定;完美 WORD 格式专业知识 分享《涂装前钢材表面处理规范》(SYJ 4007) 规定的 St3 级;附:相关施工合同及工程联系函三.参与单位
甲方:上海新昇半导体科技有限公司设计:上海十一设计院总包:上海宝冶施工:上海正德天佑防火设备安装有限公司监理:上海振南工程咨询监理有限公司四.消防室管道施工方案1、沟槽开挖和回填:1
1 沟槽开挖1
1 本工程室外消防管线大部分埋地敷设,地质大部分为泥土地基,沟槽采用人工、机械开挖相接合的方式
由于现场场地较大,将开挖的管沟土石方就地堆放
