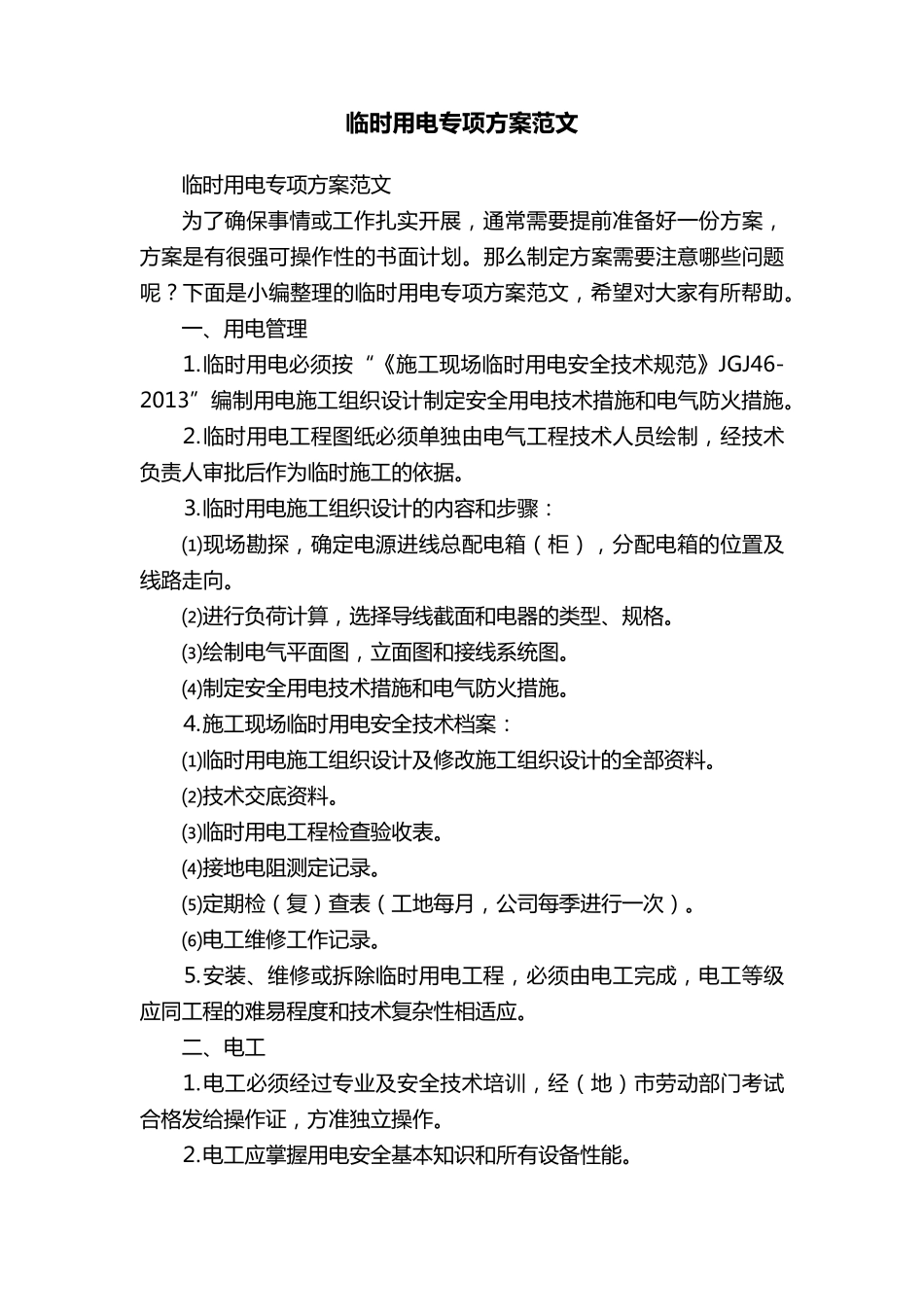

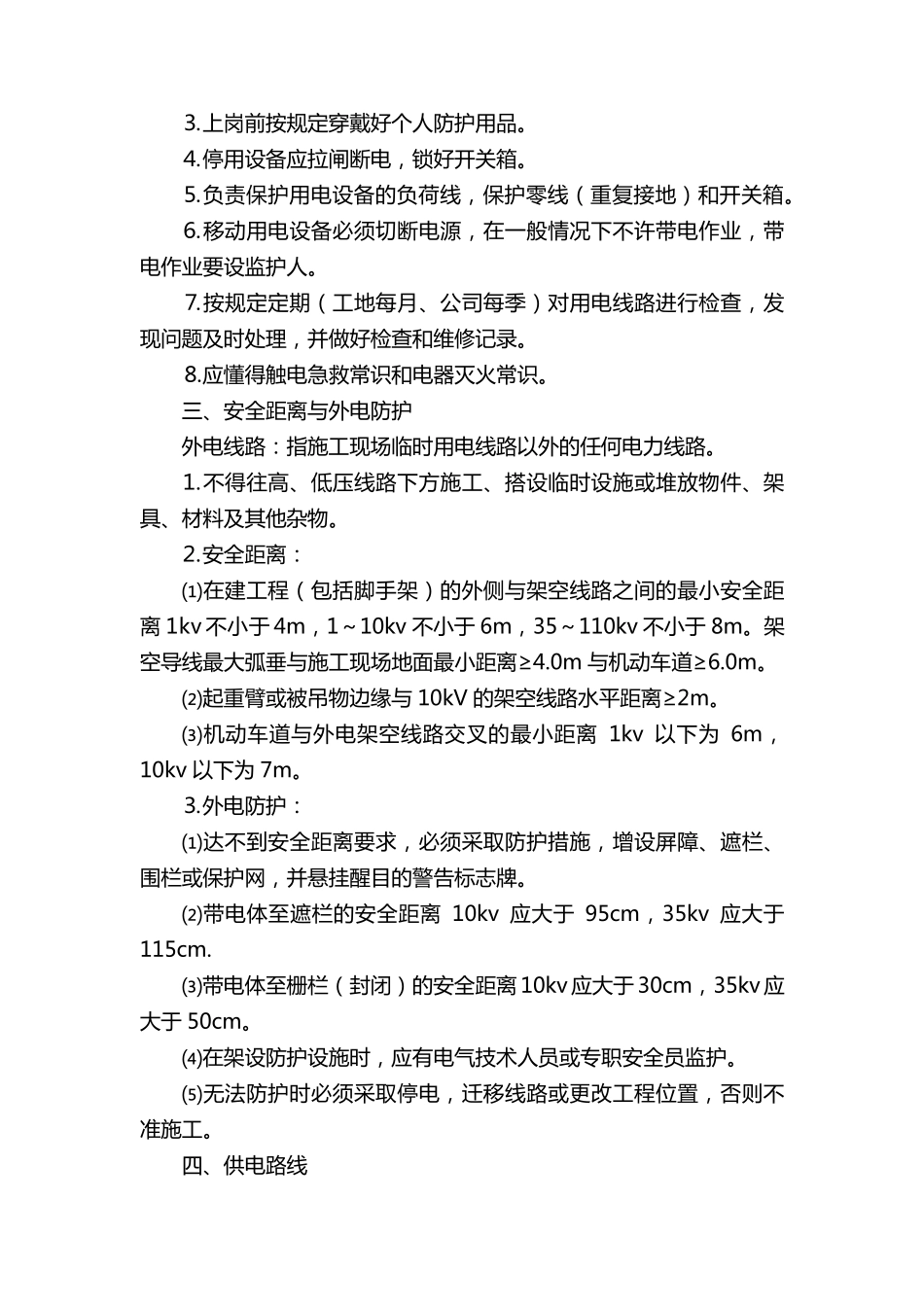

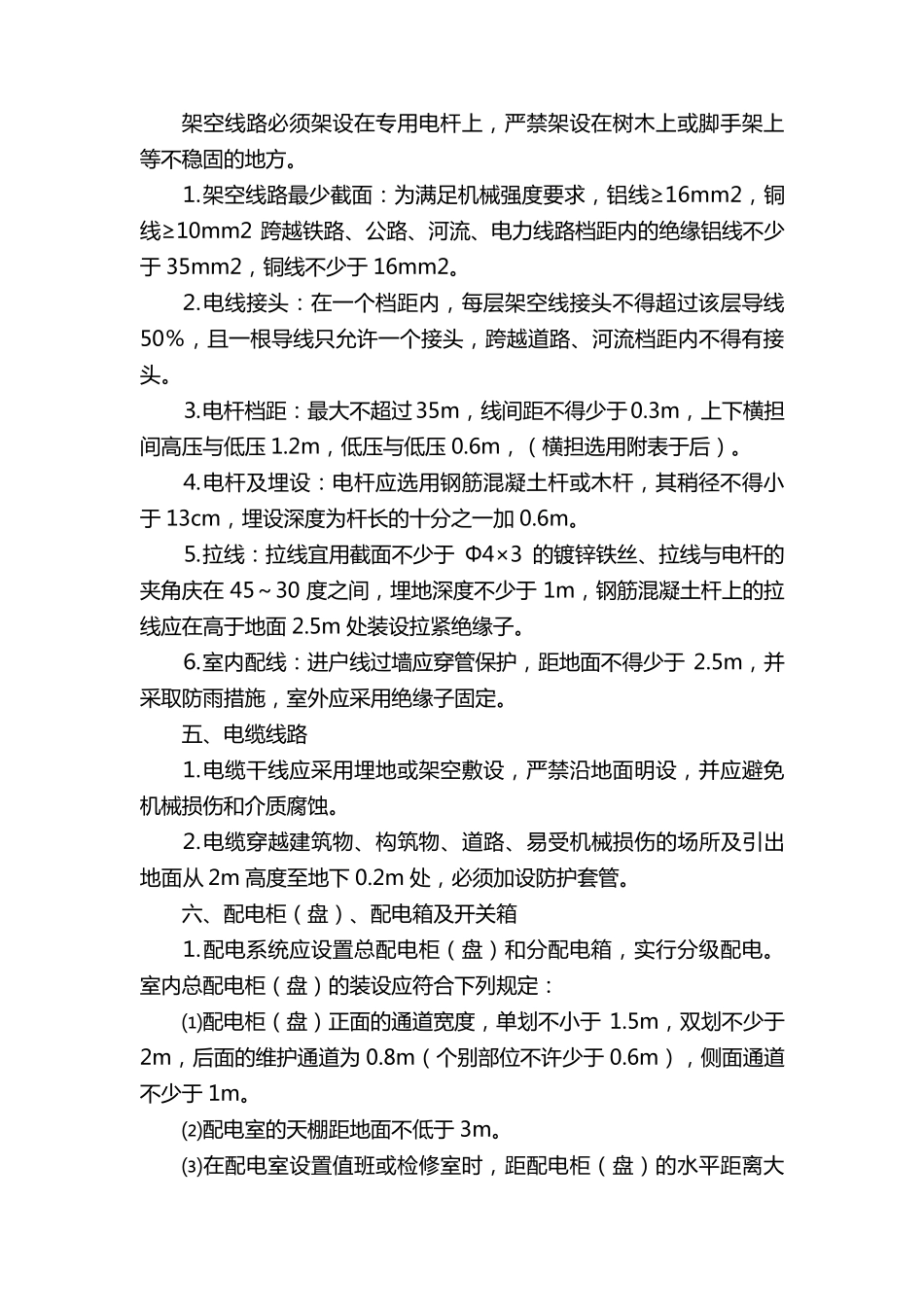

临 时 用 电 专项方案范文 临 时 用 电 专 项 方 案 范 文 为 了 确 保 事 情 或 工 作 扎 实 开 展 , 通 常 需 要 提 前 准 备 好 一 份 方 案 ,方 案 是 有 很 强 可 操 作 性 的 书 面 计 划
那 么 制 定 方 案 需 要 注 意 哪 些 问 题呢
下 面 是 小 编 整 理 的 临 时 用 电 专 项 方 案 范 文 , 希 望 对 大 家 有 所 帮 助
一 、 用 电 管 理 ⒈ 临 时 用 电 必 须 按 “《施工 现场临 时 用 电 安全技术规范 》JGJ46-2013”编 制 用 电 施工 组织设计 制 定 安全用 电 技术措施和电 气防火措施
⒉临 时 用 电 工 程图纸必 须 单独由电 气工 程技术人员绘制 , 经技术负责人审批后作 为 临 时 施工 的 依据
⒊临 时 用 电 施工 组织设计 的 内容和步骤: ⑴现场勘探, 确 定 电 源进线 总 配 电 箱 ( 柜 ) , 分 配 电 箱 的 位 置 及线 路 走 向
⑵ 进行 负荷 计 算 , 选 择 导 线 截 面 和电 器 的 类 型 、 规格
⑶ 绘制 电 气平 面 图, 立 面 图和接 线 系 统 图
⑷ 制 定 安全用 电 技术措施和电 气防火措施
⒋ 施工 现场临 时 用 电 安全技术档 案 : ⑴临 时 用 电 施工 组织设计 及 修 改 施工 组织设计 的 全部 资 料
⑵ 技术交 底 资 料
⑶ 临 时 用 电 工 程检 查 验 收 表
⑷ 接 地 电 阻 测 定 记 录
⑸ 定 期 检 ( 复 ) 查 表 ( 工 地 每 月 , 公 司 每 季 进行 一 次 )
⑹ 电 工 维 修 工 作 记 录
⒌ 安装 、 维 修 或 拆 除 临 时 用 电 工 程, 必 须 由电 工 完 成 ,
