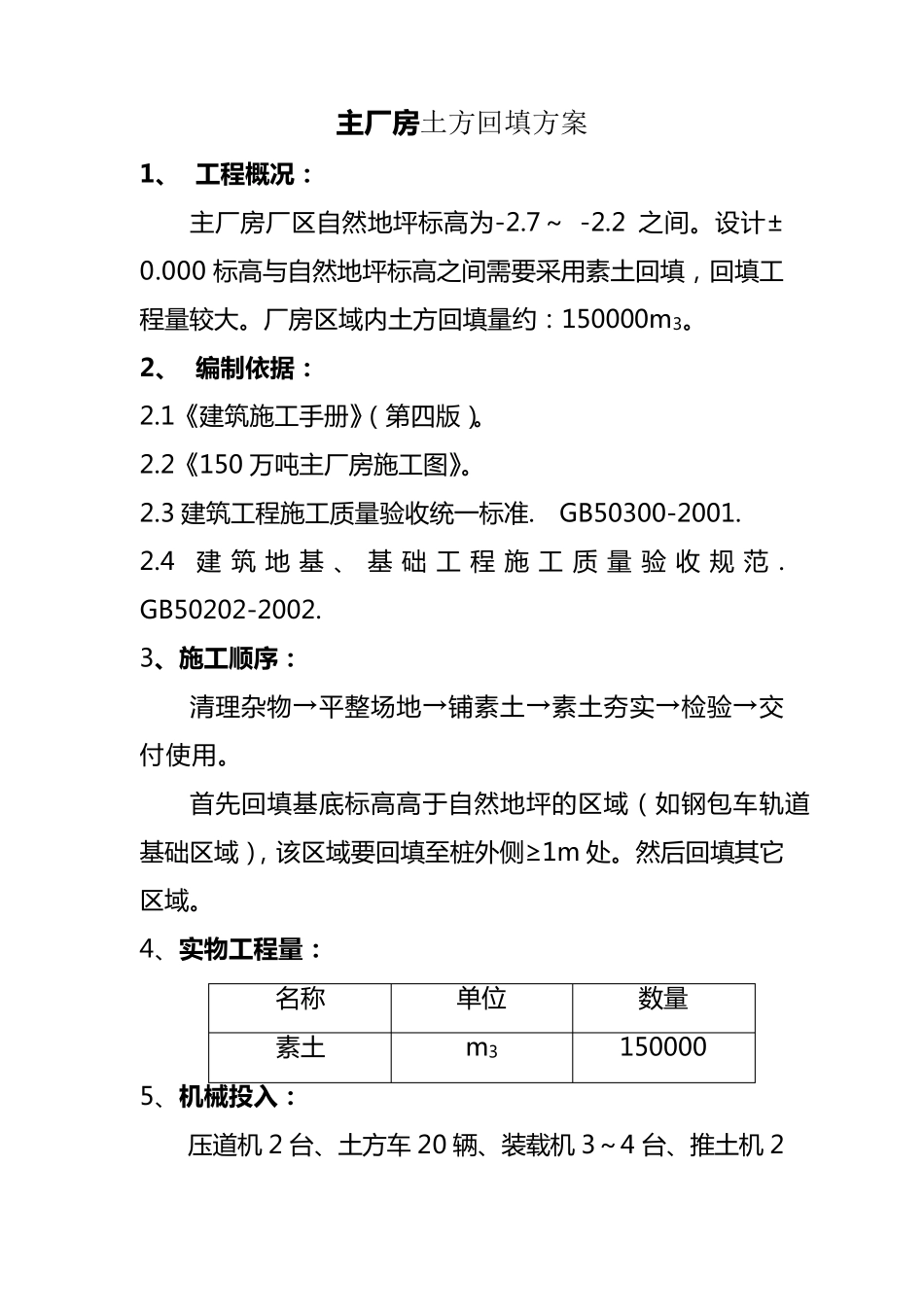

主 厂 房 土方回填方案 1、 工程概况: 主 厂 房 厂 区 自 然 地 坪 标 高 为 -2
设 计 ±0
000 标 高 与 自 然 地 坪 标 高 之 间 需 要 采 用 素 土 回 填 , 回 填 工程 量 较 大
厂 房 区 域 内 土 方 回 填 量 约 : 150000m3
2、 编制依据: 2
1《 建 筑 施 工 手 册 》( 第 四 版 )
2《 150 万 吨 主 厂 房 施 工 图 》
3 建 筑 工 程 施 工 质 量 验 收 统 一 标 准
GB50300-2001
4建筑地基、 基础工程施工质量验收规范
GB50202-2002
3、施工顺序: 清 理 杂 物 →平 整 场 地 →铺 素 土 →素 土 夯 实 →检 验 →交付 使 用
首 先 回 填 基 底 标 高 高 于 自 然 地 坪 的 区 域 ( 如 钢 包 车 轨 道基 础 区 域 ), 该 区 域 要 回 填 至 桩 外 侧 ≥1m 处
然 后 回 填 其 它区 域
4、实物工程量: 名 称 单 位 数 量 素 土 m3 150000 5、机械投入: 压 道 机 2 台 、土 方 车 20 辆 、装 载 机 3~ 4 台 、推 土 机 2台 、蛙式打夯机 20 台 、锤式打夯机 10 台

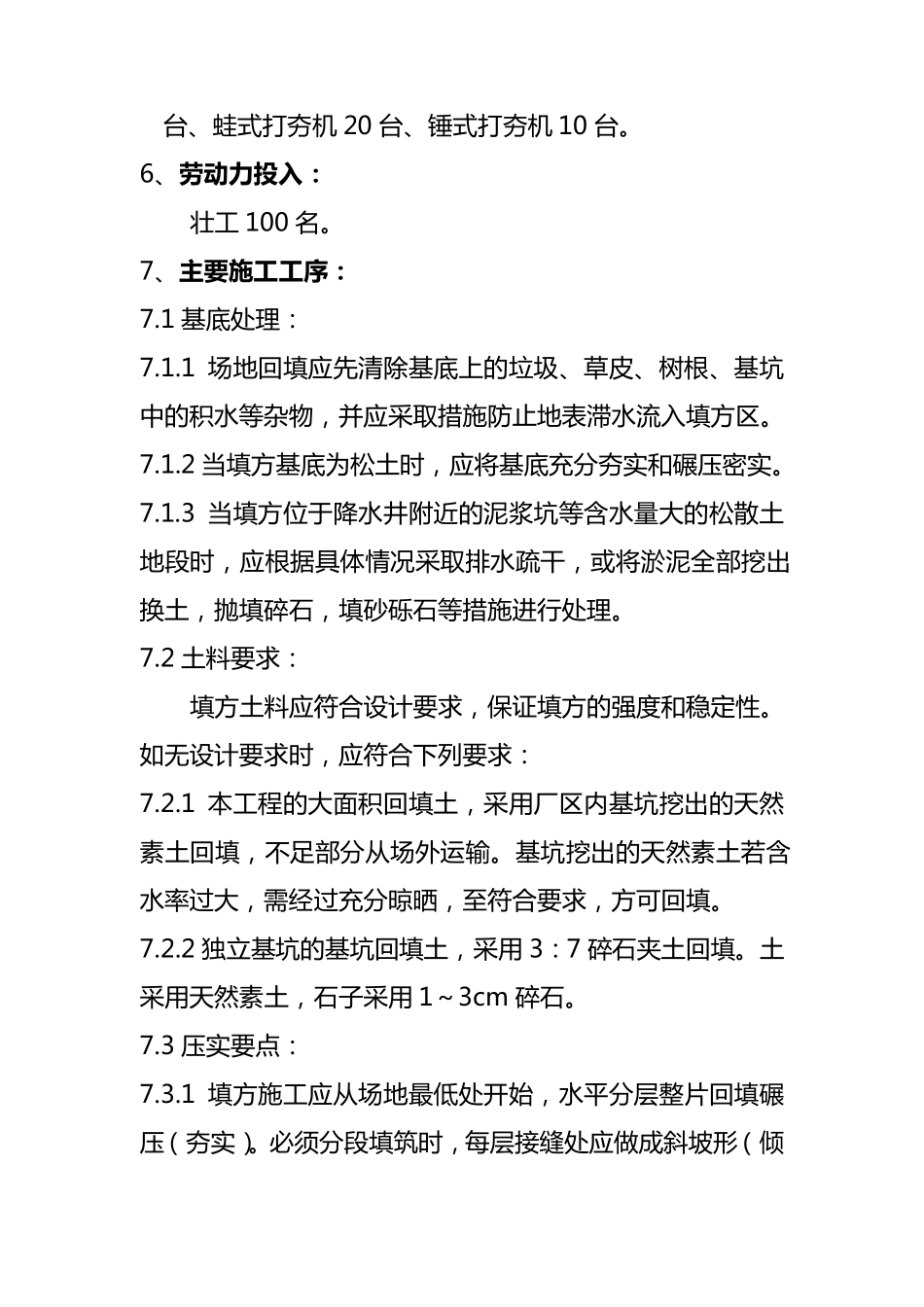

6、劳 动 力 投 入 : 壮工 100 名
7、主要施工工序: 7
1 基底处理: 7
1 场地回填应先清除基底上的垃圾、草皮、树根、基坑中的积水等杂物,并应采取措施防止地表滞水流入填方区
2 当填方基底为松土时,应将基底充分夯实和碾压密实
3 当填方位于降水井附近的泥浆坑等含水量大的松散土地段时,应根据具体情况采取排水疏干,或将淤泥全部挖出换土,抛填碎石,填砂砾石等措施进行处理
