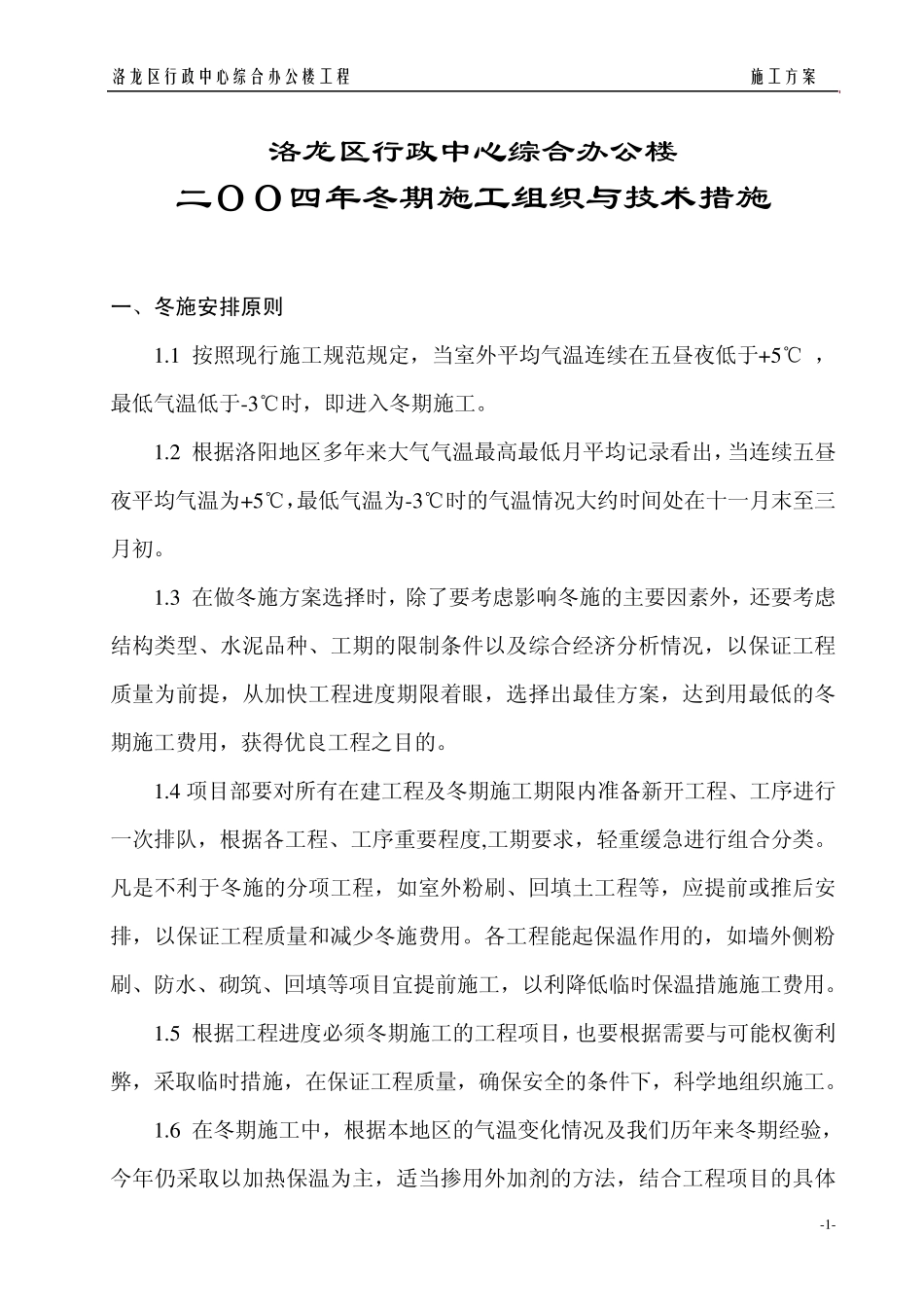

洛龙区行政中心综合办公楼工程 冬季施工组织与技术措施 编制: 审核: 批准: 洛阳市建筑工程公司 1 0 6 项目部 洛龙区行政中心综合办公楼工程 施工方案 -1 - 洛龙区行政中心综合办公楼 二OO四年冬期施工组织与技术措施 一、冬施安排原则: 1
1 按照现行施工规范规定,当室外平均气温连续在五昼夜低于+5 ℃ ,最低气温低于-3 ℃时,即进入冬期施工
2 根据洛阳地区多年来大气气温最高最低月平均记录看出,当连续五昼夜平均气温为+5 ℃,最低气温为-3 ℃时的气温情况大约时间处在十一月末至三月初
3 在做冬施方案选择时,除了要考虑影响冬施的主要因素外,还要考虑结构类型、水泥品种、工期的限制条件以及综合经济分析情况,以保证工程质量为前提,从加快工程进度期限着眼,选择出最佳方案,达到用最低的冬期施工费用,获得优良工程之目的
4 项目部要对所有在建工程及冬期施工期限内准备新开工程、工序进行一次排队,根据各工程、工序重要程度,工期要求,轻重缓急进行组合分类
凡是不利于冬施的分项工程,如室外粉刷、回填土工程等,应提前或推后安排,以保证工程质量和减少冬施费用
各工程能起保温作用的,如墙外侧粉刷、防水、砌筑、回填等项目宜提前施工,以利降低临时保温措施施工费用
5 根据工程进度必须冬期施工的工程项目,也要根据需要与可能权衡利弊,采取临时措施,在保证工程质量,确保安全的条件下,科学地组织施工
6 在冬期施工中,根据本地区的气温变化情况及我们历年来冬期经验,今年仍采取以加热保温为主,适当掺用外加剂的方法,结合工程项目的具体洛龙区行政中心综合办公楼工程 施工方案 -2 - 情况,分别采用或复合使用

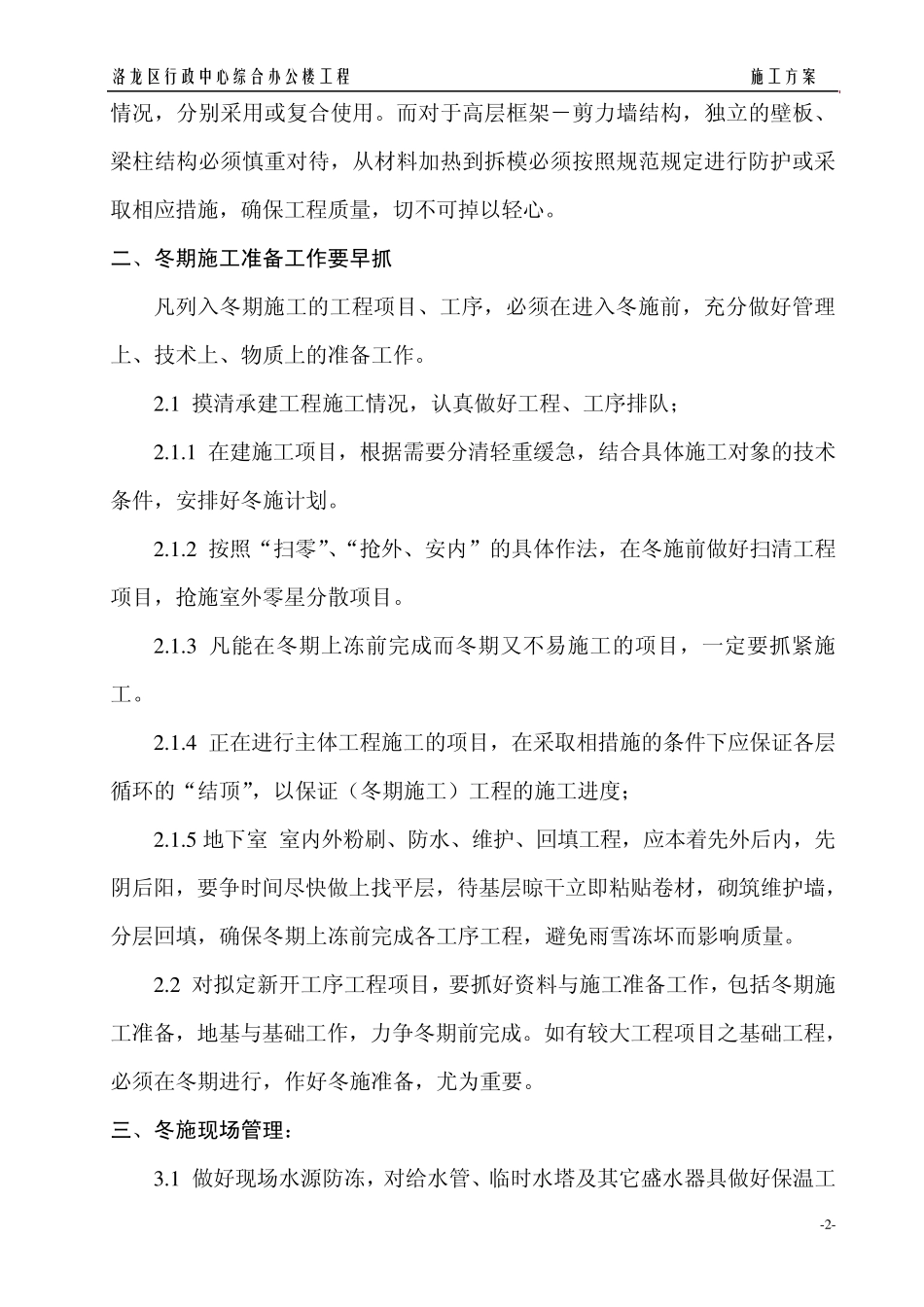

而对于高层框架-剪力墙结构,独立的壁板、梁柱结构必须慎重对待,从材料加热到拆模必须按照规范规定进行防护或采取相应措施,确保工程质量,切不可掉以轻心
