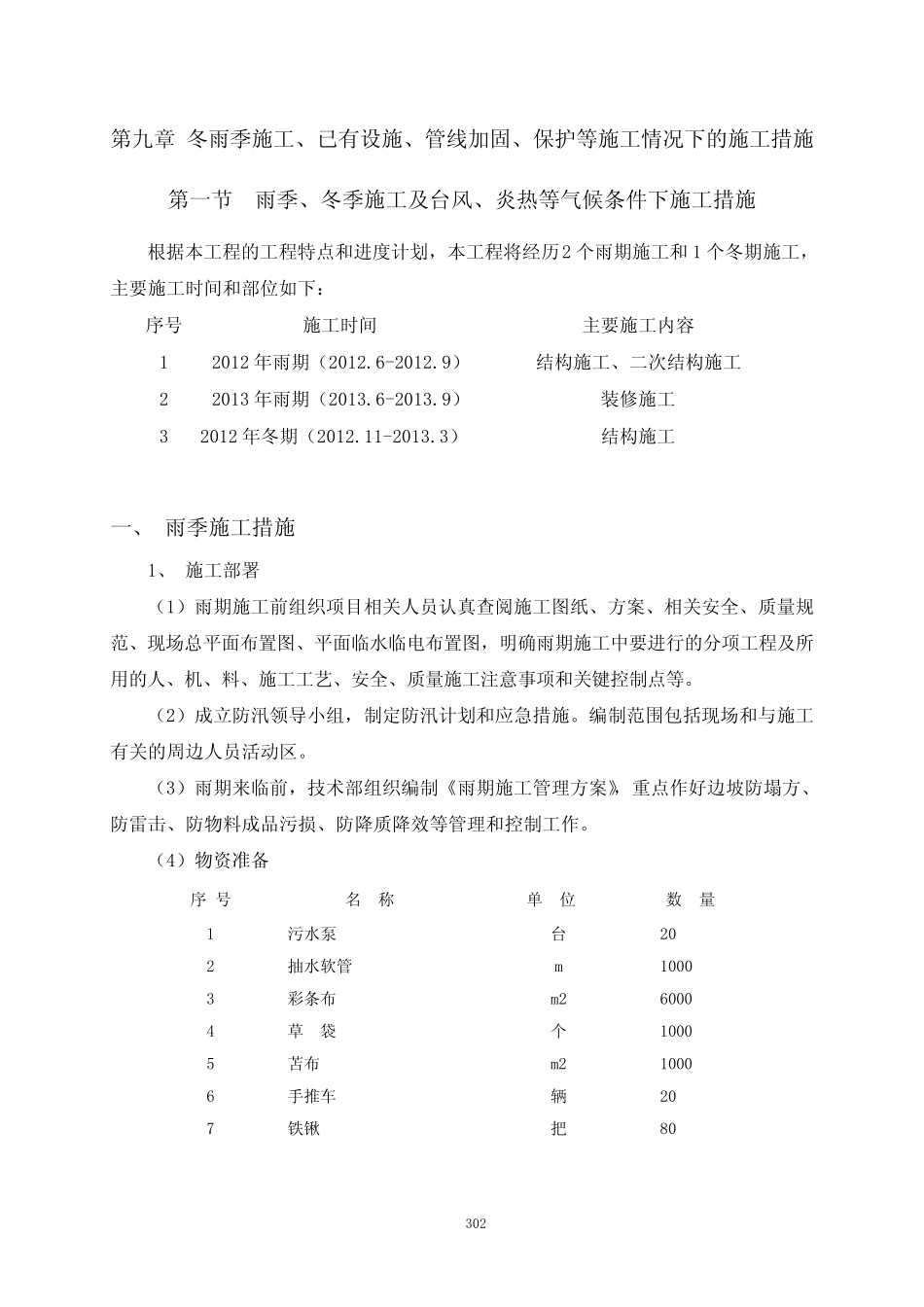

302第九章 冬雨季施工、已有设施、管线加固、保护等施工情况下的施工措施 第一节 雨季、冬季施工及台风、炎热等气候条件下施工措施 根据本工程的工程特点和进度计划,本工程将经历2 个雨期施工和 1 个冬期施工,主要施工时间和部位如下: 序号 施工时间 主要施工内容 1 2012 年雨期(2012
6-2012
9)结构施工、二次结构施工 2 2013 年雨期(2013

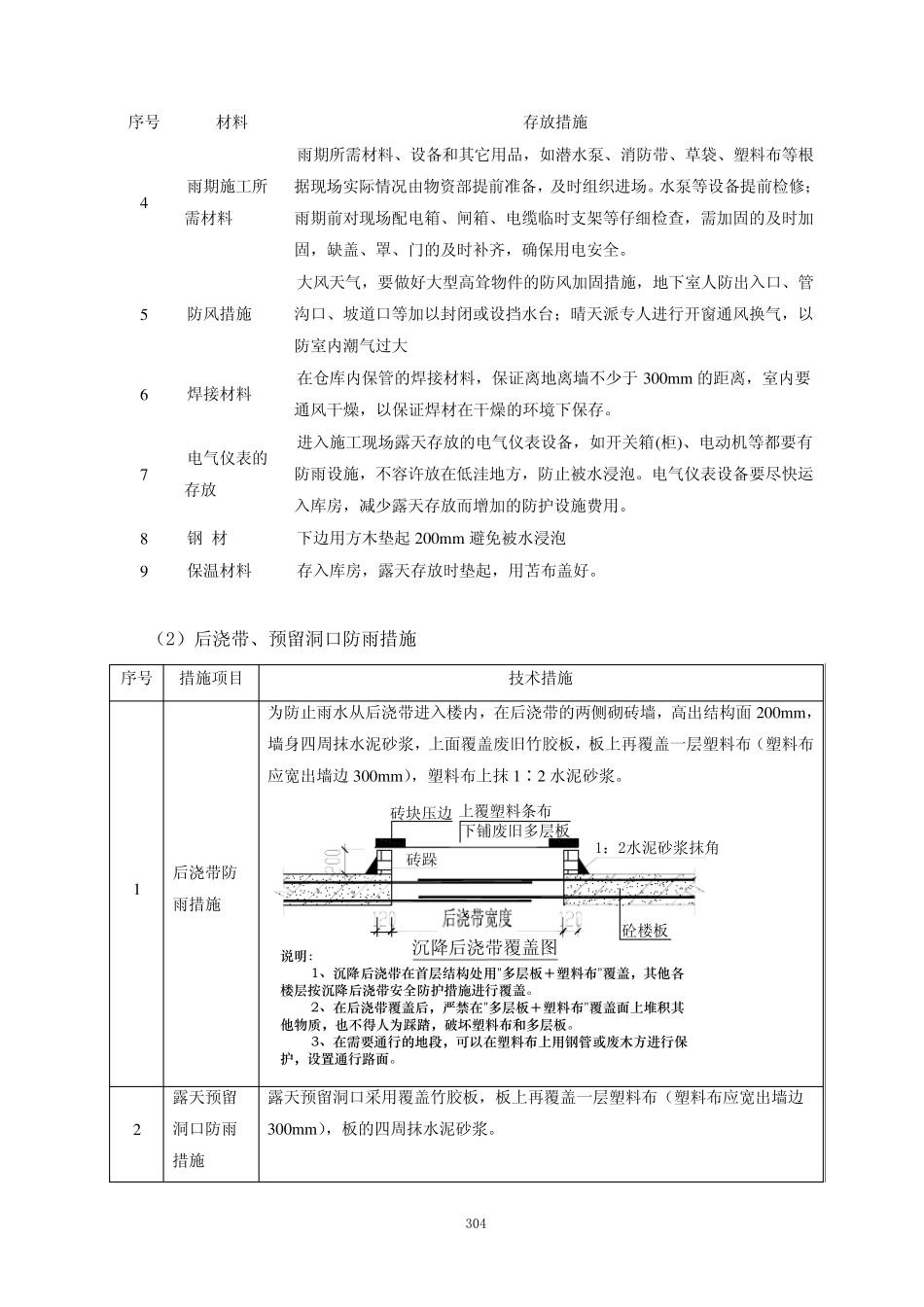

6-2013
9)装修施工 3 2012 年冬期(2012
11-2013
3) 结构施工 一、 雨季施工措施 1、 施工部署 (1)雨期施工前组织项目相关人员认真查阅施工图纸、方案、相关安全、质量规范、现场总平面布置图、平面临水临电布置图,明确雨期施工中要进行的分项工程及所用的人、机、料、施工工艺、安全、质量施工注意事项和关键控制点等
(2)成立防汛领导小组,制定防汛计划和应急措施
编制范围包括现场和与施工有关的周边人员活动区
(3)雨期来临前,技术部组织编制《雨期施工管理方案》,重点作好边坡防塌方、防雷击、防物料成品污损 、防降 质降 效 等管理和控制工作

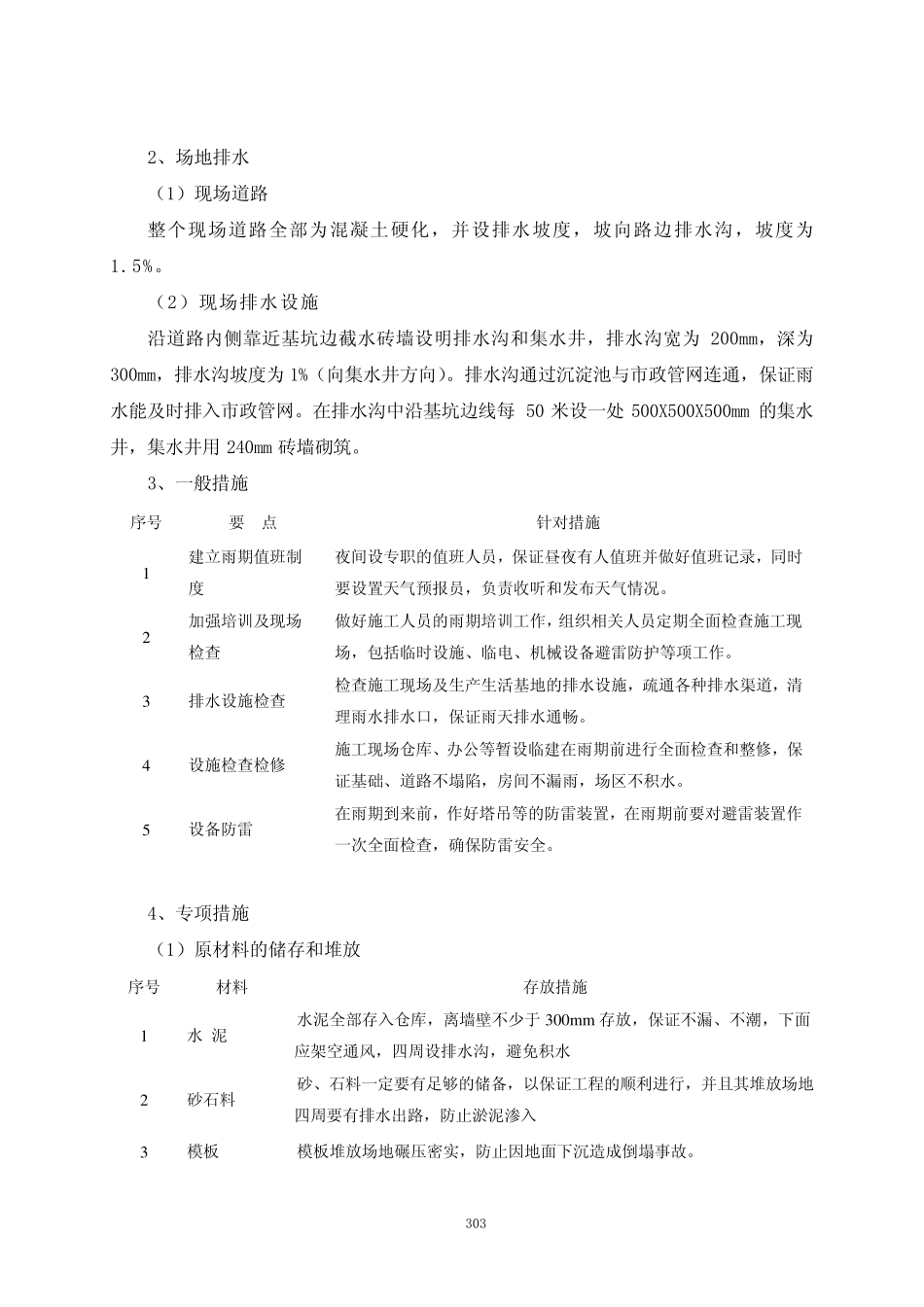

(4)物资 准 备 序 号 名 称 单 位 数 量 1 污水泵 台 20 2 抽 水软 管 m 1000 3 彩 条布 m2 6000 4 草 袋 个 1000 5 苫 布 m2 1000 6 手 推 车 辆 20 7 铁 锹 把 80 303 2、场地排水 (1)现场道路 整个现场道路全部为混凝土硬化,并设排水坡度,坡向路边排水沟,坡度为1
(2)现场排水设施 沿道路内侧靠近基坑边截水砖墙设明排水沟和集水井,排水沟宽为 200mm,深为300mm,排水沟坡度为 1%(向集水井方向)
排水沟通过沉淀池与市政管网连通,保证雨水能及时排入市政管网
在排水沟中沿基坑边线每 50 米设一处 500X500X500mm 的集水井,集水井用 240mm
