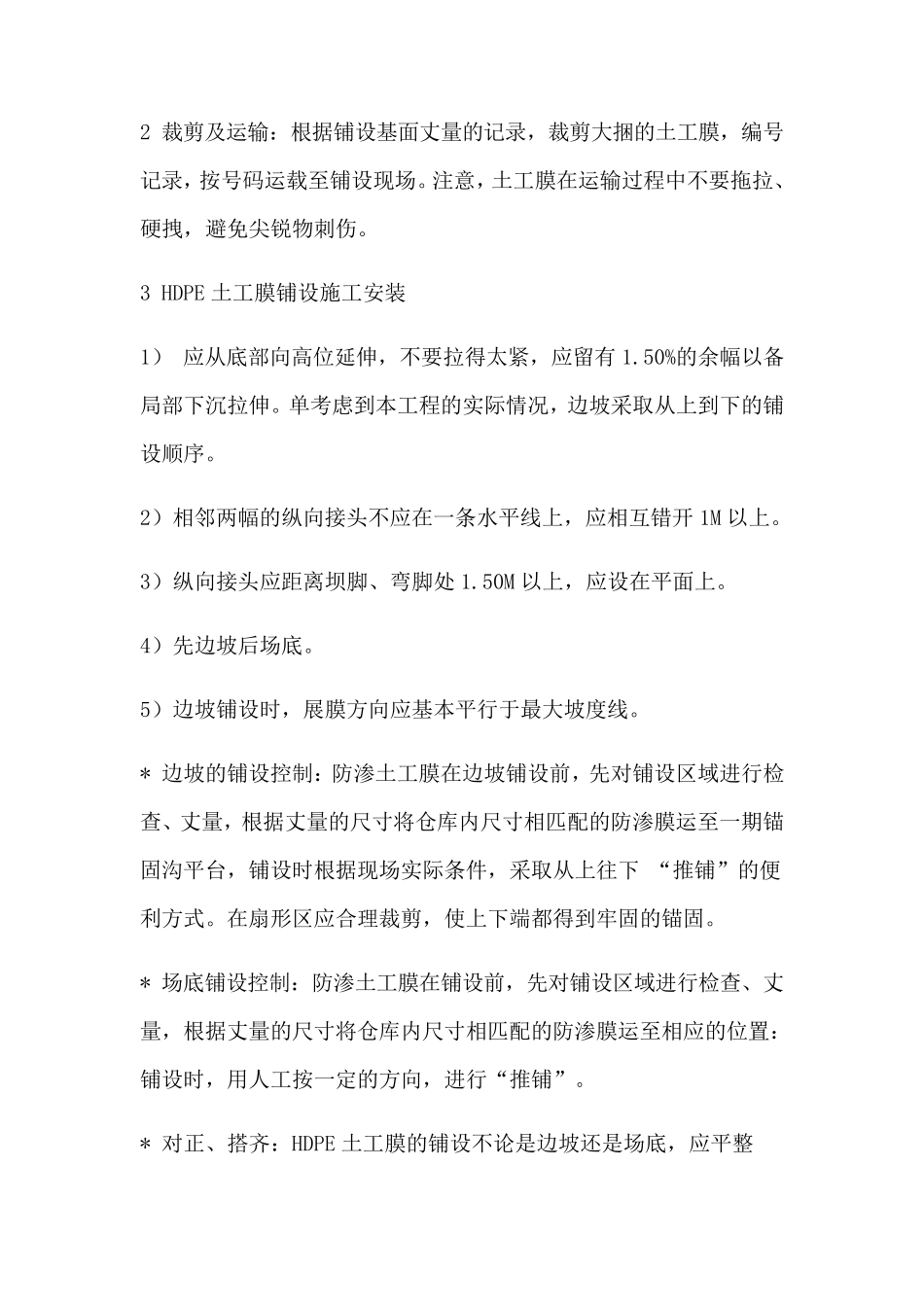

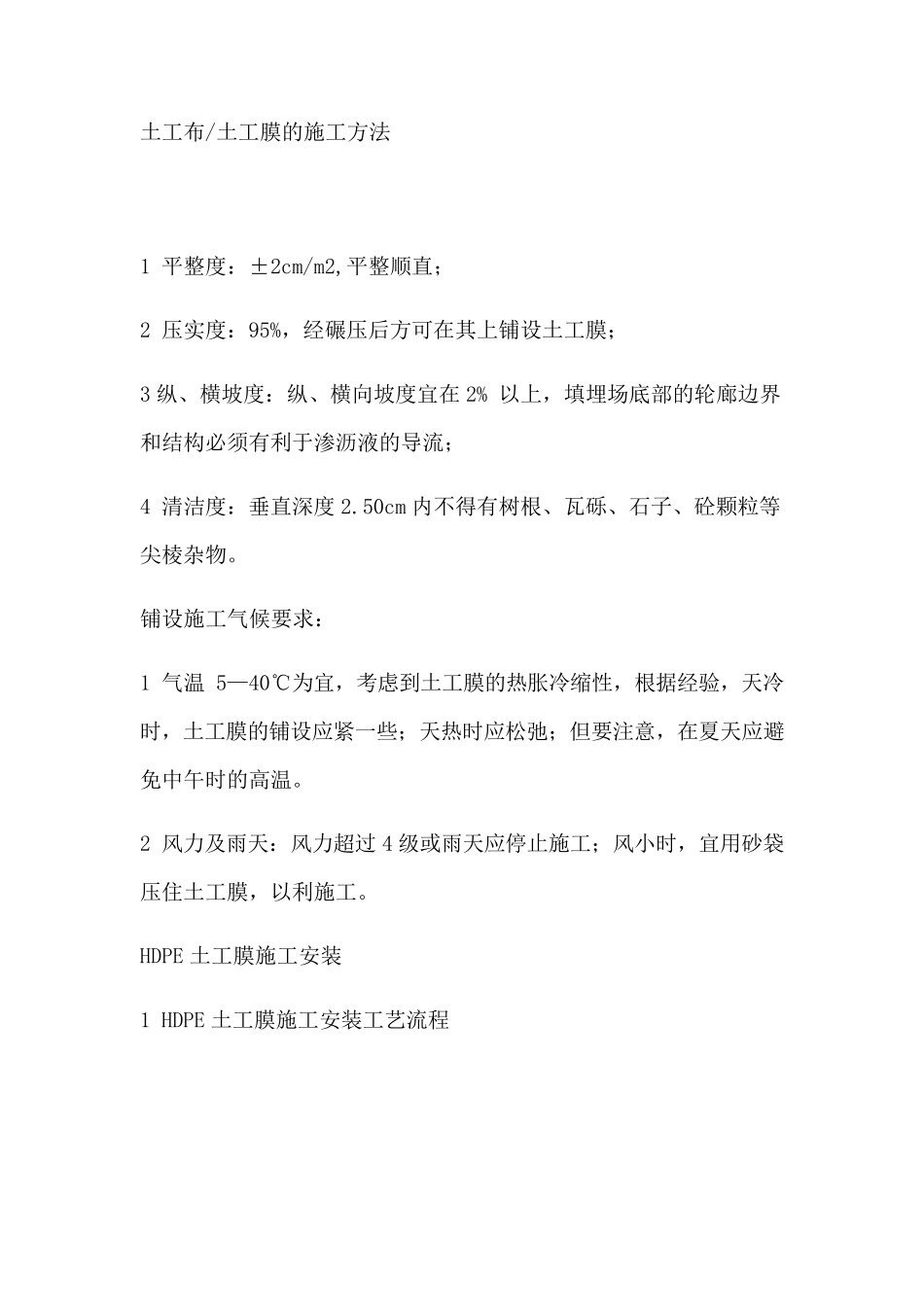

土工布/土工膜的施工方法 1 平整度:±2cm/m2,平整顺直; 2 压实度:95%,经碾压后方可在其上铺设土工膜; 3 纵、横坡度:纵、横向坡度宜在 2% 以上,填埋场底部的轮廊边界和结构必须有利于渗沥液的导流; 4 清洁度:垂直深度2
50cm 内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物
铺设施工气候要求: 1 气温 5—40℃为宜,考虑到土工膜的热胀冷缩性,根据经验,天冷时,土工膜的铺设应紧一些;天热时应松弛;但要注意,在夏天应避免中午时的高温
2 风力及雨天:风力超过 4 级或雨天应停止施工;风小时,宜用砂袋压住土工膜,以利施工
HDPE 土工膜施工安装 1 HDPE 土工膜施工安装工艺流程 2 裁 剪 及 运 输 : 根 据 铺 设 基 面 丈 量 的 记 录 , 裁 剪 大 捆 的 土 工 膜 , 编 号记 录 , 按 号 码 运 载 至 铺 设 现 场
注 意 , 土 工 膜 在 运 输 过 程 中 不 要 拖 拉 、硬 拽 , 避 免 尖 锐 物 刺 伤
3 HDPE 土 工 膜 铺 设 施 工 安 装 1) 应 从 底 部 向 高 位 延 伸 , 不 要 拉 得 太 紧 , 应 留 有 1
50%的 余 幅 以 备局 部 下 沉 拉 伸
单 考 虑 到 本 工 程 的 实 际 情 况 , 边 坡 采 取 从 上 到 下 的 铺设 顺 序
2) 相 邻 两 幅 的 纵 向 接 头 不 应 在 一 条 水 平 线 上 , 应 相 互 错 开 1M 以 上
3) 纵 向 接 头 应 距 离 坝 脚 、 弯 脚 处 1
50M 以 上 , 应 设 在 平 面 上
4) 先 边 坡 后 场 底
5) 边 坡 铺 设 时 , 展 膜 方 向 应 基 本 平 行 于 最 大 坡 度 线

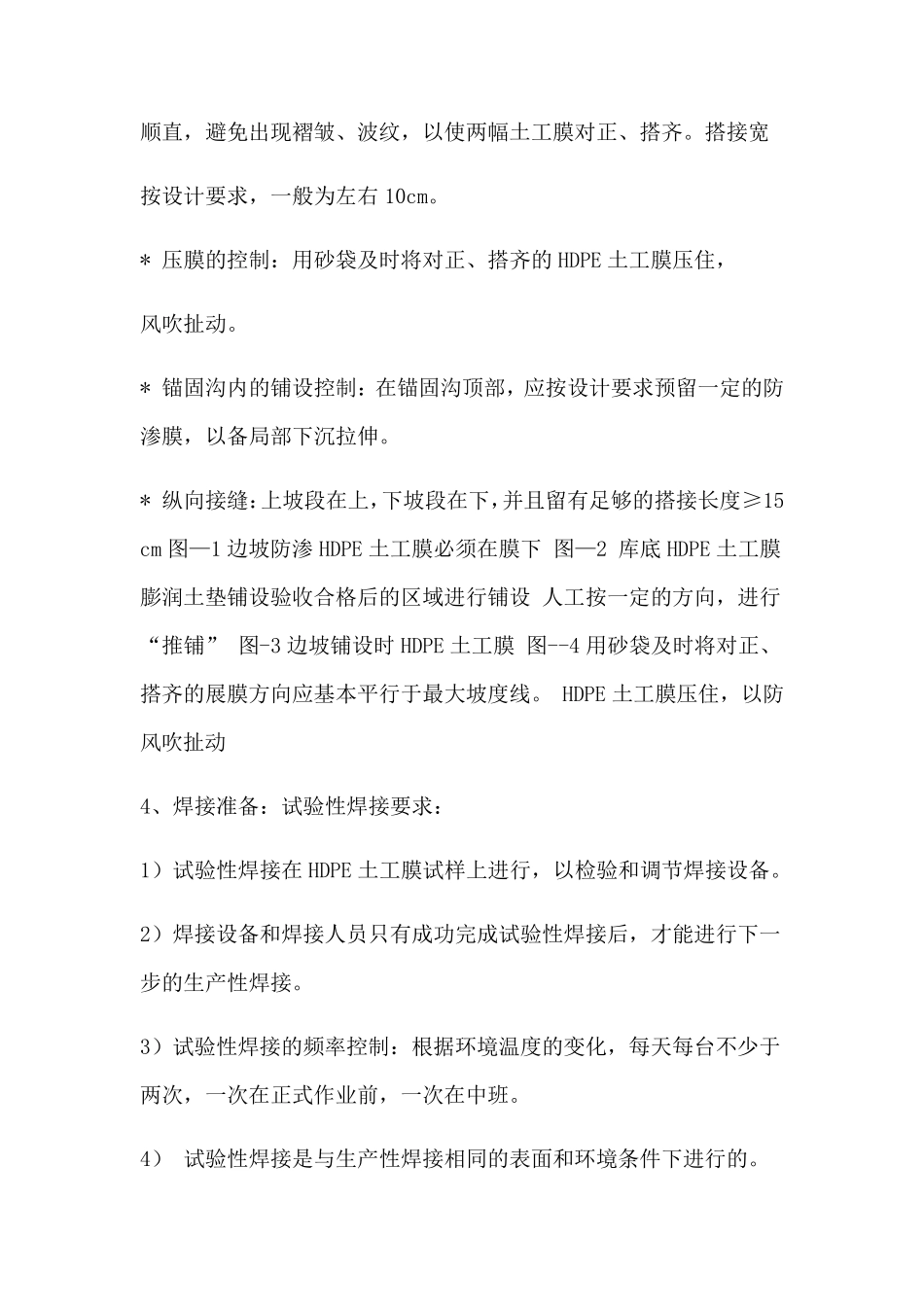

* 边 坡 的 铺 设 控 制 : 防 渗 土
