1 土方路基开挖 A. 施工方法 a
恢复定线,放出边线桩,对不同路段采取不同的施工方法
对较短的路堑采用横挖方法,路堑深度不大时,一次挖到设计标高;路堑深度较大时,分成几个台阶进行开挖
对较长的路堑采用纵挖法,其路堑宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采用通道式纵挖法开挖
对超长路堑,采用分段纵挖法开挖
路基土方开挖采用机械化施工方法:土方运距在 100m 左右,选用推土机挖运;运距在 500m 以内,使用拖式铲运机挖运;运距在 1km 以内,采用自行式大型铲运机挖运;大体积的土方远运,宜用挖装机配合自卸汽车施工
路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行
对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定
路槽达到设计标高后,用平地机整平,刮出路拱,并预留压实量,最后用压路压实,检查压实度

B. 工艺流程框图 C
主要机械设备:推土机,铲运机,挖土机,装载机,平地机,压路机,自卸汽车
2 石方路基爆破开挖 A. 施工方法 a
恢复路基中线,放出边线,钉牢边桩
根据地形,地质及挖深选择适宜的开挖爆破方法,制订爆破方案,作出爆破施工组织设计,报有关部门审批
用推土机整修施工便道,清理表层覆盖土及危石
在地面上准确放出炮眼(井)位置,竖立标牌,标明孔井号,深度,装药量
路基放样 地表清理 土方挖运 边坡修理 排 水 排水系统施工 击实标准试验 路槽平整压实 压实度检查 复 测 e

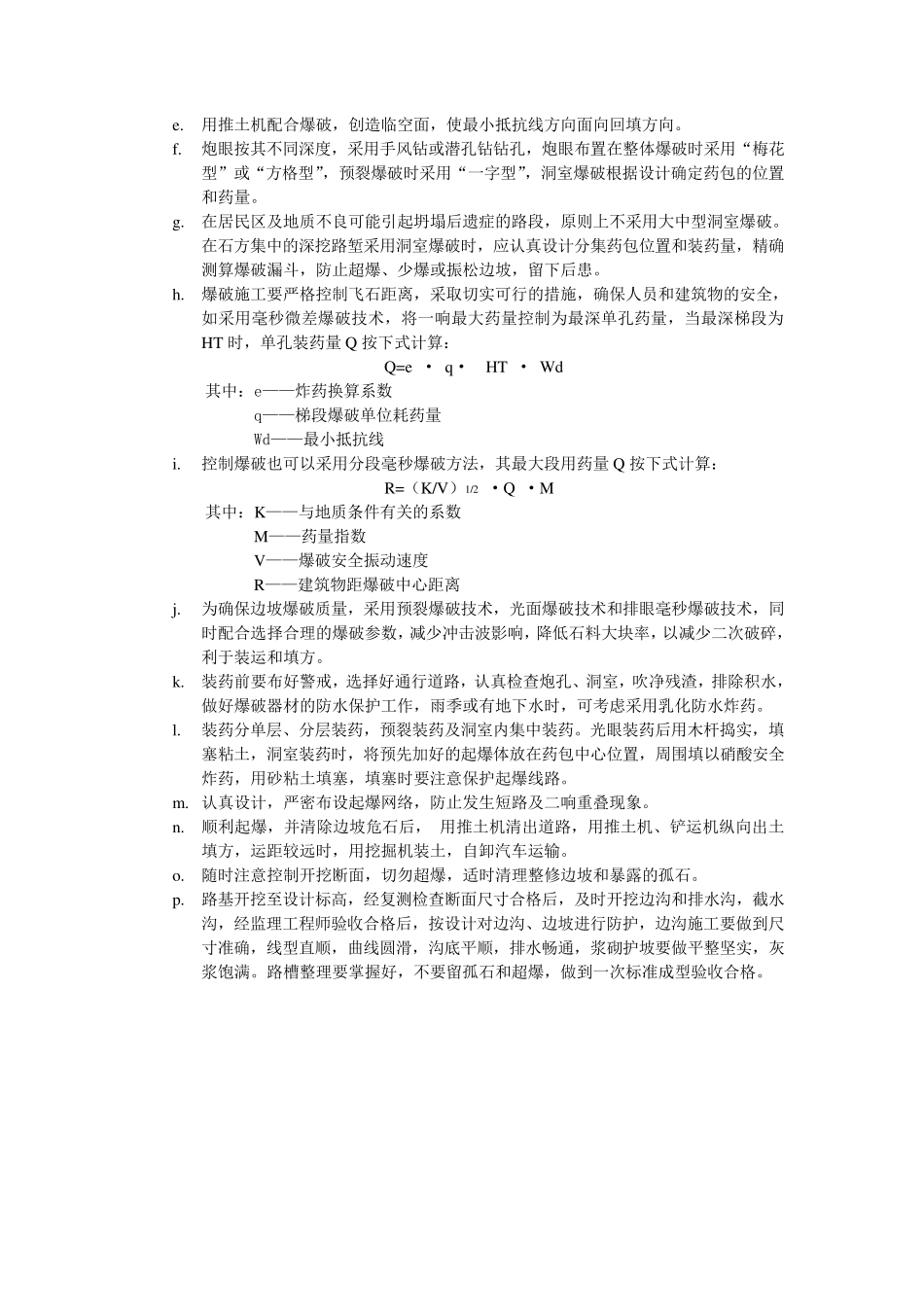

用 推 土 机 配 合 爆 破 , 创 造 临 空 面 , 使 最 小 抵 抗 线 方 向 面 向 回
