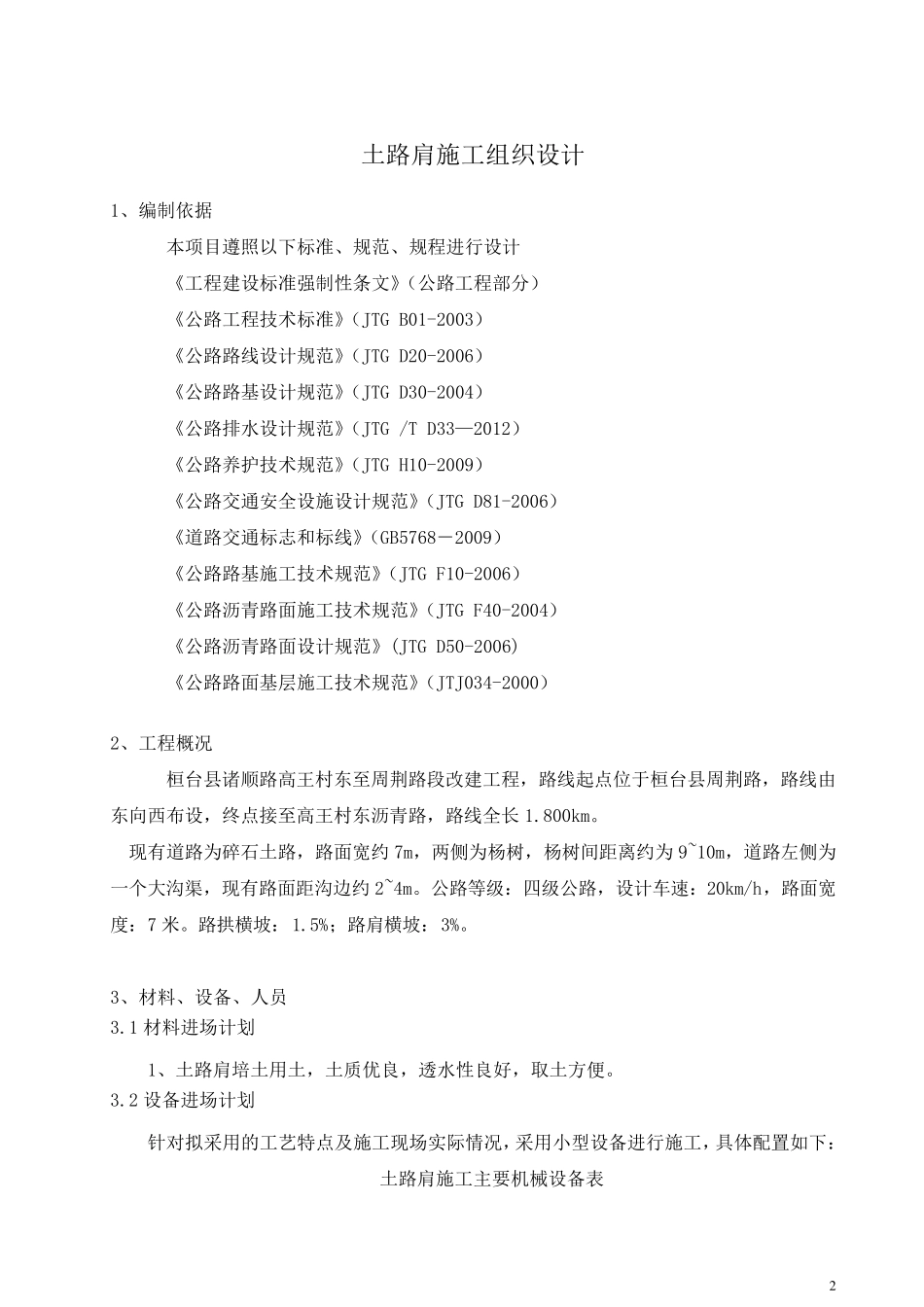

桓台县诸顺路改造工程 土路肩 施工方案 编制:_ _ _ _ _ _ _ _ _ _ _ 审核:_ _ _ _ _ _ _ _ _ _ _ 山东九强路桥有限公司 桓台县诸顺路改造工程项目部 2 土路肩施工组织设计 1、编制依据 本项目遵照以下标准、规范、规程进行设计 《工程建设标准强制性条文》(公路工程部分) 《公路工程技术标准》(JTG B01-2003) 《公路路线设计规范》(JTG D20-2006) 《公路路基设计规范》(JTG D30-2004) 《公路排水设计规范》(JTG /T D33—2012) 《公路养护技术规范》(JTG H10-2009) 《公路交通安全设施设计规范》(JTG D81-2006) 《道路交通标志和标线》(GB5768-2009) 《公路路基施工技术规范》(JTG F10-2006) 《公路沥青路面施工技术规范》(JTG F40-2004) 《公路沥青路面设计规范》(JTG D50-2006) 《公路路面基层施工技术规范》(JTJ034-2000) 2、工程概况 桓台县诸顺路高王村东至周荆路段改建工程,路线起点位于桓台县周荆路,路线由东向西布设,终点接至高王村东沥青路,路线全长 1.800km。 现有道路为碎石土路,路面宽约 7m,两侧为杨树,杨树间距离约为 9~10m,道路左侧为一个大沟渠,现有路面距沟边约 2~4m。公路等级:四级公路,设计车速:20km/h,路面宽度:7 米。路拱横坡:1.5%;路肩横坡:3%。 3、材料、设备、人员 3.1 材料进场计划 1、土路肩培土用土,土质优良,透水性良好,取土方便。 3.2 设备进场计划 针对拟采用的工艺特点及施工现场实际情况,采用小型设备进行施工,具体配置如下: 土路肩施工主要机 械 设备表 3 序号 设备名称 设备型号 数量 使用状况 备注 1 运输车 3 良好 2 手推车 10 良好 3 打夯机 6 良好 3.3 人员进场计划 作业队计划投入总施工人员30 人,运输组15 人,现场培土安装人员15,根据施工需要,分班连续施工。 施工人员目前已经全部进场,满足施工所需人数,施工过程中根据工程进度如临时需增加人员,机械设备可及时进行补充。 4、施工进度安排 土路肩同底基层同步施工,挖方矩形边沟段待边沟及中面层施工完毕后开始施工。根据项目总体施工进度计划,右幅部分计划2011 年 9 月-2012 年 5 月完成,左幅部分计划2012 年 5 月-2013 年 4 月(包括冬休期)。项目部将合理调配资源,精心组织、精心施工,保证按合同工期要求,保质保量完成施工任务。 5 施工技术方案 5.1 施工准备 A、施工...
