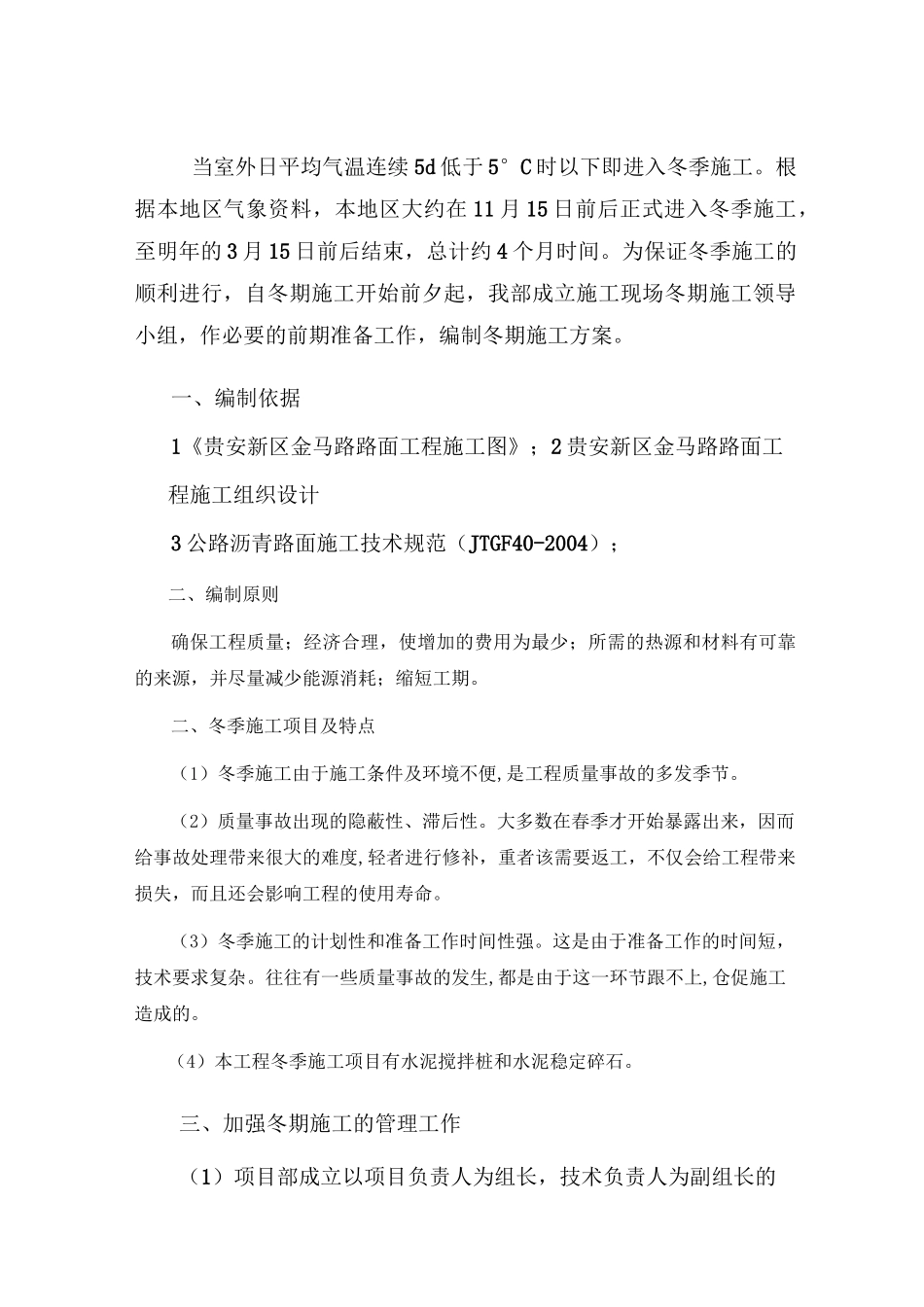

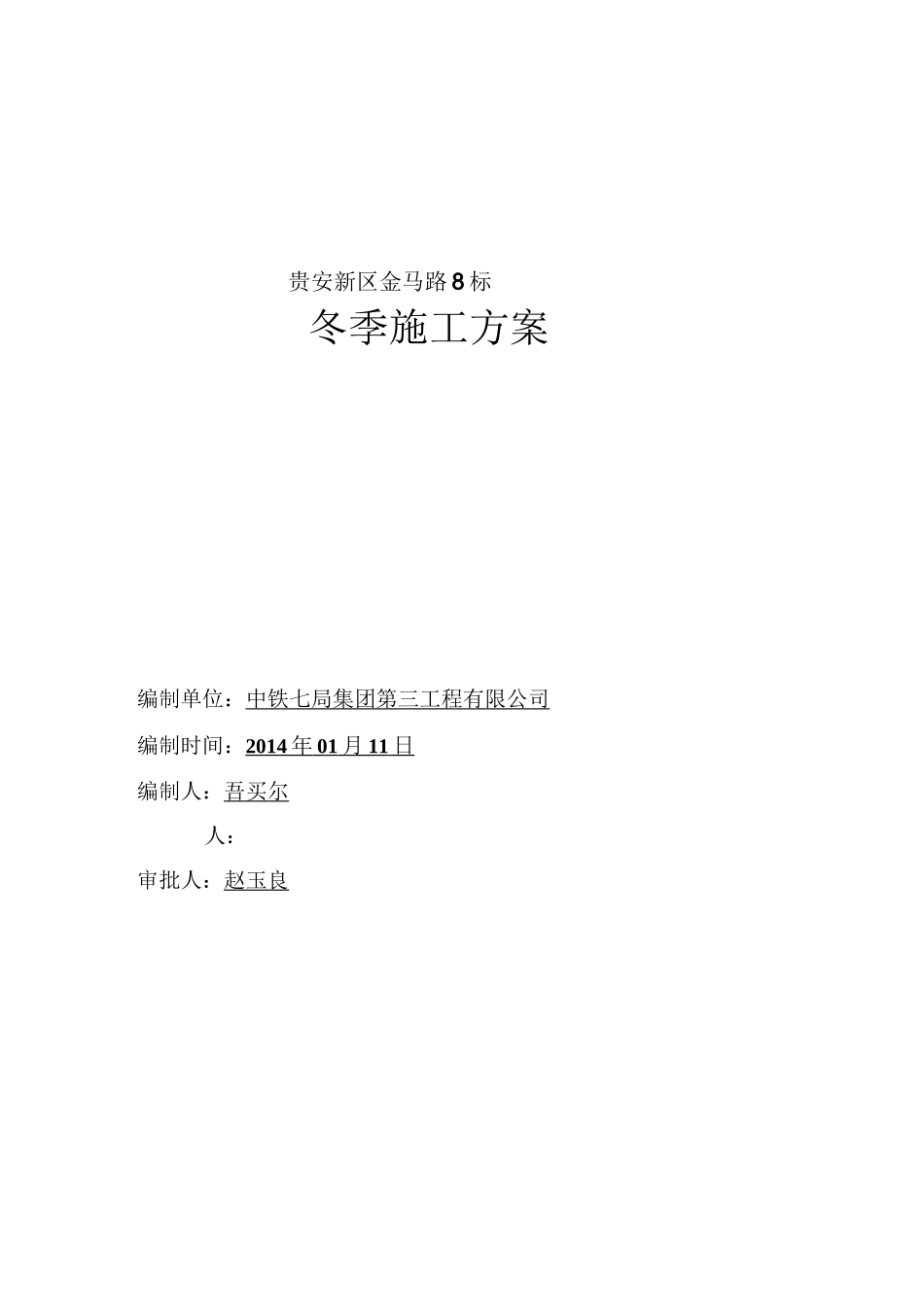

贵安新区金马路 8 标冬季施工方案编制单位:中铁七局集团第三工程有限公司编制时间:2014 年 01 月 11 日 编制人:吾买尔人:审批人:赵玉良当室外日平均气温连续 5d 低于 5°C 时以下即进入冬季施工
根据本地区气象资料,本地区大约在 11 月 15 日前后正式进入冬季施工,至明年的 3 月 15 日前后结束,总计约 4 个月时间
为保证冬季施工的顺利进行,自冬期施工开始前夕起,我部成立施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案
一、编制依据1《贵安新区金马路路面工程施工图》;2 贵安新区金马路路面工程施工组织设计3 公路沥青路面施工技术规范(JTGF40-2004);二、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;缩短工期
二、冬季施工项目及特点(1)冬季施工由于施工条件及环境不便,是工程质量事故的多发季节
(2)质量事故出现的隐蔽性、滞后性
大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者该需要返工,不仅会给工程带来损失,而且还会影响工程的使用寿命
(3)冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
(4)本工程冬季施工项目有水泥搅拌桩和水泥稳定碎石

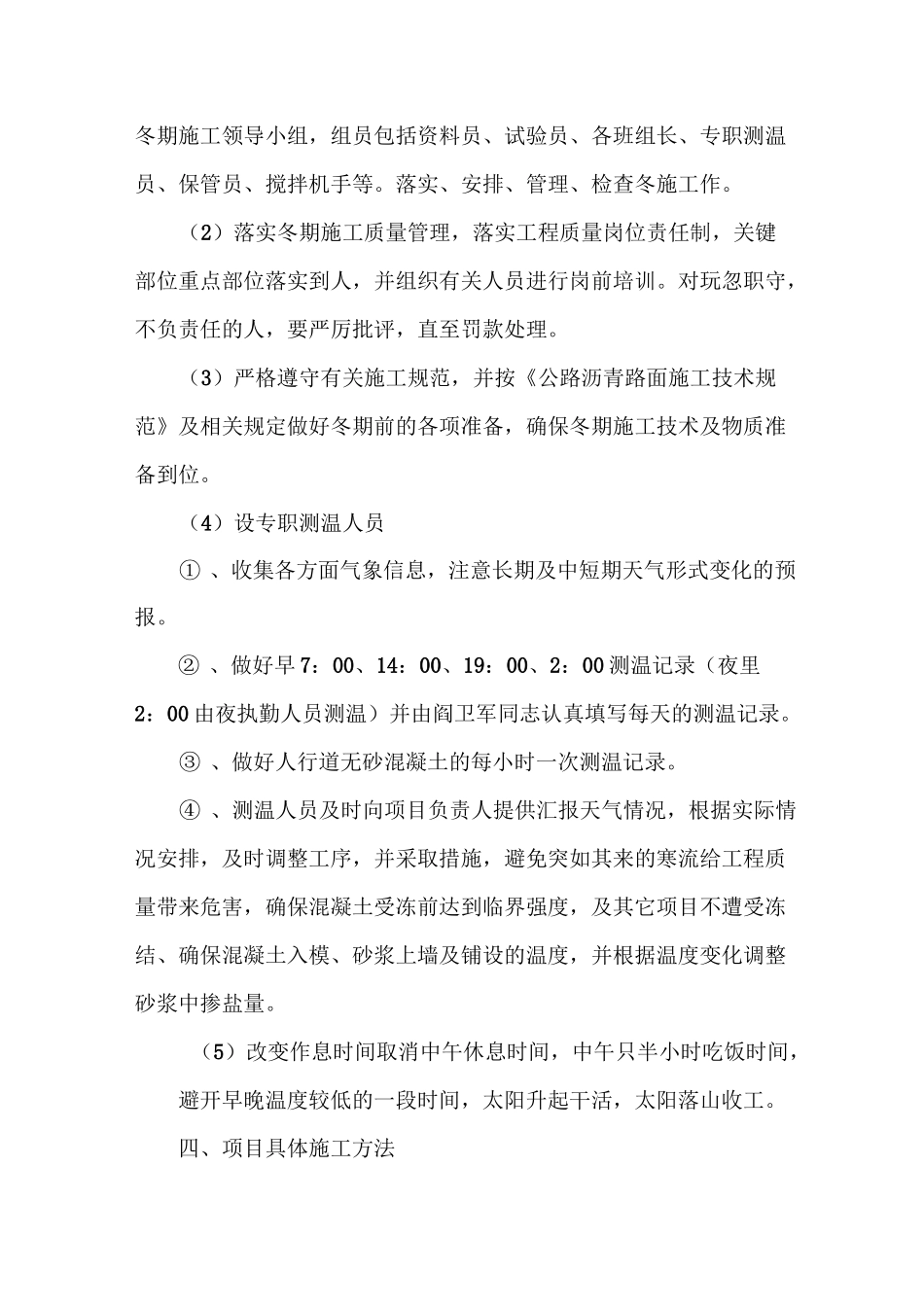

三、加强冬期施工的管理工作(1)项目部成立以项目负责人为组长,技术负责人为副组长的冬期施工领导小组,组员包括资料员、试验员、各班组长、专职测温员、保管员、搅拌机手等
落实、安排、管理、检查冬施工作
(2)落实冬期施工质量管理,落实工程质量岗位责任制,关键部位重点部位落实到人,并组织有关人员进行岗前培训
对玩忽职守,不负责任的人,要严厉批评,直至罚款处理
(3)严格遵守有关施工规范,并按《公路沥青路面施工技术规范》
