下载后可任意编辑质量监理工作计划范例与质量管理 2024 年工作计划汇编质量监理工作计划范例一、质量方面:放在施工过程中的工序质量控制,实行原材料使用许可证制度和工序交接制度,要最大限度的杜绝质量隐患和质量事故
二、进度方面:在抓好质量监理的前提下,还要抓好进度监理,由于建设单位工期要求很紧,我监理组仔细审核施工单位的总进度计划和月进度计划使之真正起到指导施工的作用
具体监理工作计划如下:1、—0
08 处梁砖胎膜砌筑、粉饰及土方回填(20xx
28~20xx
在这 3 天内我们重点控制:砖胎膜砌筑及粉饰质量,回填土时控制回填土质量、密实度和夯实对砖胎膜的影响
要求施工单位尽量利用早晚时间进行回填土,压缩时间
08 处~~—0
58 处梁板垫层浇筑,钢筋绑扎、钢筋验收及浇筑砼(20xx
1~~20xx
在这 3 天内我们重点控制:①梁、板垫层标高,浇筑砼质量
②钢筋绑扎时检查钢筋质保资料、复试报告、钢筋型号、间距、长度、锚固长度及弯曲、搭接长度、焊接长度等控制要点
③钢筋验收时要督促施工单位实行“三检”制度,我监理组平常巡查,发现问题及时通知施工单位处理,最大限度的杜绝返工处理,延缓工期
④浇筑基础砼时,我监理组实行旁站监理,控制砼浇筑质量,并及时督促砼养护
⑤督促施工单位根据计划抢工期
3、一层梁、板、柱钢筋绑扎,模板安装及验收,砼浇筑
4~~20xx

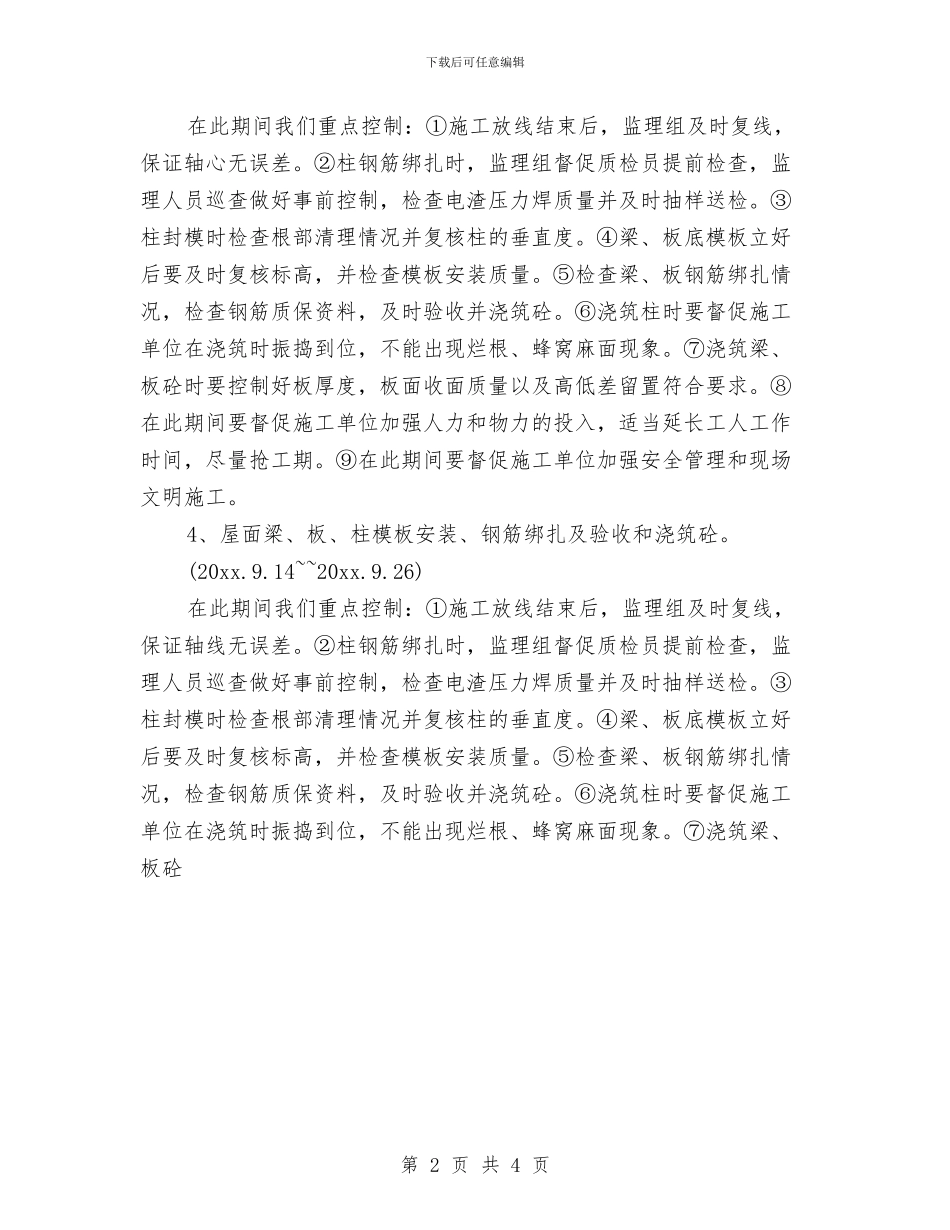

13)第 1 页 共 4 页下载后可任意编辑在此期间我们重点控制:①施工放线结束后,监理组及时复线,保证轴心无误差
②柱钢筋绑扎时,监理组督促质检员提前检查,监理人员巡查做好事前控制,检查电渣压力焊质量并及时抽样送检
③柱封模时检查根部清理情况并复核柱的垂直度
④梁、板底模板立好后要及时复核标高,并检查模板安装质量
⑤检查梁、板钢筋绑扎情况,检查钢筋质保资料,及时
