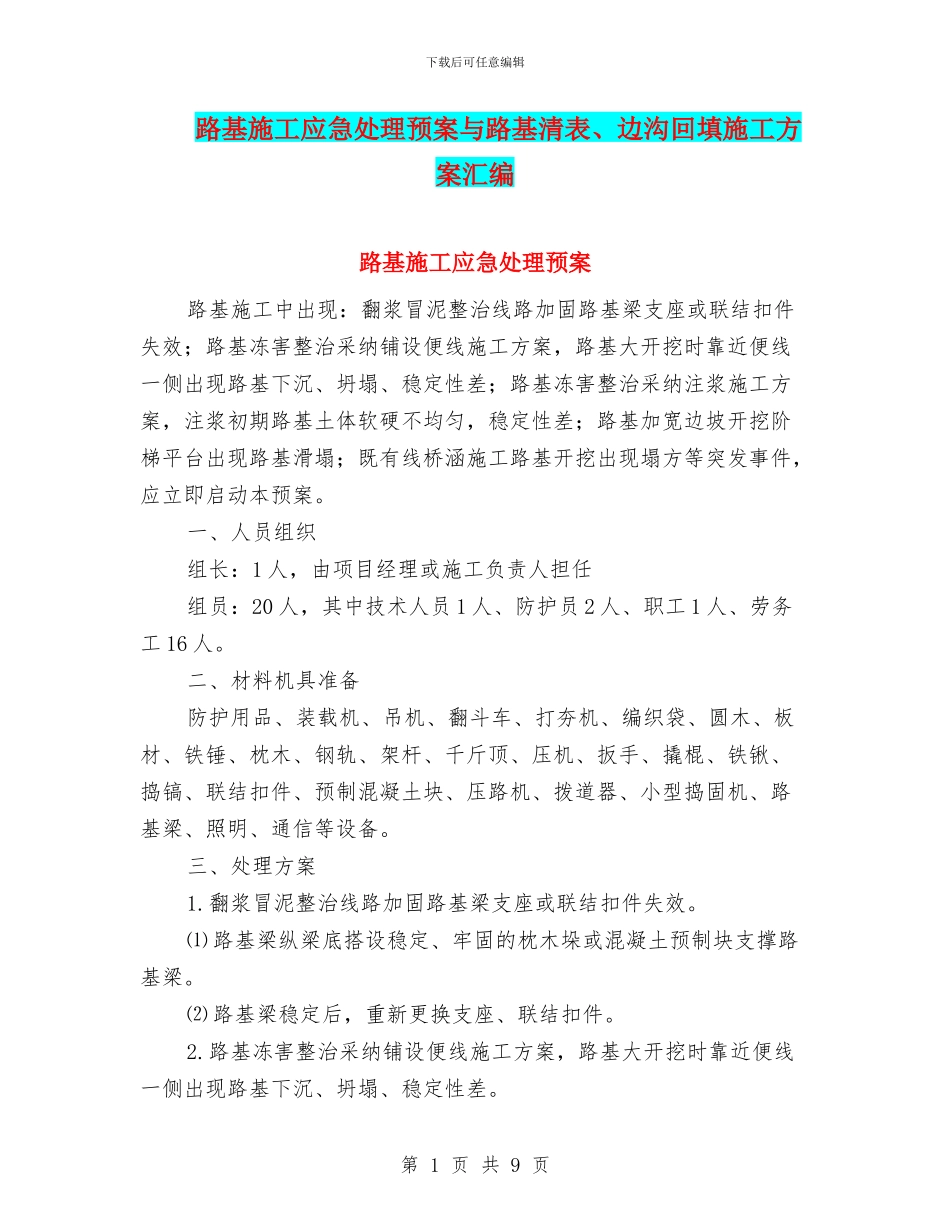

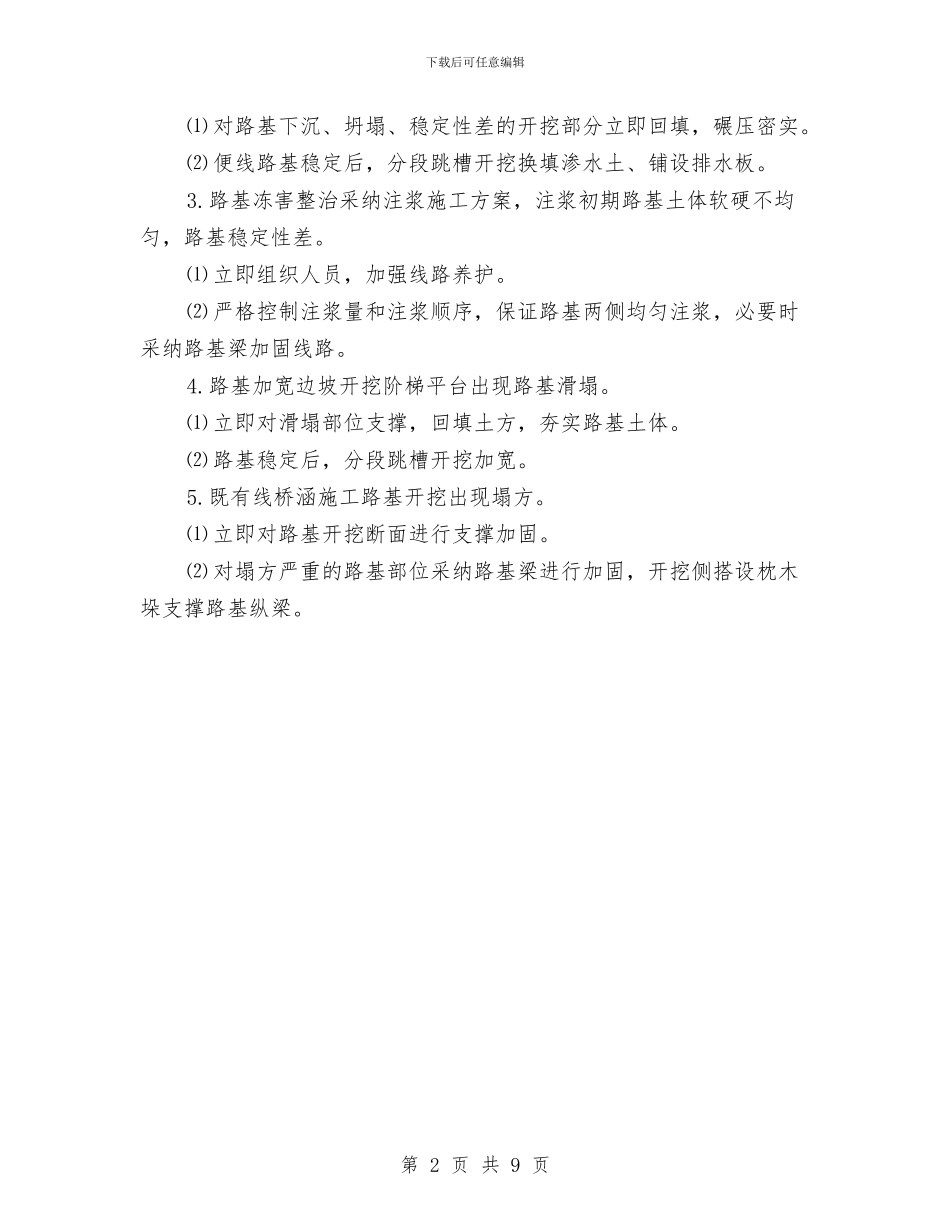

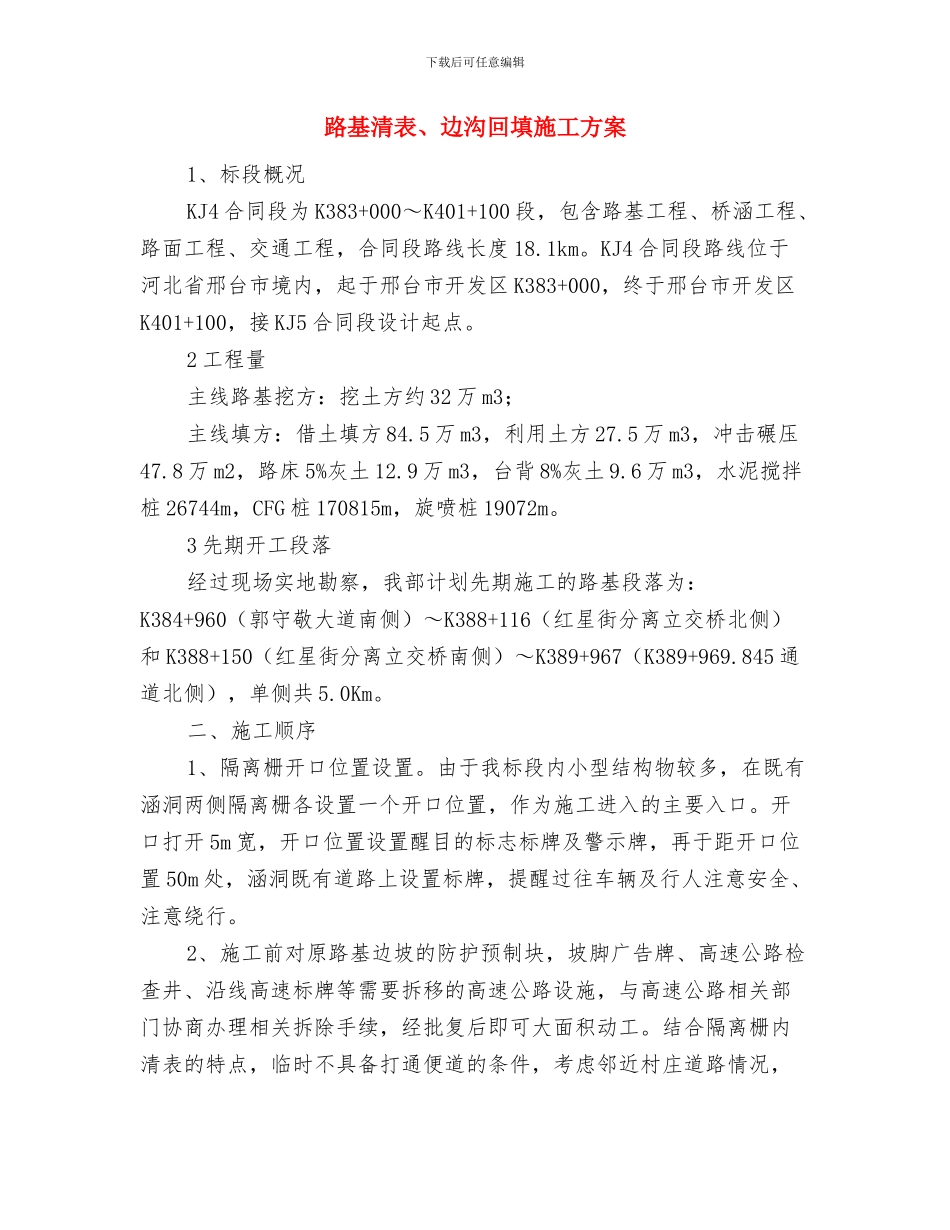

下载后可任意编辑路基施工应急处理预案与路基清表、边沟回填施工方案汇编路基施工应急处理预案路基施工中出现:翻浆冒泥整治线路加固路基梁支座或联结扣件失效;路基冻害整治采纳铺设便线施工方案,路基大开挖时靠近便线一侧出现路基下沉、坍塌、稳定性差;路基冻害整治采纳注浆施工方案,注浆初期路基土体软硬不均匀,稳定性差;路基加宽边坡开挖阶梯平台出现路基滑塌;既有线桥涵施工路基开挖出现塌方等突发事件,应立即启动本预案。一、人员组织组长:1 人,由项目经理或施工负责人担任组员:20 人,其中技术人员 1 人、防护员 2 人、职工 1 人、劳务工 16 人。二、材料机具准备防护用品、装载机、吊机、翻斗车、打夯机、编织袋、圆木、板材、铁锤、枕木、钢轨、架杆、千斤顶、压机、扳手、撬棍、铁锹、捣镐、联结扣件、预制混凝土块、压路机、拨道器、小型捣固机、路基梁、照明、通信等设备。三、处理方案1.翻浆冒泥整治线路加固路基梁支座或联结扣件失效。⑴ 路基梁纵梁底搭设稳定、牢固的枕木垛或混凝土预制块支撑路基梁。⑵ 路基梁稳定后,重新更换支座、联结扣件。2.路基冻害整治采纳铺设便线施工方案,路基大开挖时靠近便线一侧出现路基下沉、坍塌、稳定性差。第 1 页 共 9 页下载后可任意编辑⑴ 对路基下沉、坍塌、稳定性差的开挖部分立即回填,碾压密实。⑵ 便线路基稳定后,分段跳槽开挖换填渗水土、铺设排水板。3.路基冻害整治采纳注浆施工方案,注浆初期路基土体软硬不均匀,路基稳定性差。⑴ 立即组织人员,加强线路养护。⑵ 严格控制注浆量和注浆顺序,保证路基两侧均匀注浆,必要时采纳路基梁加固线路。4.路基加宽边坡开挖阶梯平台出现路基滑塌。⑴ 立即对滑塌部位支撑,回填土方,夯实路基土体。⑵ 路基稳定后,分段跳槽开挖加宽。5.既有线桥涵施工路基开挖出现塌方。⑴ 立即对路基开挖断面进行支撑加固。⑵ 对塌方严重的路基部位采纳路基梁进行加固,开挖侧搭设枕木垛支撑路基纵梁。第 2 页 共 9 页下载后可任意编辑路基清表、边沟回填施工方案1、标段概况KJ4 合同段为 K383+000~K401+100 段,包含路基工程、桥涵工程、路面工程、交通工程,合同段路线长度 18.1km。KJ4 合同段路线位于河北省邢台市境内,起于邢台市开发区 K383+000,终于邢台市开发区K401+100,接 KJ5 合同段设计起点。2 工程量主线路基挖方:挖土方约 32 万 m3;主线填方:借土填方 84.5 万 m3,利用土方 27.5...
