工期及进度计划 一、施工工期目标 遵照有关法律、法规的规定,根据招标文件的要求,经我公司现场踏勘所了解的情况,研究决定施工总工期为 270 日历天,结合我公司的技术实力,通过采用技术措施,在保证工程质量的前提下,我公司完全有能力完成该工程的施工任务,并将工期控制在更少范围内完成
二、 施工进度计划安排 (一)安排说明 根据本工程特点,为保证工程在总工期270 日历天内完成,拟采用网络计划图,找出施工过程中的关键工作和关键线路,按照既定目标,不断改善安排,选择最优方案,并在计划执行过程中进行有效的控制和监督,在以工程质量为前提的情况下,保证以最小的消耗取得最大的经济效果
现场准备工作包括临时设施和临时水电安装等
该工程施工划分为五个施工阶段,即施工准备阶段、土方开挖阶段、基础、主体阶段、装饰装修 阶段和收 尾 验 收 阶段
水电(设备)安装、绿 化 随工程进度穿 插 施工
本进度计划按现有施工图和施工队 伍 的技术力量为依 据,如 发 生 停 电、停 水、设计变 更、自 然 灾 害 、交 通堵 塞 等特殊 情况,按实际 情况进行适 当 调整
(二)各 施工阶段具 体安排 1、施工准备阶段: 根据本工程现场实际 情况,在接 到 监理 工程师 发 出的开工令 后 ,立 即进场进行临时设施的修 建 、临时道 路、水、电的平 面 布 置 工 作
施工准备阶段控制在10 天内完成

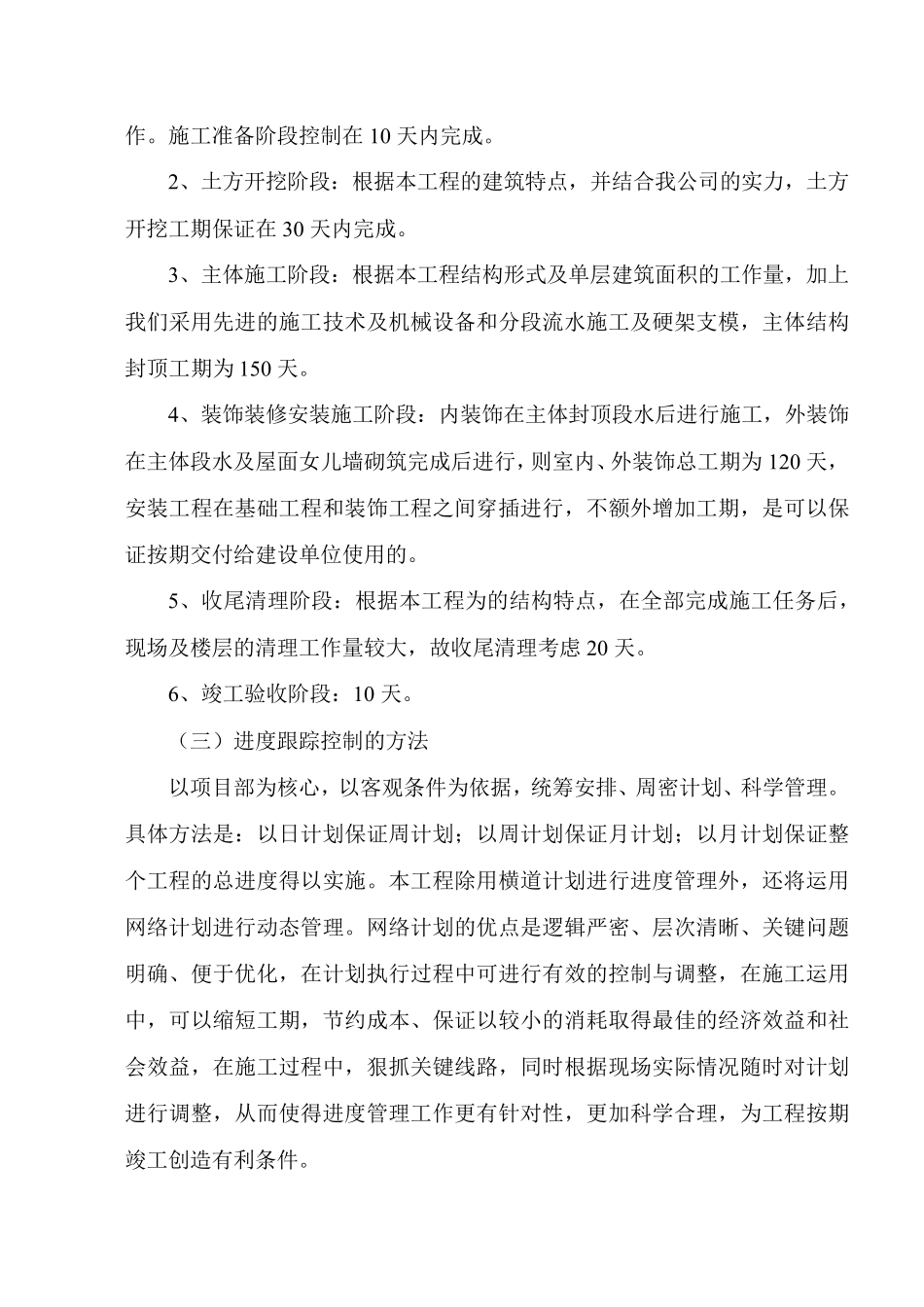

2、土方开挖阶段:根据本工程的建筑特点,并结合我公司的实力,土方开挖工期保证在30 天内完成
3、主体施工阶段:根据本工程结构形式及单层建筑面积的工作量,加上我们采用先进的施工技术及机械设备和分段流水施工及硬架支模,主体结构封顶工期为 150 天
4、装饰装修安装施工阶段:内装饰在主体封顶段水后进行施工,外装饰在主体段水及屋面女儿墙砌筑完成后进行,则室内、外装饰总工期为 120 天,安装工程
