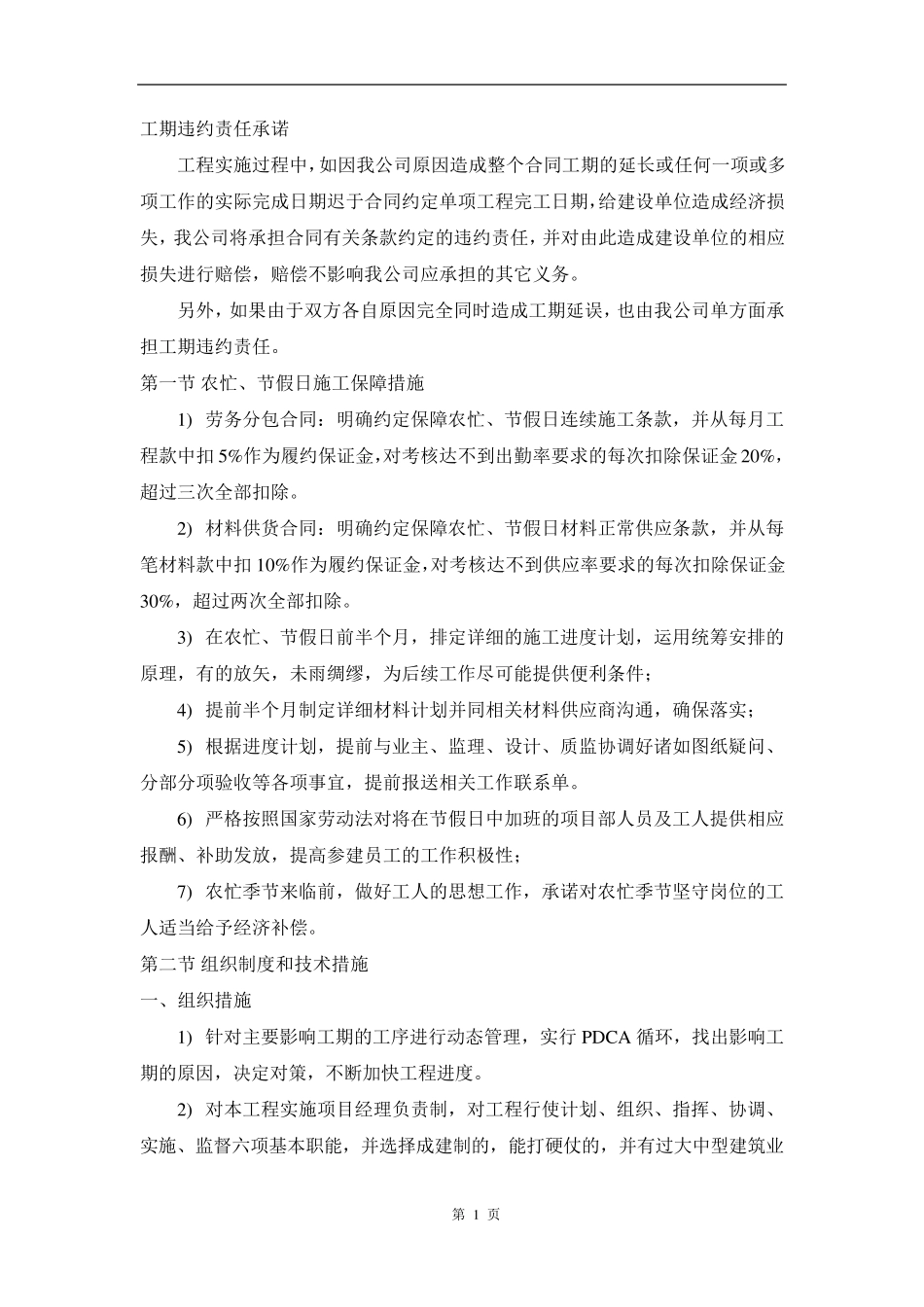

第 1 页 工期违约责任承诺 工程实施过程中,如因我公司原因造成整个合同工期的延长或任何一项或多项工作的实际完成日期迟于合同约定单项工程完工日期,给建设单位造成经济损失,我公司将承担合同有关条款约定的违约责任,并对由此造成建设单位的相应损失进行赔偿,赔偿不影响我公司应承担的其它义务
另外,如果由于双方各自原因完全同时造成工期延误,也由我公司单方面承担工期违约责任
第一节 农忙、节假日施工保障措施 1) 劳务分包合同:明确约定保障农忙、节假日连续施工条款,并从每月工程款中扣 5%作为履约保证金,对考核达不到出勤率要求的每次扣除保证金 20%,超过三次全部扣除
2) 材料供货合同:明确约定保障农忙、节假日材料正常供应条款,并从每笔材料款中扣 10%作为履约保证金,对考核达不到供应率要求的每次扣除保证金30%,超过两次全部扣除
3) 在农忙、节假日前半个月,排定详细的施工进度计划,运用统筹安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件; 4) 提前半个月制定详细材料计划并同相关材料供应商沟通,确保落实; 5) 根据进度计划,提前与业主、监理、设计、质监协调好诸如图纸疑问、分部分项验收等各项事宜,提前报送相关工作联系单
6) 严格按照国家劳动法对将在节假日中加班的项目部人员及工人提供相应报酬、补助发放,提高参建员工的工作积极性; 7) 农忙季节来临前,做好工人的思想工作,承诺对农忙季节坚守岗位的工人适当给予经济补偿

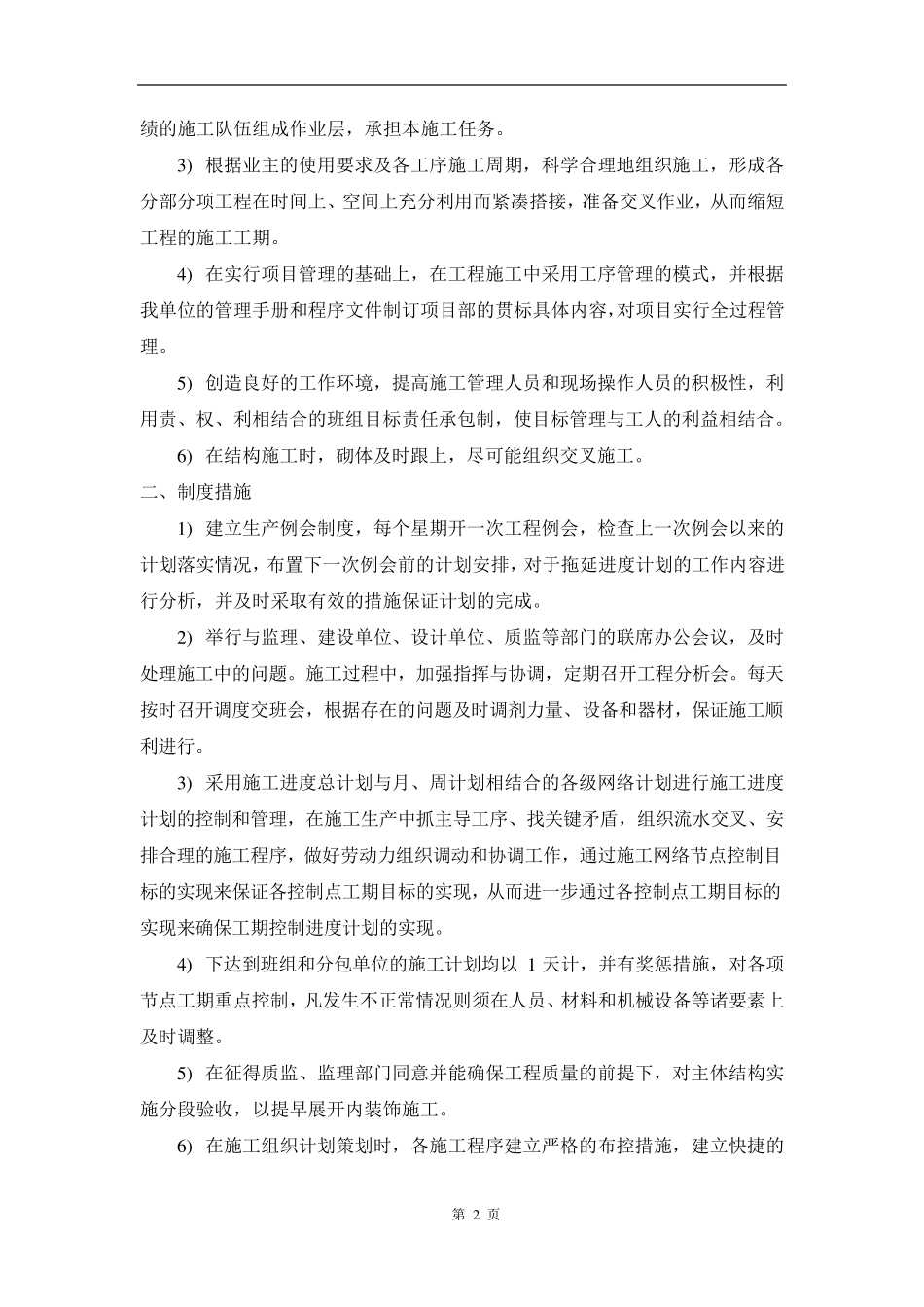

第二节 组织制度和技术措施 一、组织措施 1) 针对主要影响工期的工序进行动态管理,实行PDCA 循环,找出影响工期的原因,决定对策,不断加快工程进度

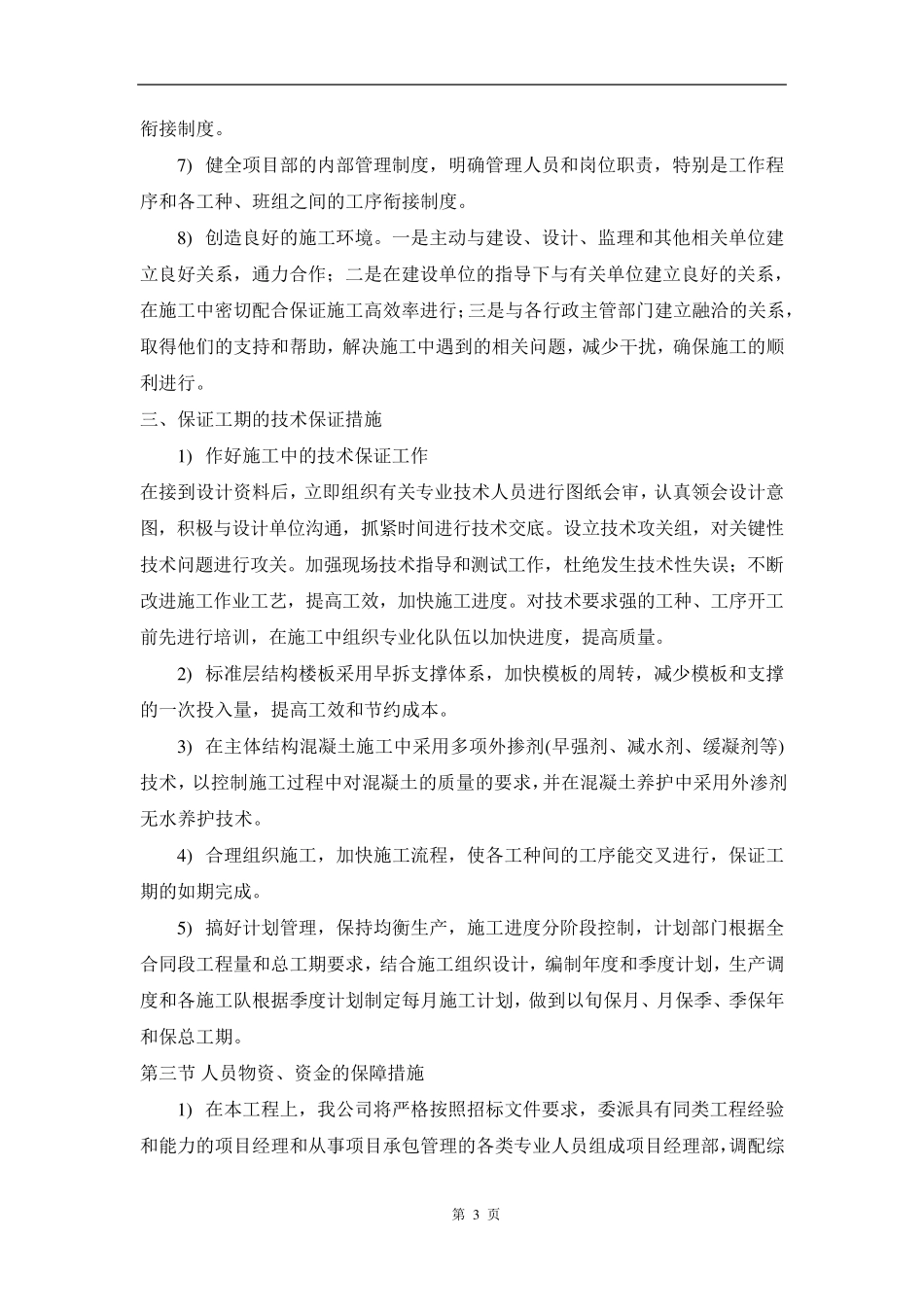

2) 对本工程实施项目经理负责制,对工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并选择成建制的,能打硬仗的,并有过大中型建筑业 第 2 页 绩的施工队伍组成作业层,承担本施工任务
