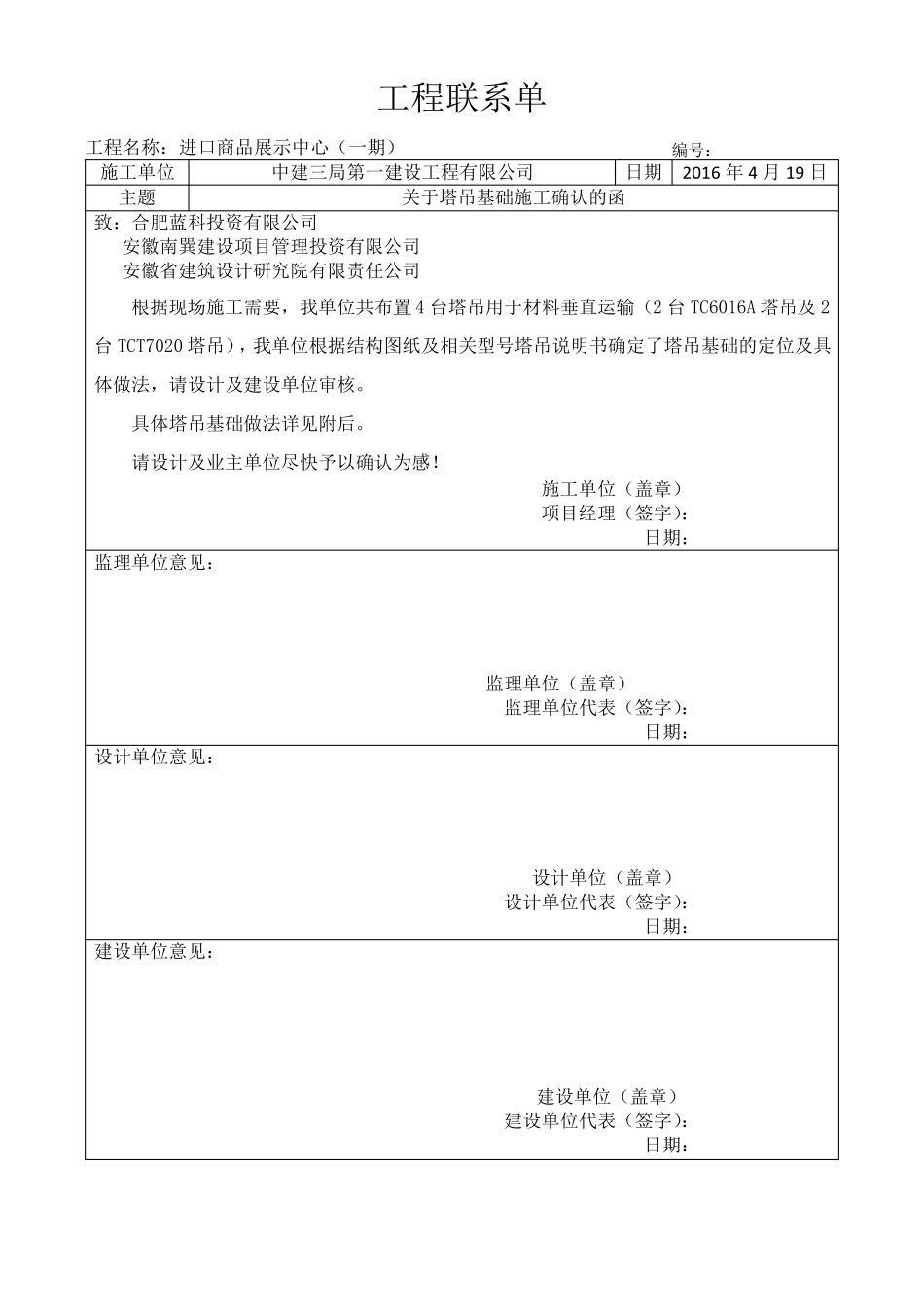

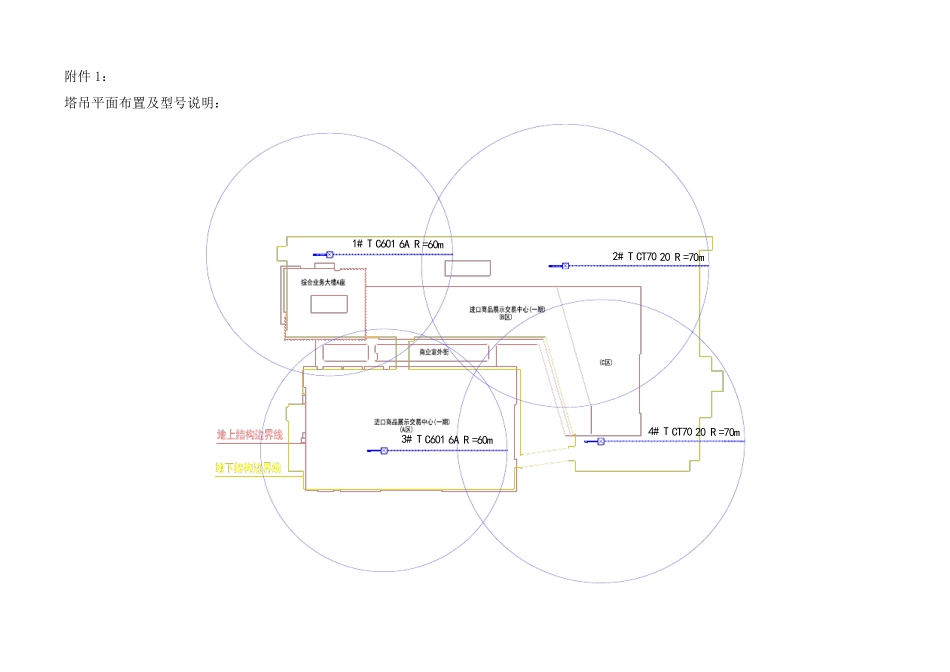

工程联系单 工程名称:进口商品展示中心(一期) 编号: 施工单位 中建三局第一建设工程有限公司 日期 2016 年4 月19 日 主题 关于塔吊基础施工确认的函 致:合肥蓝科投资有限公司 安徽南巽建设项目管理投资有限公司 安徽省建筑设计研究院有限责任公司 根据现场施工需要,我单位共布置4 台塔吊用于材料垂直运输(2 台TC6016A 塔吊及2台TCT7020 塔吊),我单位根据结构图纸及相关型号塔吊说明书确定了塔吊基础的定位及具体做法,请设计及建设单位审核。 具体塔吊基础做法详见附后。 请设计及业主单位尽快予以确认为感! 施工单位(盖章) 项目经理(签字): 日期: 监理单位意见: 监理单位(盖章) 监理单位代表(签字): 日期: 设计单位意见: 设计单位(盖章) 设计单位代表(签字): 日期: 建设单位意见: 建设单位(盖章) 建设单位代表(签字): 日期: 附件 1: 塔吊平面布置及型号说明: 2# T CT70 20 R =70m4# T CT70 20 R =70m1# T C601 6A R =60m3# T C601 6A R =60m 附件二: 塔吊基础做法: 1、TC6016A 塔吊基础为6500×6500×1400(厚),塔吊基础顶面标高同结构底板顶标高;混凝土采用同筏板基础相同标号的 C35P6 混凝土;塔吊基础底部配筋为C25@200 的三级钢,上部配筋为C25@200 的三级钢,基础上部钢筋与筏板配筋重合部位采用塔吊基础配筋(筏板配筋为单层双向 12(14)@150 的三级钢),不重复配筋,筏板钢筋直锚预留在塔吊基础内。塔吊基础封边构造钢筋采用 C12@200 的三级钢,拉结钢筋采用 12@500 的三级钢,塔吊基础四周预埋 300x3 的止水钢板。 塔吊基础施工前先进行垫层及防水施工。 2、TCT7020 塔吊基础为6250×6250×1350(厚),塔吊基础顶面标高同结构底板顶标高;混凝土采用同筏板基础相同标号的 C35P6 混凝土;塔吊基础底部配筋为C25@120 的三级钢,上部配筋为C25@120 的三级钢,基础上部钢筋与筏板配筋重合部位采用塔吊基础配筋(筏板配筋为单层双向 14@150 的三级钢),不重复配筋,筏板钢筋直锚预留在塔吊基础内。塔吊基础封边构造钢筋采用 C12@120 的三级钢,拉结钢筋采用 16@500 的三级钢,塔吊基础四周预埋 300x3 的止水钢板。 塔吊基础施工前先进行垫层及防水施工。 附件三:塔吊基础详图 1#塔吊(TC6016A): 1#塔吊平面定位图 2#塔吊(TCT7020): 2#塔吊平面定位图 3#塔吊(TC6016A): 3#塔吊平面定位图 4#塔吊(TCT7020): 4#塔吊平面定位图 TC6016A 塔吊基础详图: TCT7020 塔吊基础详图: 塔吊基础遇下柱墩做法: 下柱墩下排钢筋直锚进塔吊基础内。
