斗式提升机施工方案 一、 概述: 铜陵海螺 0 9 年技改工程设计布置多台斗式提升机,分别用于对水泥和粉煤灰等不同物料的垂直提升输送
现场主要采用两种形式的提升机:胶带提升机(粉煤灰库为普通胶带提升机)和环链提升机(水泥磨用),对于这两种形式的提升机其主要结构基本相同: 壳体部分:由尾部基础节(尾轮和张紧装置装配总成)、中间标准节、非标准节(调整节和带检修门节)、头部节、上顶罩组成
提升部分:由链条或胶带、料斗组成
传动部分:由电机、减速机、头轮轴总成、液力耦合器组成
支撑部件:由壳体腰带支撑、头部检修平台支撑组成
另外提升机一般配置逆止器放置带料停车时设备倒装
二、 安装程序: 1 . 基础验收划线
根据核对后的工艺图纸和设备图纸画出基础的砂浆墩制作 尾部就位找正一次灌浆养护 壳体安装 头部安装 头、尾轮找正 穿链、挂斗 传动装置安装 基础验收 设备检查 壳体找正 平台组对 链条组对 腰带定位 纵横中心线,中心线的偏差不得大于±1mm
2. 根据螺栓孔的位置在放置永久垫铁得位置制作砂浆墩
标号不低于C40
3. 安装提升机的尾轮节
在尾轮节下法兰面纵横方向画上中心线标记,找正尾轮节,保证设备与基础中心线偏差不大于0
以尾轮中心轴为测量基准,保证尾轮节的安装标高,偏差控制在±1mm
尾轮水平度偏差控制在 0
检查尾轮节上法兰面的水平度满足说明书要求
4. 尾轮找正结束后,进行地脚螺栓灌浆,待养护期满后进行螺栓初拧,此时正式垫铁应塞实
5. 安装标准节
标准节可以在地面组对成不同长度的吊装段,吊装段的长度根据斗提机附着框平台的高度差进行调整

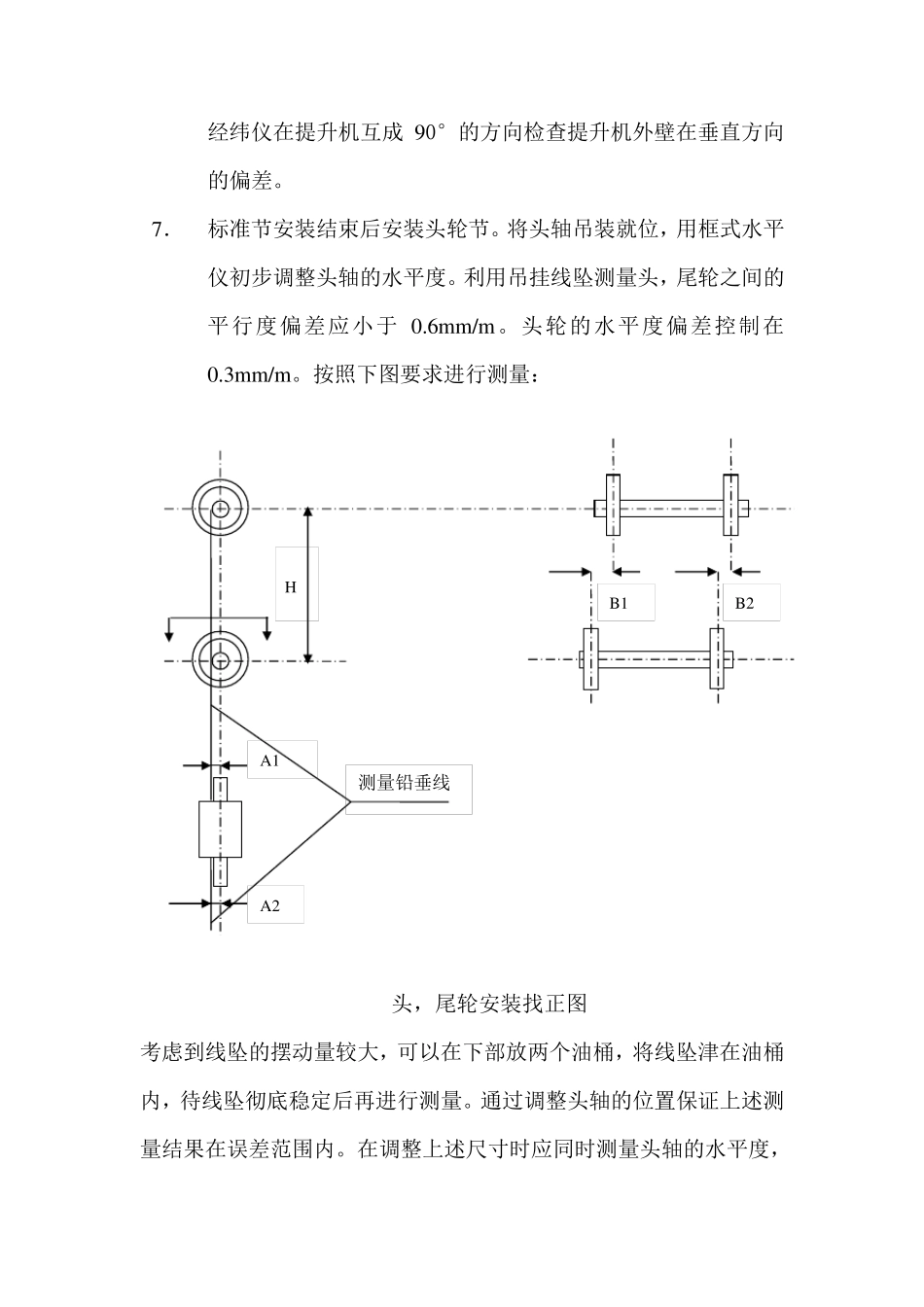

要保证两段吊装段组对时能够在附着架平台上进行即可,应特别注意检修门的位置应安排在有检修平台的部位,检修门应放在便于检查斗子内部的位置,带有导轨的标准节段必须按照说明书要求组对在相应的高度,对于采取倒装
